系統用蓄電池の接続検討に上限 ― エリア別5〜11件・平均値+2σルールと受付条件の双方申込要件化
資源エネルギー庁は次世代電力系統ワーキンググループ第9回(2026年3月27日)の資料1で、系統用蓄電池の接続検討申込みの急増を受け、一事業者あたりの接続検討数にエリア別の上限を設ける方針を提示した。連系済が約64万kWにとどまる一方、接続検討受付中は約17,200万kWに達している。
このページの要点
- 系統用蓄電池の接続検討申込みが急増し、連系済 約64万kW(2025年12月末)に対し接続検討受付中 約17,200万kW・契約申込受付中 約3,000万kWという乖離が生じている(資料1)。
- 一事業者あたりの接続検討数にエリア別上限を設定。試算は東京11・関西10・東北/北陸/九州8・北海道/中部/中国/四国5(沖縄は当面対象外)で、急増前の前年度実績の平均値+2σと最低5件の高い方による(資料1)。
- 系統用蓄電池の契約申込みは発電側・需要側双方の契約受付を要件化。あわせて電源種・設備容量・連系位置等の系統情報開示の拡充も提示された(資料1)。
出典:次世代電力系統WG 第9回 資料1(2026年3月27日)。
系統の「つなぎ込み窓口」に殺到する接続検討の行列を捌くための整理券ルールである。一社が同一エリアに何百件も申し込んで窓口を占有する事態を防ぐため、エリアごとに一社あたりの上限(多くは5〜11件)を設け、事業確度の高い案件から順に処理できるようにする。
目次
- なぜ上限設定か|連系済64万kWと接続検討17,200万kWの乖離
- 一事業者あたりの接続検討数の上限(平均値+2σ・最低5件)の読み方
- 受付条件の双方申込要件化・系統情報開示拡充と事業者の対応
- よくある質問(Q&A)
- 編集部の見立て(独自分析)
- 出典(一次情報)
なぜ上限設定か ― 連系済64万kWと接続検討17,200万kWの乖離
接続検討の受付量が連系済の約270倍に達し、一部事業者の大量申込みが一般送配電事業者のリソースを逼迫させている。
系統用蓄電池の開発では、一般送配電事業者への接続検討の申込みが事業化の入口になる。資源エネルギー庁が第9回次世代電力系統ワーキンググループ(2026年3月27日)に提出した資料1によれば、2025年12月末時点で連系済の系統用蓄電池は約64万kWにとどまる一方、接続検討受付の状況にあるのは約17,200万kW、契約申込み受付の状況にあるのは約3,000万kWに達している。
第4回WG(2025年9月24日)では、一部事業者が短期間に同一の一般送配電事業者へ100件超の接続検討申込みを行う事例が確認されていた。事業確度が低い申込みが大量に維持されると、系統の空き容量が見かけ上埋まり、本当に建設される案件の接続が後回しになる。エネ庁はこれを是正し、事業確度の高い事業者が迅速に系統接続できるようにするための規律強化として、接続検討数の上限を提示した。
接続検討の半数以上を系統用蓄電池が占める。電源間の公平性の観点からは全電源種を対象とすることが望ましいが、まず系統用蓄電池を対象とする。需要併設であっても蓄電池が主たる設備と判定される場合は対象となり、判定は各エリアの一般送配電事業者が行う。
— 次世代電力系統WG 第9回 資料1一事業者あたりの接続検討数の上限(平均値+2σ・最低5件)の読み方
全国一律ではなく、エリアごとの申込実態に応じて上限が設定される。

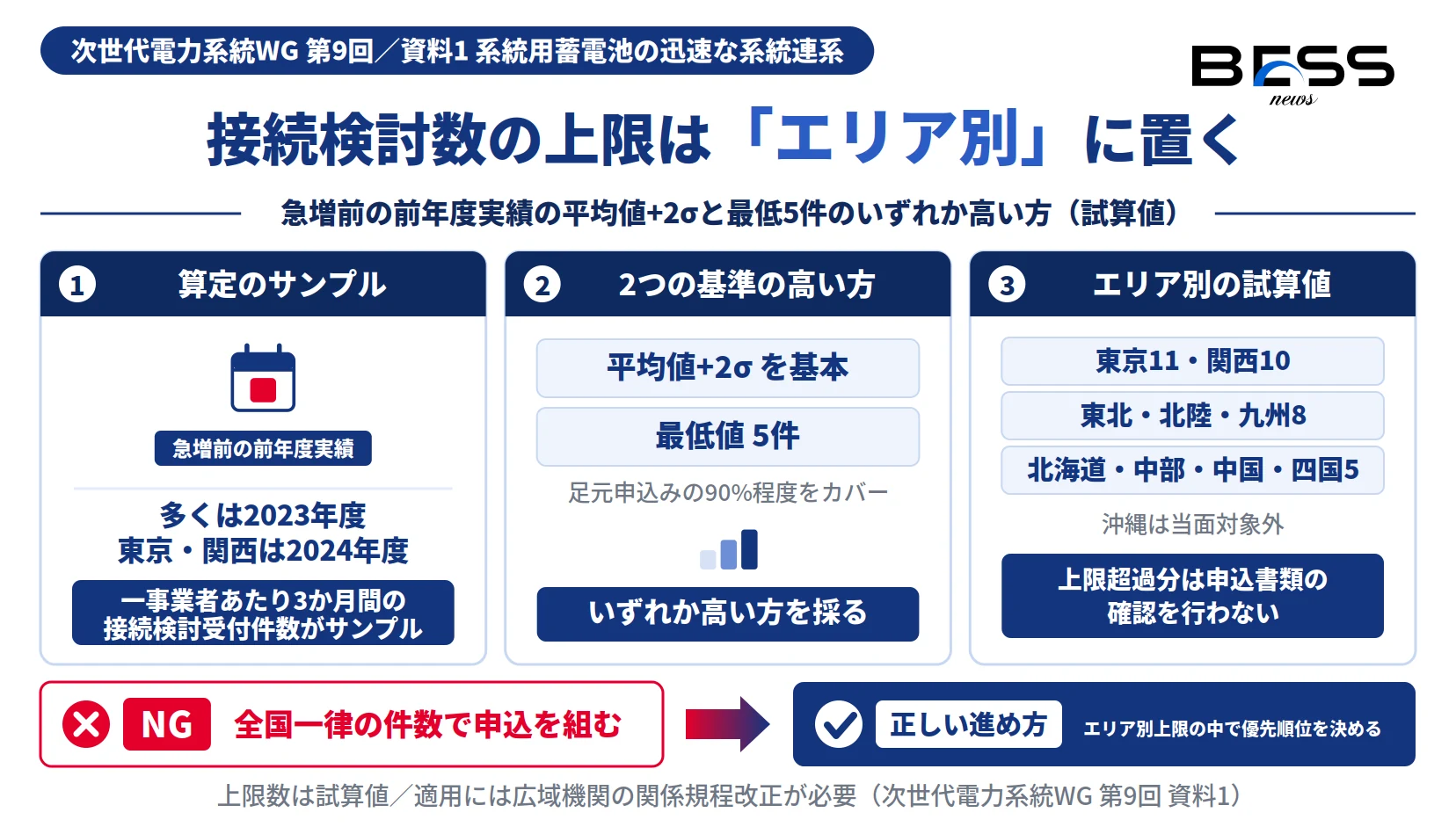

図1:一事業者あたりの接続検討数の上限の決め方(エリア別・試算値)
出典:次世代電力系統WG 第9回 資料1(2026年3月27日)。試算値。適用には広域機関の関係規程改正が必要。
上限は、エリアごとに大きく異なる申込実態を踏まえて全国一律とはせず、急増前の前年度実績(多くは2023年度、東京・関西は2024年度)の「一事業者あたり3か月間の接続検討受付件数」をサンプルに平均値+2σを基本とし、足元申込みの90%程度をカバーする最低値5件のいずれか高い方を採る。試算結果は次のとおりで、沖縄は当面対象外とされた。
上限を超過する申込みは申込書類の確認を行わず、超過が解消された後に改めて申込みを求めるとされた。適用開始には広域機関(電力広域的運営推進機関)の関係規程改正が必要で、改正時点で受付が未済の案件には上限が適用される。複数地点で並行開発する事業者・アグリゲーターは、エリア別上限の範囲内でどの案件の接続検討を優先するかの選別が必須になる。
受付条件の双方申込要件化・系統情報開示拡充と事業者の対応
上限設定と並行して、契約申込みの受付条件と系統情報の開示ルールも見直される。

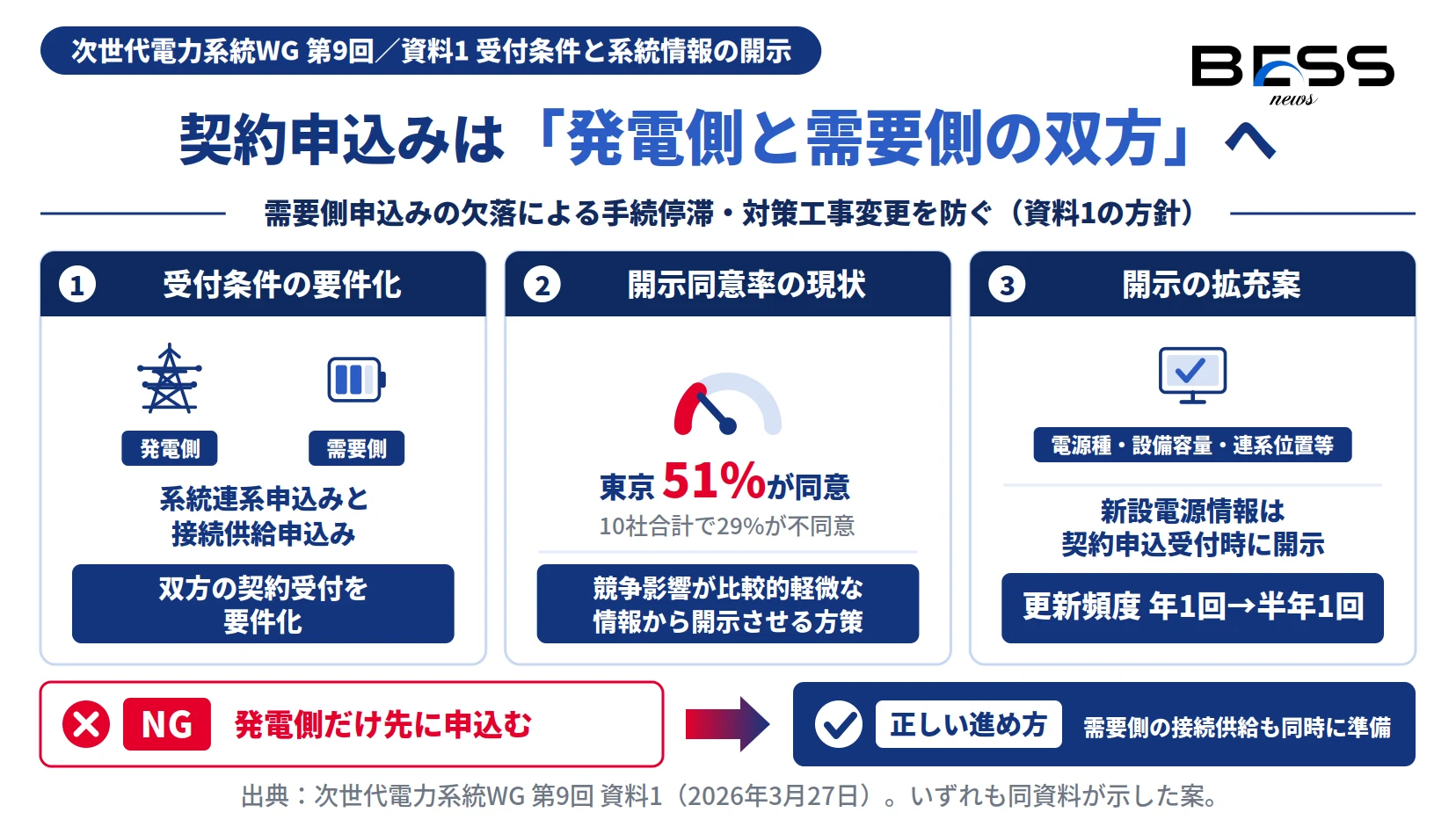

図2:契約申込みの双方申込要件化と系統情報開示の拡充案
出典:次世代電力系統WG 第9回 資料1(2026年3月27日)。いずれも同資料が示した案。
資料1は、系統用蓄電池の契約申込みの受付条件として、発電側(系統連系申込み)と需要側(接続供給申込み)の両方の契約受付を要件化する方針を示した。系統用蓄電池は放電(発電)と充電(需要)の両面で系統を利用するため、需要側の接続供給申込みが後回しにされると手続停滞や対策工事の変更を招く。この要件化はそれを防ぐ実務的措置である。
受付条件
発電側・需要側の双方の契約受付を要件化。需要側(接続供給)申込みの欠落による手続停滞・対策工事変更・採算悪化を防ぐ。
系統情報開示
電源種・設備容量・連系位置等を更に開示。新設電源情報を契約申込受付時に開示し、更新頻度を年1回→半年1回とする案。
系統情報の開示については、開示同意率が低いエリア(東京51%、10社合計で29%が不同意)がある現状を踏まえ、競争影響が比較的軽微な電源の燃種(電源種)・設備容量・連系位置等を更に開示させる方策(同意を要しない開示化、または同意率向上策)が示された。あわせて、新設電源情報を契約申込受付のタイミングで開示し、更新頻度を年1回から半年1回に変更する案も提示された。
系統情報の開示同意率が低いエリアがある現状を踏まえ、競争影響が比較的軽微な電源種・設備容量・連系位置等を更に開示させる方策や、新設電源情報を契約申込受付のタイミングで開示し更新頻度を年1回から半年1回とする変更案を提示する。
— 次世代電力系統WG 第9回 資料1- 系統用蓄電池事業者・アグリゲーターは、進出エリアの上限数(東京11・関西10・東北/北陸/九州8・他5の試算)を前提に、複数申込みの優先順位付けと事業確度の高い案件への絞り込みを行う。
- 契約申込みにあたり、発電側(系統連系)と需要側(接続供給)の双方の申込みを同時に準備し、需要側条件の未確定による手続停滞を回避する。
- 別法人・SPCによる上限潜脱は今後の追加対策・資本構成確認の対象となりうる点を踏まえ、申込み主体の整理を行う。
- 広域機関の関係規程改正・適用開始時期と、系統情報開示の拡充内容を継続的にフォローし、立地選定・申込み準備に反映する。
読者別の緊急度
蓄電池の系統接続のボトルネックと規律強化の方向性を今月中に把握しておきたい。
受付条件(双方申込)と上限を踏まえた申込み準備を今週中に確認すべき。
申込み戦略の根幹を変える改定で、絶対に今押さえるべき。
よくある質問(Q&A)
接続検討数の上限は何件ですか?試算はエリア別に、東京11・関西10・東北8・北陸8・九州8・北海道5・中部5・中国5・四国5です。沖縄は当面対象外です。算定は急増前の前年度実績(多くは2023年度、東京・関西は2024年度)の一事業者あたり3か月間の接続検討受付件数の平均値+2σと、最低値5件のいずれか高い方によります。
なぜ系統用蓄電池がまず対象になるのですか?接続検討の半数以上を系統用蓄電池が占める実態を踏まえたためです。電源間の公平性からは全電源種を対象とすることが望ましいとしつつ、まず系統用蓄電池を対象とします。需要併設であっても蓄電池が主たる設備と判定される場合は対象となり、判定は各エリアの一般送配電事業者が行います。
上限を超えて申し込むとどうなりますか?上限を超過する申込みは申込書類の確認を行わず、超過が解消された後に改めて申込みを求めるとされています。適用開始には広域機関の関係規程改正が必要で、改正時点で受付が未済の案件には上限が適用されます。
受付条件はどう変わりますか?系統用蓄電池の契約申込みの受付条件として、発電側(系統連系申込み)と需要側(接続供給申込み)の両方の契約受付が要件化されます。接続供給申込みの未提出による手続停滞や対策工事の変更を防ぐための措置です。
系統情報の開示はどうなりますか?開示同意率が低いエリア(東京51%、10社合計で29%が不同意)がある現状を踏まえ、競争影響が比較的軽微な電源の燃種(電源種)・設備容量・連系位置等を更に開示させる方策が示されました。あわせて新設電源情報を契約申込受付のタイミングで開示し、更新頻度を年1回から半年1回に変更する案が提示されています。
この上限設定はいつから適用されますか?適用開始には広域機関(電力広域的運営推進機関)の関係規程改正が必要とされています。具体的な適用時期は今後の規程改正によります(一次資料参照)。改正時点で受付が未済の案件に上限が適用されます。
編集部の見立て(独自分析)
独自分析
- 連系済64万kWに対し接続検討受付17,200万kW・契約申込3,000万kWという極端な乖離は、接続検討の多くが事業化に至らない「投機的・重複的」申込みである実態を示しており、上限設定の正当化根拠になっている。
- 上限を平均値+2σ・最低5件としたのは、1事業用地で連系位置を変えた複数パターン申込みという正当ニーズを残しつつ、地域をまたぐ大量申込みという外れ値を抑制する設計と読める。別法人・SPC活用による潜脱が論点として残る。
- 発電側・需要側双方の契約受付要件化は、系統用蓄電池が放電=発電/充電=需要の両面で系統を利用する特性に根ざした措置で、需要側申込みの欠落による手続停滞・採算悪化を防ぐ実務的意味が大きい。
※本ブロックは一次資料の事実に基づく編集部の見立てであり、確定情報ではありません(2026年7月時点)。
この記事のまとめ
系統用蓄電池の接続検討申込みが急増し、連系済 約64万kWに対し接続検討受付中 約17,200万kW・契約申込受付中 約3,000万kWという乖離が生じている。エネ庁は第9回次世代電力系統WG(2026年3月27日)資料1で、一事業者あたりの接続検討数にエリア別上限(試算:東京11・関西10・東北/北陸/九州8・北海道/中部/中国/四国5、沖縄は当面対象外)を、急増前の前年度実績の平均値+2σと最低5件の高い方で設定する方針を示した。あわせて発電側・需要側の双方申込要件化と系統情報開示の拡充も提示。適用開始には広域機関の規程改正が必要で、改正時点で受付未済の案件に上限が適用される。複数地点を並行開発する事業者は、上限の範囲内で案件を選別する戦略への組み替えが求められる。
