櫻貿易株式会社
制度・政策・審議会中級

系統接続の「空押さえ」対策 ― 接続検討と契約申込みの両段階に土地書類・申込数上限・保証金引上げが入る

エネ庁は再エネ主力電源化制度改革小委 第3回・資料1で、系統接続の空押さえ対策を示した。接続検討では土地関係書類の要件化と申込数の上限設定、契約申込みでは土地使用権原の要件化と保証金の引上げ、工事費負担金の初回最低支払額の設定が入る。

#資源エネルギー庁#取りまとめ/報告書#段階:案#系統:接続#制度

このページの要点

  1. 接続検討では土地関係書類の要件化・申込数の上限設定・ニーズに合わない案件への早期回答が入る
  2. 契約申込みでは土地使用権原の要件化・保証金の引上げ・工事費負担金の初回最低支払額の設定が入る
  3. 多数の申込で選択肢を確保する進め方は成り立たなくなり、土地と資金が先に問われる

出典:資源エネルギー庁 総合資源エネルギー調査会 再生可能エネルギー主力電源化制度改革小委員会 第3回 資料1(2026年7月28日)。

要旨 ― ひと言でいえば

席取りのための大量予約を防ぐため、予約の時点で身分証にあたる土地の書類と、前金にあたる保証金を求める運用へ切り替える、という話である。

目次

  1. 接続検討プロセスの新要件 ― 土地書類・申込数上限・早期回答
  2. 契約申込みプロセスの新要件 ― 使用権原・保証金・初回最低支払額
  3. 開発戦略と資金計画はどう変わるか
  4. よくある質問(Q&A)
  5. 編集部の見立て(独自分析)
  6. 出典(一次情報)

接続検討プロセスの新要件 ― 土地書類・申込数上限・早期回答

入口の段階で、土地の裏づけと申込本数の両方が問われるようになる。

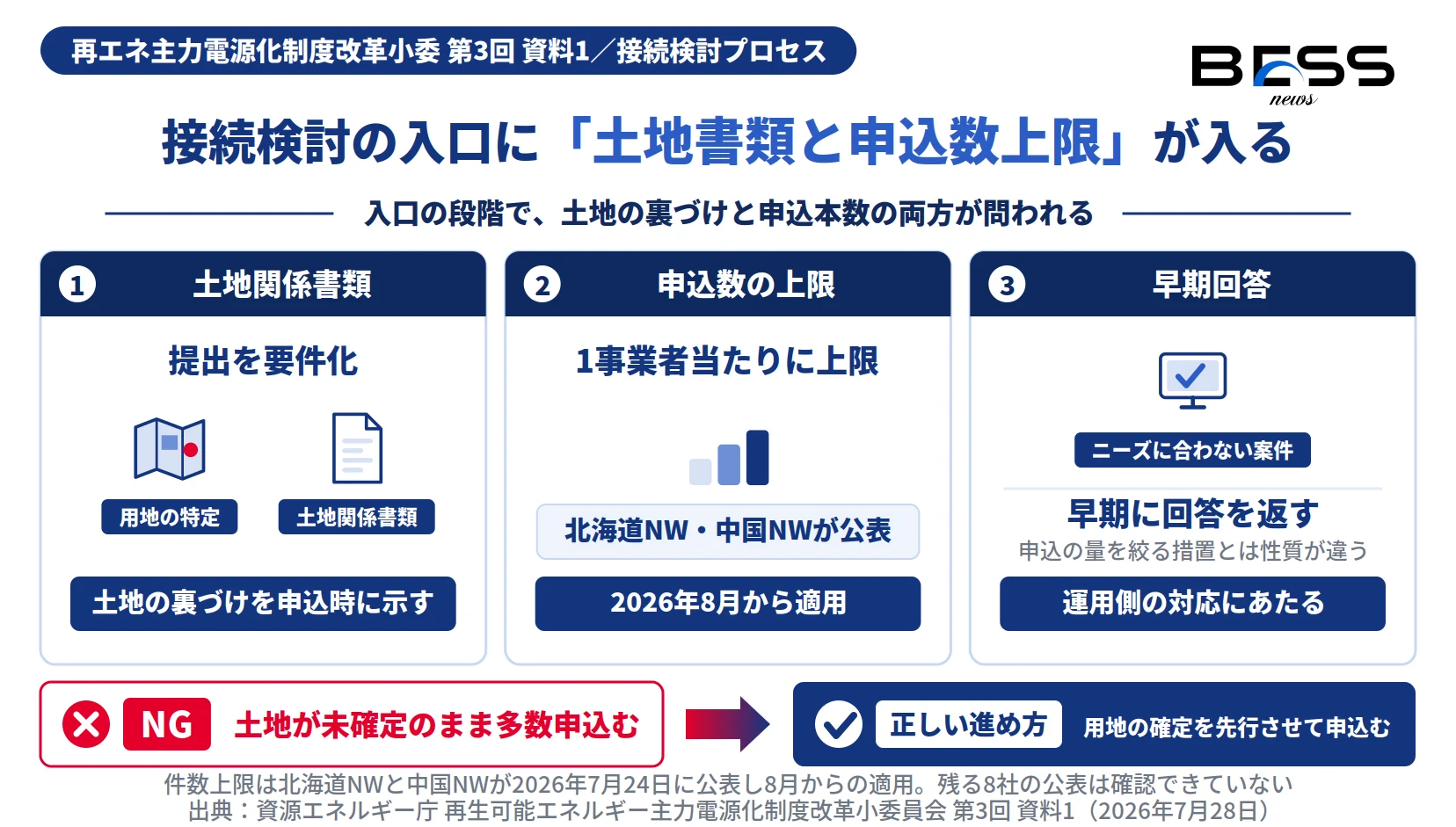

図1:接続検討プロセスに入る3つの新要件(土地関係書類・申込数上限・早期回答)

空押さえ対策で接続検討に入る土地関係書類の提出要件化・申込数の上限設定・早期回答の3要件を示した図

出典:資源エネルギー庁 再生可能エネルギー主力電源化制度改革小委員会 第3回 資料1。

資源エネルギー庁は再生可能エネルギー主力電源化制度改革小委員会の第3回・資料1で、系統接続の空押さえ対策を示した。接続検討のプロセスに入るのは3つ。土地関係書類の提出要件化、1事業者当たりの接続検討申込数の上限設定、系統側のニーズに合わない案件への早期回答である。

3つのうち早期回答は性質が違う。事業者に要件を課すものではなく、ニーズに合わない案件には早く回答を返すという運用側の対応にあたる。前の2つが申込の量を絞る措置であるのに対し、こちらは滞留した案件を処理する側の手当てである。

申込数の上限については、北海道NWと中国NWが2026年7月24日に接続検討の件数上限を公表しており、8月からの適用とされている。残る8社の公表は確認できていない。

一次資料の記載(要旨)

接続検討プロセスにおいて、土地関係書類の提出を要件化し、1事業者当たりの接続検討申込数の上限を設定し、ニーズに合わない案件への早期回答を行う。契約申込みプロセスにおいて、土地使用権原の提出を要件化し、契約申込時保証金を引き上げ、工事費負担金分割払いの初回最低支払額を設定する。

— 資源エネルギー庁 再生可能エネルギー主力電源化制度改革小委員会 第3回 資料1

契約申込みプロセスの新要件 ― 使用権原・保証金・初回最低支払額

次の段階では、土地の証明が一段上がり、必要な現金が増える。

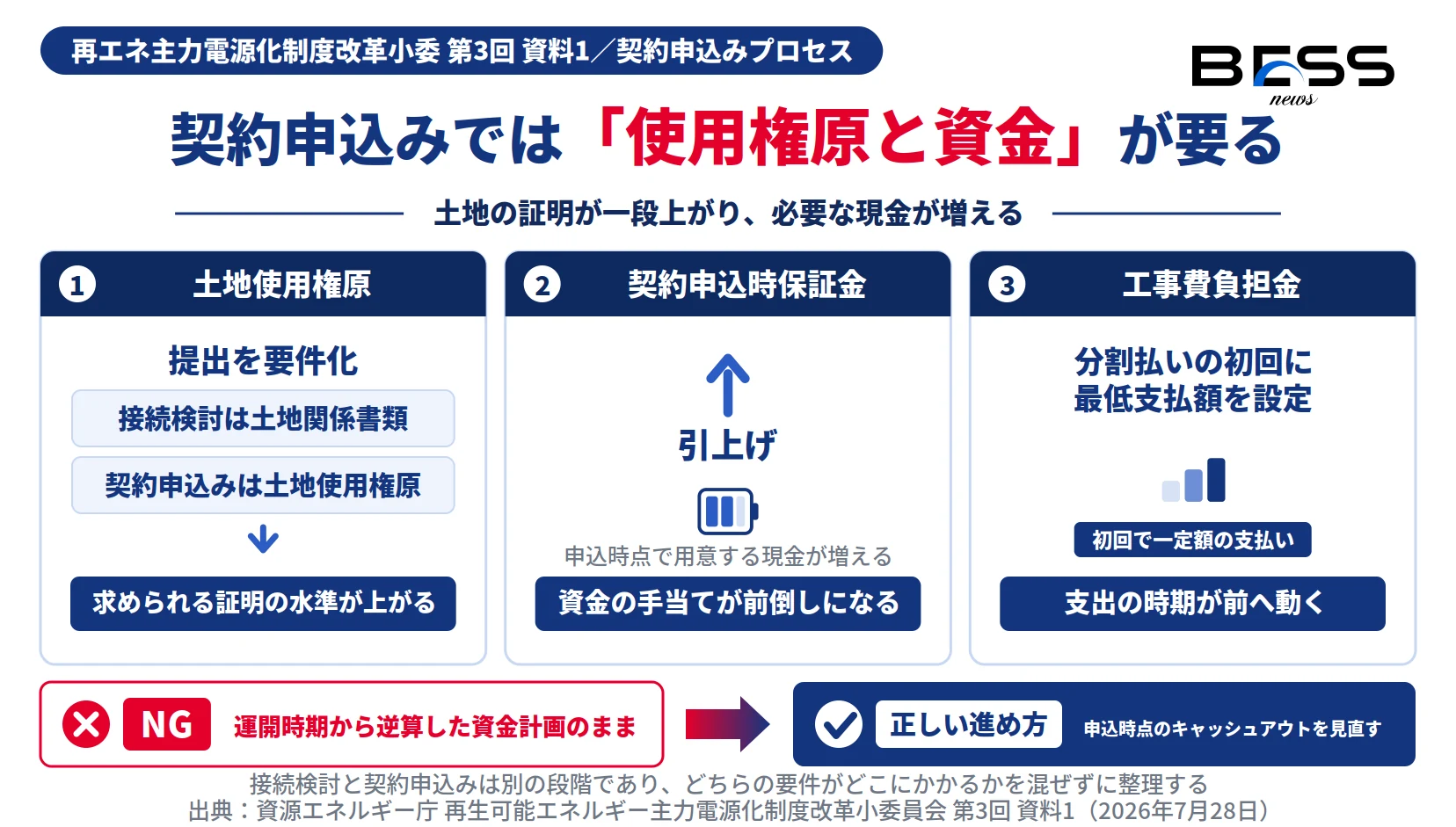

図2:契約申込みプロセスに入る3つの新要件(使用権原・保証金・初回最低支払額)

契約申込みに入る土地使用権原の要件化・契約申込時保証金の引上げ・工事費負担金の初回最低支払額を示した図

出典:資源エネルギー庁 再生可能エネルギー主力電源化制度改革小委員会 第3回 資料1。

契約申込みのプロセスに入るのも3つである。土地使用権原の提出要件化、契約申込時保証金の引上げ、工事費負担金分割払いの初回最低支払額の設定。接続検討の段階が「土地関係書類」だったのに対し、ここでは土地使用権原まで求められる。

残る2つは資金の話である。契約申込時の保証金が引き上げられ、工事費負担金を分割払いにする場合は初回に支払う最低額が設定される。申込を出す時点で用意しておくべき現金が、両方の側から増える構造になっている。

接続検討と契約申込みは別の段階である。どちらの要件がどこにかかるかを混ぜずに整理する。

開発戦略と資金計画はどう変わるか

多数の申込で選択肢を確保する進め方は、この6項目の下では成り立たない。

従来は土地が固まる前でも接続検討を出して枠の様子を見る余地があった。土地関係書類が要件になり、申込数に上限がかかると、その余地は消える。用地の確定が接続申込の前提になるという順序に変わり、案件の並べ替えは接続側ではなく用地側で行うことになる。

資金計画の側では、契約申込時保証金と工事費負担金の初回最低支払額の2つが効く。どちらも支出の時期を前へ動かすため、資金の手当てを運開時期から逆算していた案件は組み替えが必要になる。逆に土地が確定していて資金を用意できる案件は、競合する申込が減る局面で接続が進む方向に働く。

  • 進行中案件の土地関係書類と土地使用権原の整備状況を、接続検討・契約申込みのどちらの段階にあるかで分けて点検する。
  • 契約申込時保証金の引上げと工事費負担金分割払いの初回最低支払額を織り込み、資金計画のキャッシュアウト時期を見直す。
  • 各一般送配電事業者の接続検討件数上限と適用時期の公表状況を確認する(北海道NW・中国NWは公表済み、8月適用)。
  • 土地が未確定のまま接続検討を予定していた案件は、用地の確定を先行させる形で計画を組み替える。

読者別の緊急度

初級(投資家・土地オーナー)2/5

土地オーナー側の手続は大きく変わらないが、事業者に求められる書類は増える。

中級(建設・メーカー・設計)4/5

用地書類と資金計画の点検が必要。進行中案件は今週中に棚卸ししたい。

上級(事業者・アグリゲーター)5/5

申込戦略と資金の投入時期を同時に組み替える必要がある。即日で着手すべき。

よくある質問(Q&A)

系統接続の空押さえ対策で何が変わりますか?

接続検討では土地関係書類の提出が要件化され、1事業者当たりの接続検討申込数に上限が設けられ、系統側のニーズに合わない案件には早期に回答が返されます。契約申込みでは土地使用権原の提出が要件化され、契約申込時保証金が引き上げられ、工事費負担金分割払いに初回最低支払額が設定されます。

接続検討と契約申込みで求められる土地の書類は同じですか?

同じではありません。接続検討の段階は土地関係書類の提出、契約申込みの段階は土地使用権原の提出とされており、段階が進むほど求められる証明の水準が上がります。

接続検討の申込数の上限はもう決まっているのですか?

北海道NWと中国NWが2026年7月24日に接続検討の件数上限を公表し、8月からの適用とされています。残る8社については公表を確認できていません。

工事費負担金の初回最低支払額とは何ですか?

工事費負担金を分割払いにする場合の、初回に支払う最低額を設定するというものです。分割払いの初回で一定額を支払う必要が生じます。

多数の案件を同時に申込む開発手法は続けられますか?

接続検討の申込数に上限が設けられ、土地関係書類の提出も要件化されるため、土地が未確定の案件を多数申込んで選択肢を確保する手法は取れなくなります。

土地が確定している案件にはどう影響しますか?

資料1は実需のない申込を抑える方向の対策であり、土地が確定している案件は接続が早まる方向に働きます。ただし保証金の引上げと工事費負担金の初回最低支払額により、申込時点で必要な資金は増えます。

編集部の見立て(独自分析)

独自分析

  • 対策の背景には、契約申込みが約3,000万kWに達しているのに対し連系済みが64万kWにとどまるという乖離がある。系統側の枠が申込で埋まり、実際に建つ案件の接続が後ろへ押し出されている構造を、入口の要件で崩そうという設計だと読める。
  • 接続検討の段階では「土地関係書類」、契約申込みの段階では「土地使用権原」と書き分けられている。段階が進むにつれて土地に関する証明の水準が上がる階段状の設計であり、用地の押さえ方が甘い案件は途中で落ちる。土地権原の要件化は2026年10月1日の運用開始が予定された既報方針とつながる施策である。
  • 保証金の引上げと工事費負担金分割払いの初回最低支払額の設定は、いずれも申込の時点で用意すべき現金を増やす。エクイティの投入時期が前倒しになるため、SPCの資金計画とブリッジの手当てを見直す必要が出てくる。資金力が案件選別のふるいとして働く方向である。
  • 6項目のうち5項目が土地か資金に関わる。裏を返せば、土地を確定させて資金を用意できる事業者にとっては競合の申込が減る局面でもある。用地取得のスピードと資金の準備が、これまで以上に競争軸になると考える。

※本ブロックは一次資料の事実に基づく編集部の見立てであり、一次資料に記載された決定事項ではありません。

この記事のまとめ

系統接続の空押さえ対策として、接続検討では土地関係書類の提出要件化・1事業者当たり接続検討申込数の上限設定・ニーズに合わない案件への早期回答、契約申込みでは土地使用権原の提出要件化・契約申込時保証金の引上げ・工事費負担金分割払いの初回最低支払額の設定が入る。件数上限は北海道NWと中国NWが7月24日に公表し8月適用。土地を確定させ資金を用意できる案件から接続が進む形になる。

編集体制

執筆

BESSNEWS編集部

系統用蓄電池の制度・市場・ファイナンスを一次資料に基づいて解説する編集部。審議会資料・約款・公募要領を原文で確認して記事化しています。

監修

BESS NEWS編集長

系統アクセスの申込実務と接続契約の制度運用を担当。本記事は小委員会の配布資料を原文で確認し、接続検討と契約申込みの各段階で入る要件を分けて整理した。

出典(一次情報)

  1. 再エネ主力電源化小委 第3回(配布資料)
    https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saiene_shuryoku/003.html

本記事は2026年7月28日時点で公表された一次資料に基づきます。以後の改訂・追加公表は反映していません。

出典: BESS media(株式会社エコ革)
https://bessnews.jp/institutional/standard/4623102102002/

本記事は BESS media の転載条件(出典明記のうえ全文転載可)にもとづき転載しています。 記事内容の著作権は転載元に帰属します。
