安い土地でも置けない?系統用蓄電池の用地選び8項目〜系統・許認可・災害・工事・近隣・権利から「本当に安い土地」を見極める〜
系統用蓄電池の候補地で、最初に見るべきなのは土地の価格だけではありません。送電線が近くても接続費が高額になることがあり、平らで広い土地でも、農地転用、盛土規制、大型車両の搬入、排水、騒音、消防対応などによって、計画が止まる可能性があります。本記事では、電力広域的運営推進機関、国土交通省、農林水産省、国土地理院、環境省、消防庁、法務局の一次情報を基に、系統用蓄電池の候補地で確認したい事項を8項目に整理します。なお、この8項目は、国が一つの制度として定めた公式チェックリストではありません。複数の制度と実務上の確認事項を、BESS NEWSが用地選定の順番に組み直したものです。
CONTENTS目次
要点まとめ(まずここだけ3行)
・系統用蓄電池の用地は、価格より先に「系統につながるか」「法令上使えるか」「安全に工事できるか」を確認する必要があります。
・系統情報やハザードマップは候補地を絞る資料であり、接続や設置を保証するものではありません。
・土地代だけでなく、接続費、造成費、搬入費、対策費、運転開始の遅れまで含めて比較することが重要です。
何が決まっていて、何がまだ未定か
2-1.国の制度として決まっている確認の枠組み
系統用蓄電池の用地には、系統アクセス、都市計画、農地、盛土、道路、騒音、消防、不動産登記など、複数の制度が関係します。例えば系統アクセスでは、事前相談、接続検討、契約申込み、工事費負担金の支払い、工事、連系開始という手続きの流れが示されています。
都市計画法では、建築物や一定の工作物を建設するための土地の区画・形状の変更が「開発行為」と定義されています。農地には農業振興地域制度と農地転用許可制度があり、盛土には盛土規制法があります。
ただし、これらの制度が系統用蓄電池の候補地へどのように適用されるかは、土地の場所、設備構成、工事内容、自治体の運用によって異なります。

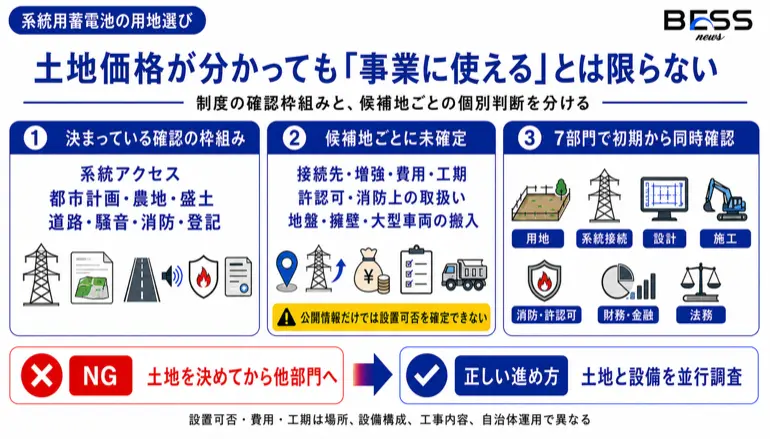

2-2.候補地ごとに変わる設置可否・費用・工期
土地を見つけた時点では、次の事項はまだ確定していません。
・どの送変電設備へ接続するのか
・系統増強が必要か
・工事費負担金はいくらか
・連系まで何年かかるか
・開発許可や農地転用が必要か
・盛土規制法上の許可対象になるか
・消防上どのように扱われるか
・地盤改良や擁壁が必要か
・大型車両が現地まで入れるか
また、今回参照した一次情報には、系統用蓄電池について全国一律に適用される敷地面積、地盤の強さ、道路幅、住宅からの距離は示されていません。重要なのは、土地価格が分かった段階と、事業に使えることが確認できた段階を分けて考えることです。
2-3.影響を受けるのは用地担当だけではない
用地条件は、投資判断、設備設計、工事費、融資、運転開始時期に影響します。例えば、接続費が増えれば総投資額が増えます。工期が延びれば市場取引を始める時期が遅れます。造成や消防対策が追加されれば、当初の収支計画が変わる可能性があります。そのため、候補地の初期段階から、次の担当者が同じ情報を確認することが重要です。
・用地
・系統接続
・土木・電気設計
・施工
・消防・許認可
・財務・金融
・法務
用地担当が土地を決めてから他部門へ渡すのではなく、土地と設備の調査を並行して進める方が、後戻りを減らせます。

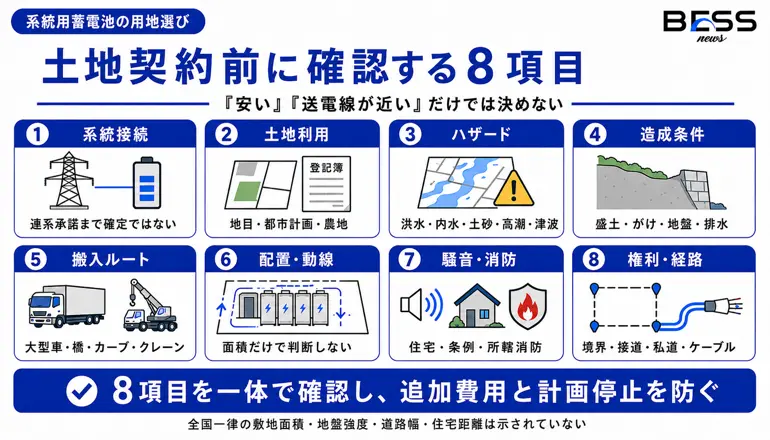

系統用蓄電池の用地選び8項目
3-1.項目1 系統接続の見込み
最初に確認したいのは、土地の価格ではなく、系統につなげる見込みです。電力広域的運営推進機関によると、事前相談では、候補地周辺の送変電設備について、熱容量による連系制限、平常時の混雑、想定する連系点までの直線距離などを簡易的に確認できます。ただし、事前相談の回答は、系統連系の可否を確約するものではありません。
接続検討では、アクセス線のルート、送配電設備の増強、所要工期、概算工事費、工事費負担金、運用上の制約などが検討されます。回答は検討開始から原則3か月以内ですが、検討状況によって遅れる場合があります。接続検討回答書の有効期限は原則1年です。また、接続検討回答も、連系、工事費、工期を確約するものではありません。契約申込み後の連系承諾によって、系統連系が確定します。実務で確認する項目は次のとおりです。
・想定する最大受電電力と設備仕様
・一般送配電事業者の公開系統情報
・事前相談の実施状況
・接続検討の申込状況
・工事費負担金と所要工期
・充放電に関する運用上の制約
・接続検討回答書の有効期限
・契約申込みと連系承諾の状況
重要な誤解は、「送電線が近い土地ほど有利」とは限らないことです。近くに送電線があっても、上位系統の制約や増強工事によって、費用や工期が大きくなる可能性があります。
3-2.項目2 地目・都市計画・農地転用
地目とは、登記簿に記録されている土地の種類です。宅地、田、畑、山林、雑種地などがあります。ただし、登記上の地目だけでは、都市計画、開発許可、農地転用などの要否までは判断できません。
国土交通省は、開発行為を、建築物、第1種特定工作物、第2種特定工作物の建設を目的とした土地の区画形質の変更と説明しています。一方、この国土交通省の概要ページには、系統用蓄電池が全国一律に開発許可の対象になるとは記載されていません。土地の造成内容や設備の扱いを含め、許可権者である都道府県や市へ確認する必要があります。
農林水産省は、市町村が将来にわたり農業上の利用を確保すべき土地として指定した区域では、農地転用が禁止されると説明しています。具体的な相談先は、都道府県、市町村の担当部署、農業委員会です。実務では、次を確認します。
・登記上の地目と現在の利用状況
・都市計画区域と用途地域
・市街化区域か市街化調整区域か
・開発許可や自治体協議の要否
・農地転用の要否
・農用地区域などへの該当
・自治体独自の条例や要綱
「山林や雑種地なら自由に使える」「農地転用を申請すれば必ず使える」とは限りません。
3-3.項目3 洪水・内水・土砂災害・高潮・津波
国土交通省と国土地理院のハザードマップポータルサイトでは、洪水、内水、土砂災害、高潮、津波などの情報を重ねて確認できます。内水とは、大雨で排水が追いつかず、道路や敷地に水がたまる現象です。同サイトには、市町村が法令に基づいて作成したハザードマップへのリンクもあります。掲載情報の解釈については、情報を作成した機関へ確認するよう案内されています。
ハザード情報は更新されます。更新履歴では、2026年8月6日に土砂災害警戒区域のデータが更新されています。過去に保存した画像だけで判断せず、調査時点の最新情報を確認する必要があります。ハザード区域への該当だけで、全国一律に設置不可となるわけではありません。ただし、条件によっては次の対応が必要になる可能性があります。
・設備のかさ上げ
・雨水排水設備の追加
・法面や擁壁の補強
・浸水時の停止計画
・緊急時の進入経路の確保
・保険・融資条件の見直し
ハザードマップは設置可否を確定する地図ではなく、追加調査と追加費用の可能性を見つける資料です。
3-4.項目4 盛土・がけ・地盤・造成
盛土とは、土を盛って地面を高くしたり平らにしたりする工事です。切土とは地面を削る工事、擁壁は土や斜面を支える壁です。盛土規制法は2023年5月26日に施行されました。同法は、宅地、農地、森林など土地の用途にかかわらず、危険な盛土などを全国一律の基準で規制する制度です。都道府県知事などが規制区域を指定し、その区域内で行う一定の盛土、切土、土石の一時的な堆積などを許可対象とします。候補地では、次を確認します。
・盛土規制区域への該当
・敷地内外の高低差
・過去の盛土の有無
・がけや急斜面との位置関係
・擁壁の状態
・雨水が集まりやすい場所
・地盤と地下水の状況
・残土の搬出先
今回参照した一次情報には、系統用蓄電池に必要な地盤の強さを示す全国一律の数値はありません。必要な地盤性能は、蓄電池、PCS、変圧器、基礎の重量と配置に基づき、個別に設計します。土地代が安い斜面地でも、造成、擁壁、排水、地盤改良が必要になれば、平らな土地より総費用が高くなる可能性があります。
3-5.項目5 大型車両の搬入ルート
蓄電池コンテナや変圧器を設置するには、大型車両やクレーンが現地まで入れる必要があります。国土交通省によると、道路の一般的な重量・寸法の制限を超える車両は、原則として通行できません。条件を満たす場合は、特殊車両通行確認制度または特殊車両通行許可制度を利用します。確認するのは、敷地前の道路幅だけではありません。
・港や工場から現地までの全経路
・道路幅とカーブ
・橋の重量制限
・高さ制限
・電線、標識、樹木との干渉
・私道の通行権
・敷地入口の幅と進入角度
・車両の転回場所
・クレーンの設置場所
・将来の機器交換時の搬入経路
今回参照した一次情報には、系統用蓄電池専用の全国一律の道路幅は示されていません。候補機器の輸送寸法と重量をメーカーから取得し、土地契約前に搬入会社や施工会社へ確認することが重要です。
3-6.項目6 敷地の広さ・形・配置・排水
土地面積が広くても、細長い土地、三角形の土地、高低差のある土地では、設備を無理なく配置できない場合があります。今回参照した一次情報には、系統用蓄電池に必要な敷地面積を全国一律に定めた数値はありません。候補地では、次の設備と作業場所を入れた仮配置を作成します。
・蓄電池設備
・PCS
・変圧器
・開閉設備
・点検通路
・消防活動のための動線
・クレーン作業場所
・機器交換場所
・フェンスと門
・電力ケーブルの経路
・雨水排水設備
国土交通省が示す開発許可の技術基準には、道路、給排水施設、防災上の措置などが含まれています。ただし、候補地の工事が開発許可の対象になるかは個別確認が必要です。面積だけではなく、必要な設備を置いた後に、点検、消防、搬入、交換の動線が残るかで判断します。
3-7.項目7 住宅・騒音・消防
系統用蓄電池では、PCS、変圧器、空調・冷却設備などから音が発生する場合があります。環境省によると、騒音規制法の対象となるのは、指定地域内で、政令により定められた特定施設を設置する工場・事業場です。時間帯や区域ごとの規制基準は、都道府県知事や市長などが定めます。深夜騒音について、地方公共団体が地域の状況に応じた措置を講じる場合もあります。そのため、すべての蓄電池、PCS、変圧器が自動的に同じ基準の対象になるわけではありません。実務では、次を確認します。
・最も近い住宅の位置
・昼間・夜間の運転時間
・住宅側に配置する設備
・敷地境界での予測騒音
・自治体の条例と規制地域
・防音壁や配置変更の余地
消防庁の2023年2月の検討報告書では、一定のJIS・IEC・UL規格へ適合または準拠し、キュービクルや鋼板製コンテナに収納された屋外リチウムイオン蓄電池設備について、学校・住宅などからの保安距離を不要とし、保有空地を3m以上とする考え方が示されました。ただし、これは一定条件を満たす設備について示された検討報告書の結論です。「住宅から3m離せば、すべての蓄電池を設置できる」という意味ではありません。実際の取扱いは、電解液量、指定数量の倍数、設備構造、安全規格、配置、消火設備などによって異なります。候補機種、配置図、危険物量の資料を用意し、設備発注前に所轄消防へ確認する必要があります。
3-8.項目8 所有者・境界・接道・ケーブル経路
法務局では、土地・建物の登記事項証明書、地図証明書、地積測量図などを取得できます。候補地では、次を確認します。
・売主や貸主と登記上の所有者が一致しているか
・土地が何筆に分かれているか
・抵当権などの権利が設定されていないか
・現地で境界を確認できるか
・図面と現況が一致しているか
・公道に接しているか
・私道を通る場合の権利があるか
・工事車両と保守車両が継続して通れるか
・電力ケーブルが第三者の土地を通らないか
・賃貸期間が事業期間を十分にカバーしているか
特に見落とされやすいのが、接続地点までのケーブル経路です。蓄電池を置く土地を確保できても、第三者の土地や私道へケーブルを通す権利を確保できなければ、計画が進まない可能性があります。土地本体だけでなく、搬入路とケーブル経路までを一つの用地として確認する必要があります。

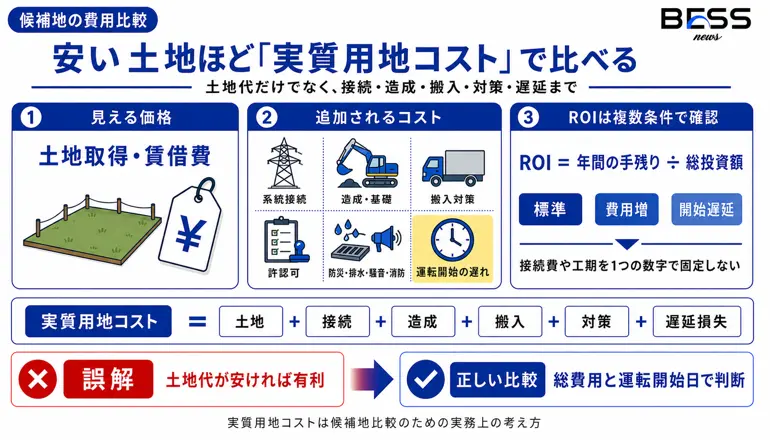

安い土地を「実質用地コスト」で比べる
4-1.土地代以外に乗る費用
候補地を比較するときは、売買価格や賃料だけでは判断できません。BESS NEWSでは、実質用地コストを次の概念式で整理します。
実質用地コスト=土地取得・賃借費
+系統接続費
+造成・基礎工事費
+搬入対策費
+許認可対応費
+防災・排水・騒音・消防対策費
+運転開始の遅れによる機会損失
機会損失とは、本来得られたはずの収入を、手続や工事の遅れによって得られなくなることです。この式は法令上の計算式ではなく、候補地を比較するための実務上の考え方です。土地代が安くても、接続、造成、搬入などの追加費用が大きければ、事業全体では割高になる可能性があります。
4-2.ROIでは運転開始の遅れも見る
ROIとは、投資額に対してどの程度の利益を得られるかを見る考え方です。概念上は、次のように整理できます。
ROI=年間の手残り÷総投資額
候補地を比較するときは、次の条件をそろえます。
・蓄電池の出力と容量
・想定する年間収入
・資金調達条件
・運用期間
・保守・更新費用
・運転開始予定日
最大の落とし穴は、接続費や工期が未確定の段階で、一つの数字だけを使って収支を計算することです。接続検討回答後も、他の申込者の契約申込み、現地調査、地権者との協議などにより、再検討、工事費の変更、工期の変更が生じる可能性があります。収支計算では、標準条件だけでなく、費用が増えた場合や運転開始が遅れた場合も確認します。
契約前に進める確認の順番
5-1.第1段階 机上調査で「進められない条件」を探す
机上調査とは、現地へ行く前に、公的な地図や書類を使って候補地を確認する作業です。最初に調べる項目は次のとおりです。
・地番、面積、地目、所有者
・都市計画と農地指定
・ハザード情報
・盛土規制区域
・周辺の公開系統情報
・接道状況
・私道の有無
・周辺住宅との位置関係
この段階では、最終的な設置可否を決めるのではなく、次の調査へ進める候補地を絞ります。公的地図に問題が見当たらないことと、事業化できることは同じではありません。
5-2.第2段階 接続検討・行政相談・現地調査を並行する
机上調査を通過した候補地は、次の確認を並行して進めます。
・一般送配電事業者への事前相談や接続検討
・自治体の都市計画・開発担当部署への相談
・農政担当部署や農業委員会への相談
・所轄消防への事前相談
・現地測量と境界確認
・地盤、高低差、排水の調査
・設備の仮配置
・搬入経路の確認
消防や搬入の確認には、候補機器の仕様が必要です。そのため、用地調査だけを先行させるのではなく、候補機種と基本配置を早い段階で作成することが重要です。
5-3.第3段階 未確定事項を契約条件に反映する
すべての調査が終わる前に土地を確保する場合は、未確定事項を契約条件へ反映する方法があります。検討対象となるのは、例えば次のような条件です。
・系統接続費や工期が事業基準を超えた場合
・必要な許認可を取得できない場合
・大型車両の搬入経路を確保できない場合
・境界や権利関係に問題が見つかった場合
・想定を大きく超える造成工事が必要になった場合

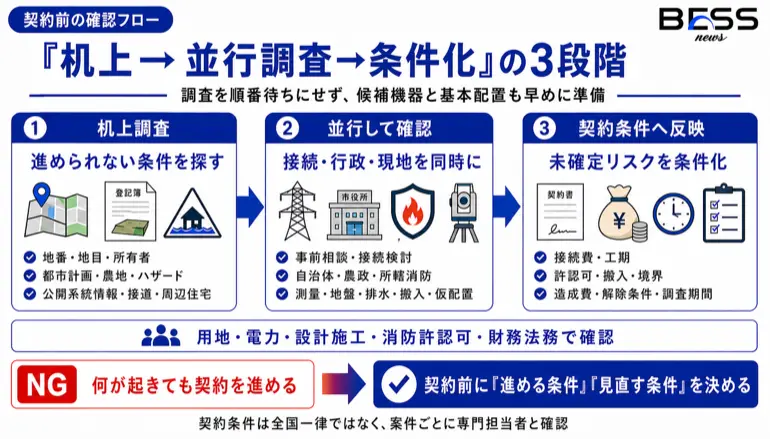

これらは全国一律に定められた契約条件ではありません。実際の売買・賃貸契約では、解除条件、調査期間、費用負担、原状回復、契約期間などを、不動産、電力、法務の担当者で確認する必要があります。何が起きても契約を進めるのではなく、「どの条件を満たせば進めるか」「どの条件なら見直すか」を契約前に決めておくことが重要です。
よくある誤解(Q&A)
Q
送電線の近くなら、安く接続できますか?
A: 必ずしもそうではありません。近くに送電線があっても、上位系統の制約や増強工事によって、費用や工期が大きくなる場合があります。
Q
公開系統情報に余裕があれば、土地を買っても大丈夫ですか?
A: 公開系統情報や事前相談は、候補地を絞るための資料です。接続検討回答も連系を確約するものではなく、契約申込み後の連系承諾で確定します。
Q
農地は、購入後に農地転用すれば使えますか?
A: 農業利用を確保すべき区域では、農地転用が認められない場合があります。購入前に自治体の担当部署や農業委員会へ確認する必要があります。
Q
ハザード区域に入っていたら設置できませんか?
A: 全国一律に設置不可とは限りません。ただし、防災、排水、造成、保険、融資などの追加確認が必要になる可能性があります。
Q
住宅から3m離せば消防上問題ありませんか?
A: その理解は正確ではありません。消防庁報告書の3mは、一定の安全規格やコンテナ構造などの条件を満たす設備について示された考え方です。個別案件は所轄消防への確認が必要です。
Q
土地面積が広ければ、蓄電池を配置できますか?
A: 面積だけでは判断できません。土地の形、高低差、設備間隔、点検通路、消防動線、クレーン作業場所、排水、ケーブル経路まで含めた仮配置が必要です。
