櫻貿易株式会社
制度・政策・審議会上級

接続検討料の引き上げ検討へ——土地の「確約」要求と先着優先の是非も論点に

系統用蓄電池の開発を進めるとき、最初にお金を払う手続きが「接続検討」です。系統につなげられるのか、つなぐならいくらかかるのか。それを一般送配電事業者に調べてもらう申込みで、申込料がかかります。

この記事を読む価値(系統用蓄電池の事業者へ)

2026年8月24日、資源エネルギー庁の総合資源エネルギー調査会 再生可能エネルギー主力電源化小委員会(第4回)に出された資料2で、この接続検討料を「引き上げを含めて見直す」ことが検討事項として明記されました。同時に、土地の押さえ方への追加要求と、「電源種にかかわらず先着優先で扱うことの是非」も論点に挙がっています。

先にお伝えしておくべきことがあります。引き上げ幅も適用時期も、この資料には書かれていません。検討に着手したという段階です。ですから本記事は「いくら上がるか」を書く記事ではなく、「どの方向に、どの手続きが動こうとしているか」を押さえる記事です。

この記事でいちばん言いたいこと

接続検討の入口が三方向から締まろうとしている。①申込料の引き上げ、②土地の確約要求の強化、③電源種ごとの取扱い(先着優先の是非)。いずれも幅と時期は未提示だが、複数地点に同時に申し込んで有望地点を絞り込む従来の開発手法は、この3つがそろうと成立しにくくなる。

検討事項の数(入り口対策の強化)
4項目
資料2 第3章
接続検討料
引き上げを含めた見直し
幅・時期はいずれも未提示
土地の使用権原の提出
令和8年10月〜
既存の要件化(確定事項)
電源種ごとの取扱い
先着優先の是非
方向は資料から読めない

1. 検討事項に挙がった4項目

やさしい説明

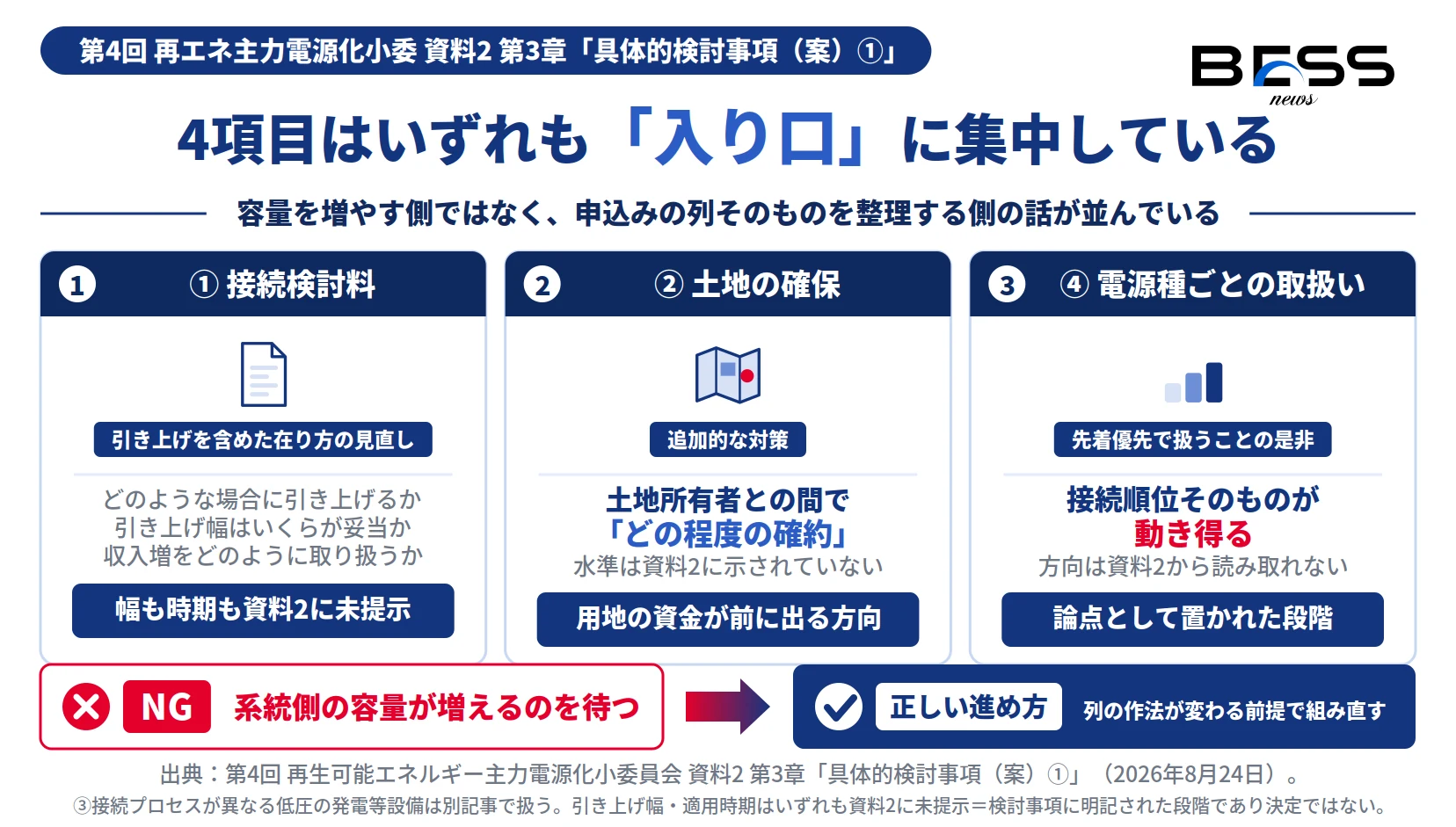

第4回再エネ主力電源化小委資料2の具体的検討事項として、接続検討料の引き上げ・土地の確保の追加対策・電源種ごとの取扱いの3項目がいずれも系統アクセスの入り口に集中していることを示したインフォグラフィック
図A:検討事項はいずれも系統アクセスの「入り口対策の強化」に並んでいる。
③接続プロセスが異なる低圧の発電等設備は別記事で扱う。引き上げ幅・適用時期は資料2に未提示。

資料2の第3章に「具体的検討事項(案)①」という見出しがあり、系統アクセスの「入り口対策の強化」として4つの項目が並んでいます。

図1:資料2「具体的検討事項(案)①」=系統アクセスの入り口対策の強化(4項目) ① 引き上げを含めた接続検討料の在り方の見直し 本記事で扱う ② 土地の確保に関する追加的な対策 本記事で扱う ③ 接続プロセスが異なる低圧の発電等設備(特に系統用蓄電池)に対する対策 別記事で扱う ④ 接続検討・契約申込プロセスにおける電源種ごとの取り扱い 本記事で扱う
図1:4項目のうち③は低圧の系統用蓄電池に固有の論点であるため別記事で扱う。本記事は全案件に共通する①②④を扱う。

注目したいのは、4項目がいずれも「入り口」に集中していることです。系統の空き容量を増やす(=増強する)側の話ではなく、申込みの列そのものを整理する側の話が並んでいます。

だから何が言いたいか。系統側の容量が増えるのを待つ発想では追いつきません。列の作法が変わる前提で、自社の申込計画を組み直す必要があります。

2. 接続検討料はなぜ「引き上げ」が論点になったのか

やさしい説明

資料2は、なぜ更なる対策が必要なのかを説明しています。

資料2の記載(更なる対策の必要性)
足下では引き続き接続検討数が増加を続け、系統用蓄電池のみならず、発電設備全体の接続検討にも影響が継続している。
かんたんに言うと

対策を打ったのに、申込みの行列が減っていない。しかも蓄電池だけの問題ではなく、太陽光や風力を含めた発電設備全体の接続検討まで詰まっている、ということです。

接続検討は一般送配電事業者の人手で処理されます。申込みが増えれば、1件あたりの回答が遅れます。行列が長くなるほど、本気の案件も本気でない案件も等しく待たされる。ここが問題の中心です。そこで申込料を上げて、本気でない申込みにコストをかけさせ、行列そのものを短くするという発想が出てきます。

図2:接続検討料の見直しに置かれた3つの想定論点 1 引き上げる場面 どのような場合に 引き上げるか 一律か・条件付きか 2 引き上げ幅 いくらが妥当か 資料では未提示 3 収入増の扱い 増えた収入をどのように 取り扱うべきか =制度設計が必要になる 3つ目があるということは、これが単なる値上げではなく制度設計を伴う見直しだということ
図2:想定論点は3つ。うち「収入増の取扱い」が含まれている点が、単純な値上げと異なる。

3つ目が地味に重要です。値上げした分のお金は誰のものになるのか、という話です。一般送配電事業者の収入として残るならレベニューキャップ(収入上限)の枠内でどう扱うかという整理が必要になり、系統増強の原資に回すなら別の制度設計が必要になります。

金額は書けません。資料2に示されているのは「引き上げ幅はいくらが妥当か」という論点であって、金額そのものではありません。本記事では推測した金額を記載しません。
だから何が言いたいか。これは単純な値上げではなく、制度設計を伴う値上げです。だから時間がかかる可能性があり、逆に言えば設計が固まる前に申し込む余地も残っています。

3. 土地の「確約」はどこまで求められるのか

やさしい説明

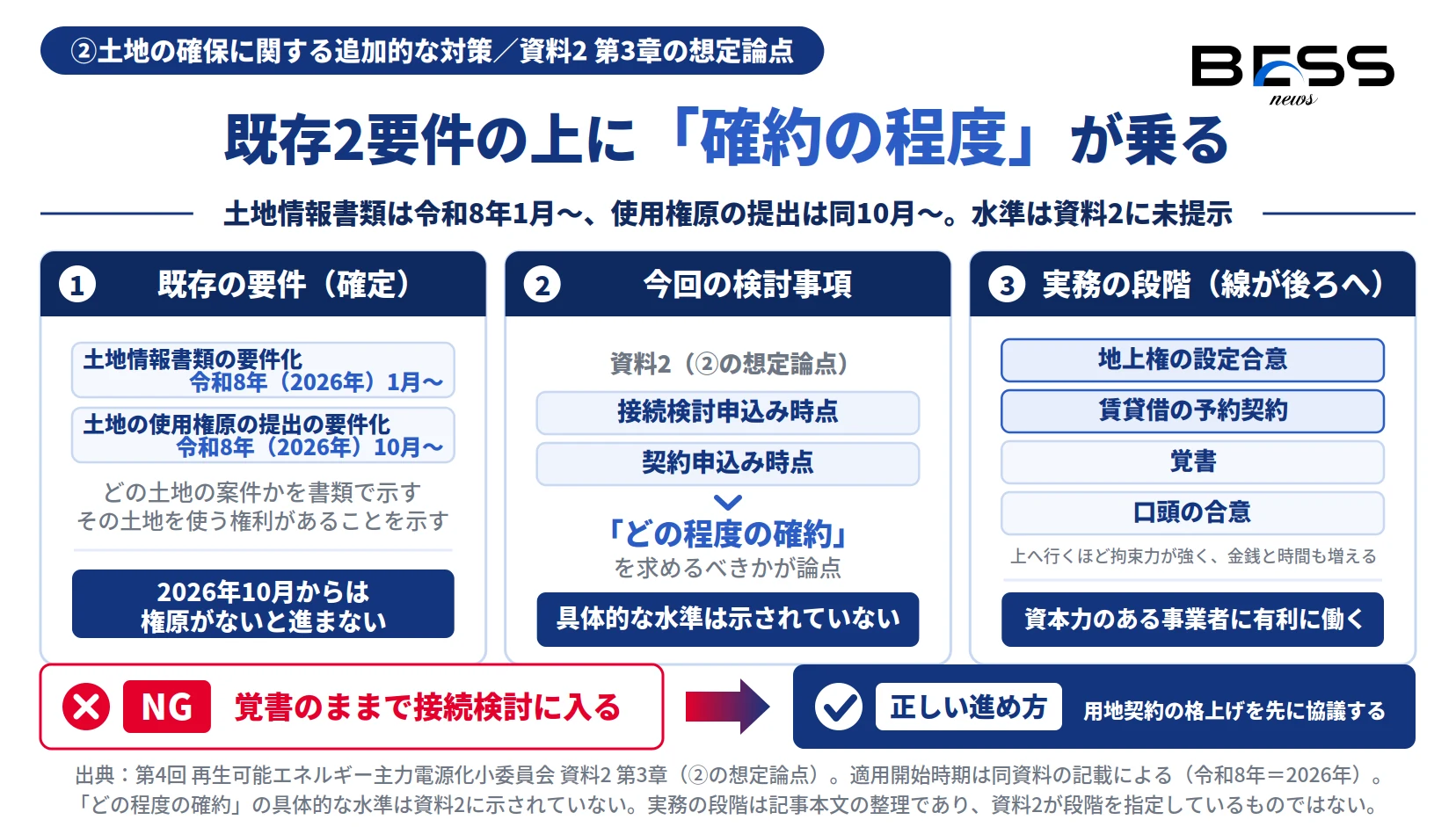

土地に関する既存要件である土地情報書類の要件化と使用権原提出の要件化の上に、さらに確約の程度を求める検討事項が乗り、用地を押さえる資金が接続検討より前に発生する方向へ動くことを示したインフォグラフィック
図B:土地情報書類(2026年1月〜)と使用権原の提出(同10月〜)の上に、確約の程度が乗る。
「どの程度の確約」の具体的な水準は、資料2に示されていない。

2つ目の検討事項は土地です。

資料2の記載(②の想定論点)
接続検討申込み時点や、契約申込み時点で土地所有者と事業実施者との間でどの程度の確約を求めるべきか。
かんたんに言うと

「その土地を本当に使えるのか」をどこまで証明させるか、という話です。キーワードは「どの程度の確約」です。

現状でも、土地に関する要件はすでに段階的に導入されています。資料2で内容と時期の両方を確認できたのは次の2本です。

既存の要件適用開始意味
土地情報書類の要件化令和8年(2026年)1月〜どの土地の案件かを書類で示す
土地の使用権原の提出の要件化令和8年(2026年)10月〜その土地を使う権利があることを示す

つまり、2026年10月からは「その土地を使う権利があること」を示さなければ手続きが進まなくなります。今回の検討事項は、その上にさらに「確約の程度」を求める方向です。

図3:土地の押さえ方の段階——「どの程度の確約」の線がどこへ動くか 口頭の合意 覚書 賃貸借の予約契約 地上権の設定合意 拘束力:弱い/事業者の負担:小 拘束力:強い/事業者の負担:大 求められる水準が後ろへ動く方向
図3:覚書で足りていた案件が予約契約を求められるようになれば、用地の押さえに要する資金は接続検討の前に発生する。

実務では、土地オーナーとの関係は段階を踏んで固めていきます。口頭の合意から、覚書、賃貸借の予約契約、地上権の設定合意へ。後ろに行くほど拘束力が強くなり、同時に事業者が負担する金銭と時間も増えます。「どの程度の確約」が引き上げられるということは、この段階のどこかに引かれた線が後ろへ動くということです。

だから何が言いたいか。用地の押さえに要する資金が、接続検討の前に発生する方向へ動きます。これは資本力のある事業者に有利に働きます。土地オーナー側から見れば、より強い契約を早い段階で求められるようになるということです。

4. 「電源種にかかわらず先着優先」は見直されるのか

やさしい説明

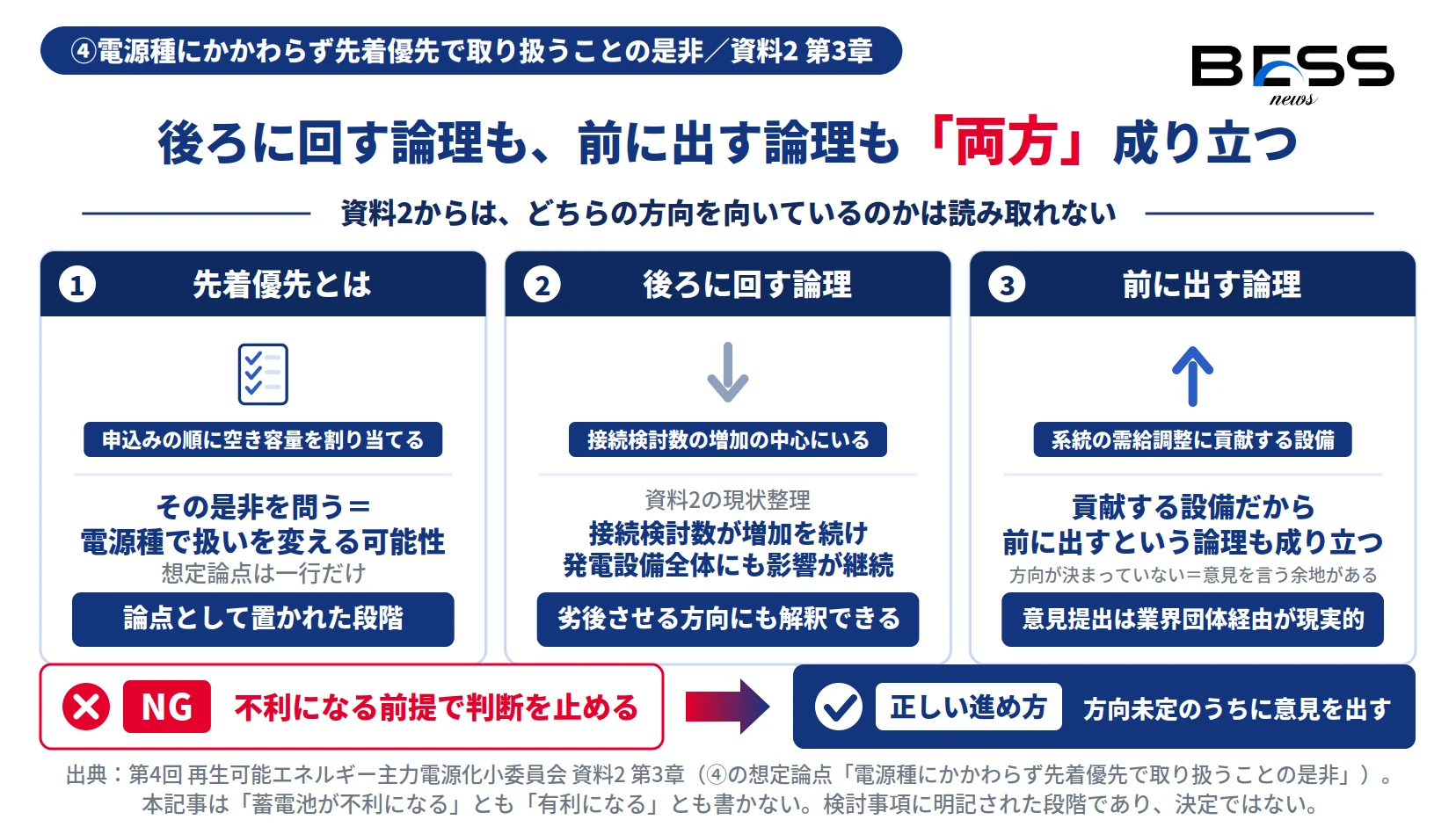

電源種にかかわらず先着優先で取り扱うことの是非について、接続検討数の増加の中心にいるという論理と、系統の需給調整に貢献する設備であるという論理の両方が成り立つことを示したインフォグラフィック
図C:蓄電池を後ろに回す論理と、前に出す論理の両方が成り立つ。
資料2からは、どちらの方向を向いているのかは読み取れない。論点として置かれただけ。

4つ目の検討事項が、影響としては最も大きい可能性があります。想定論点は一行です。

資料2の記載(④の想定論点)
電源種にかかわらず先着優先で取り扱うことの是非。
かんたんに言うと

先着優先とは、申込みの順に系統の空き容量を割り当てていく扱いのことです。「その是非」を問うということは、電源種によって扱いを変える可能性を検討するということです。

図4:先着優先の見直しは2つの方向があり得る(資料2では方向は未提示) 現在=電源種によらず 申込み順(先着優先) 蓄電池を優先 系統に貢献する 設備だから 蓄電池を劣後 接続検討数の増加の 中心にいるから 資料2は「是非」を論点として置いただけ。どちらの方向を向いているかは読み取れない
図4:方向が確定していないため、本記事では「蓄電池が不利になる」とも「有利になる」とも書かない。

ここで重要なのは、方向が2つあり得ることです。系統用蓄電池は接続検討数の増加の中心にいる一方で、系統の需給調整に貢献する設備でもあります。貢献する設備だから前に出す、という論理も成り立ちます。そして資料2からは、どちらの方向を向いているのかは読み取れません。論点として置かれただけです。

だから何が言いたいか。方向が決まっていないということは、意見を言う余地があるということです。系統貢献という観点から蓄電池を優先扱いすべき根拠を業界団体経由で出すなら、今が時期です。

5. 既存の5対策と今回の追加対策の関係

やさしい説明

資料2は、系統アクセスの入口についてすでに5本の対策を導入済み・導入予定と整理しています。ただし本記事の執筆時点で、資料から内容と時期の両方を確認できたのは前章の2本のみです。残る3本の内容は確認できていないため、記載しません。

図5:既存5対策と今回の4検討事項の関係 既存の入り口対策(5本) 土地情報書類 土地の使用権原の提出 未確認 未確認 未確認 効果検証を待たずに 今回の追加検討事項(4項目) ①接続検討料 ②土地の確保 ③低圧の設備 ④電源種の扱い 「効果検証は一定期間経過後に必要」としつつ「さらなる対策を講じるべく検討を進めることが必要」と併記
図5:既存5対策のうち本記事で内容を確認できたのは2本。残る3本は未確認として空欄に置いた。

その上で、資料2の姿勢が読み取れる部分があります。既存対策の効果検証については「一定期間経過後に行うことが必要」としながら、同じ資料の中で「さらなる対策を講じるべく検討を進めることが必要」としています。効果検証を待たずに追加対策の検討へ進むということです。

だから何が言いたいか。「まず既存対策の効果を見てから」という時間の猶予を前提にしない方がよい、ということです。

6. 引き上げ前にできること

やさしい説明

幅も時期も未提示なので、収支計画に数値を織り込むことはできません。この段階でできるのは、手続きと契約の側の準備です。

図6:数値が決まる前でも進められる4つの準備 1 申込みの前倒し 引き上げ前の申込 可否を洗い出す 2 用地契約の格上げ 覚書→予約契約・ 地上権設定合意へ 3 意見提出の検討 系統貢献を根拠に 団体経由で出す 4 追跡 幅と時期を 次回資料で確認 1と2は幅が決まる前でも進められる。数値が出てから動くと申込みは間に合わない
図6:この段階で効く準備は、手続きの前倒しと契約の格上げの2つ。
  1. 接続検討申込を予定している案件について、料金引き上げ前の申込可否を検討する。次回の同小委までを一つの目安として、申込みを前倒しできる案件があるかを洗い出す。
  2. 用地契約の格上げを土地オーナーと事前協議する。覚書から賃貸借の予約契約・地上権設定合意へ。2026年10月からの使用権原の提出要件化にも同じ準備が効きます。
  3. ④の論点に対して意見を出す余地を検討する。系統貢献を根拠に蓄電池の扱いを主張するなら、業界団体経由の意見提出が現実的な経路です。
  4. 次回以降の同小委と次世代電力系統ワーキンググループの資料で、引き上げ幅と適用時期を追跡する。今回の資料2は第12回 次世代電力系統ワーキンググループ(2026年8月6日)資料2からの引用として提示されているため、上流のWGの資料も併せて見る必要があります。
だから何が言いたいか。数値が出てから動くと、申込みは間に合いません。手続きの前倒しと契約の格上げは、幅が決まる前でも進められます。

よくある質問

接続検討料はいくら引き上げられるのですか。

引き上げ幅は資料2では未提示です。想定論点として「引き上げ幅はいくらが妥当か」が挙げられている段階であり、金額は示されていません。本記事では推測した金額を記載しません。

引き上げはいつから適用されるのですか。

適用時期も資料2では未提示です。検討事項として挙げられた段階であり、施行日や適用開始時期は示されていません。

今回「入り口対策の強化」として挙がった検討事項は何項目ですか。

4項目です。①引き上げを含めた接続検討料の在り方の見直し、②土地の確保に関する追加的な対策、③接続プロセスが異なる低圧の発電等設備(特に系統用蓄電池)に対する対策、④接続検討・契約申込プロセスにおける電源種ごとの取り扱いです。

土地はどこまで押さえておく必要がありますか。

「接続検討申込み時点や、契約申込み時点で土地所有者と事業実施者との間でどの程度の確約を求めるべきか」が想定論点として示されており、求められる水準は確定していません。既存の要件としては、土地情報書類の要件化が令和8年(2026年)1月から、土地の使用権原の提出の要件化が令和8年(2026年)10月から適用されます。

「電源種にかかわらず先着優先」の見直しは、系統用蓄電池に不利な話ですか。

資料2に示されているのは「電源種にかかわらず先着優先で取り扱うことの是非」という論点のみで、方向は示されていません。蓄電池を劣後させる方向にも、系統への貢献を理由に優先させる方向にも解釈の余地があり、現時点でどちらとも判断できません。

なぜ既存対策の効果を確認する前に、追加の対策を検討するのですか。

資料2は「足下では引き続き接続検討数が増加を続け、系統用蓄電池のみならず、発電設備全体の接続検討にも影響が継続している」と現状を整理しています。効果検証は「一定期間経過後に行うことが必要」としつつ、同時に「さらなる対策を講じるべく検討を進めることが必要」としています。

引き上げ前に接続検討を申し込んだ方がよいのですか。

引き上げ幅と適用時期が未提示であるため、本記事として一律に推奨はできません。ただし土地の使用権原の提出の要件化が令和8年(2026年)10月から適用されることは確定しているため、申込みの前倒しを検討する場合は、料金だけでなく用地の準備状況と合わせて判断する必要があります。

まとめ

  • 2026年8月24日の第4回 再生可能エネルギー主力電源化小委員会 資料2「電力ネットワークの次世代化について」第3章で、系統アクセスの「入り口対策の強化」として4項目が検討事項に明記された。
  • ①接続検討料は「引き上げを含めた在り方の見直し」。想定論点は、どのような場合に引き上げるか/引き上げ幅はいくらが妥当か/引き上げによる収入増をどのように取り扱うべきか。
  • ②土地の確保は「追加的な対策」。接続検討申込み時点や契約申込み時点で、土地所有者と事業実施者の間にどの程度の確約を求めるべきかが論点。
  • ④電源種ごとの取り扱いでは「電源種にかかわらず先着優先で取り扱うことの是非」が論点となり、蓄電池の接続順位そのものが動き得る。方向は資料から読み取れない。
  • 引き上げ幅・適用時期はいずれも未提示。既存対策の効果検証を待たずに追加対策の検討へ進む姿勢が示されている。
  • 数値が確定する前でも、申込みの前倒し検討と用地契約の格上げは進められる。

発行・監修

系統用蓄電池(BESS)に関する国内外の一次情報を毎日モニタリングし、制度・市場・安全の3領域で解説しています。
一次情報主義
官公庁・送配電事業者・市場運営機関が公表した原典のみを根拠とし、業界紙・ブログ等の二次情報は本文に採録しません。
毎日更新
監視対象機関を毎営業日すべて確認し、更新の有無を記録しています。確認できていない事項は「未確認」と明示します。
訂正方針
誤りが判明した場合は本文を修正のうえ、ページ下部の更新ログに訂正内容と日付を残します。記述の差し替えを黙って行いません。

出典(一次情報)

  1. 第4回 再生可能エネルギー主力電源化小委員会 開催資料ページ(2026年8月24日)https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saiene_shuryoku/004.html
  2. 資料2「電力ネットワークの次世代化について」(PDF)https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saiene_shuryoku/pdf/004_02_00.pdf
  3. 資料1「事業用太陽光発電におけるFIT/FIP制度の支援重点化について」(PDF・系統用蓄電池への言及はなし)https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saiene_shuryoku/pdf/004_01_00.pdf
更新ログ:2026-08-24 初版公開(引き上げ幅・適用時期は資料2に未提示のため未記載。既存5対策のうち内容を確認できた2本のみ記載)

出典: BESS media(株式会社エコ革)
