蓄電池の落札枠が170万kW→40万kWへ——長期脱炭素電源オークション第4回、超過落札の廃止と経済安保セルの優先約定
長期脱炭素電源オークション第4回で、蓄電池の募集上限が「a リチウムイオン蓄電池」「b リチウムイオン蓄電池以外の蓄電池」「c 揚水の新設・リプレース等+LDES」の3区分・それぞれ40万kWに分割されます。原文は「募集上限を超えた追加の落札はさせない」と明記しており、超過落札は廃止されます。
第3回は募集上限80万kWに対し、超過落札ルールの適用で落札容量が170万kWに達していました。枠の性格そのものが変わります。
さらに経済安全保障推進法の供給確保計画の認定を受けたメーカー製セルを使う案件が優先的に約定されます。価格競争力だけでは通らない構造です。本件は意見公募(2026年7月17日〜8月16日・意見72件)を終えた確定事項で、結果の公示日は2026年8月31日です。
- 第4回の蓄電池等の募集上限は3区分×各40万kW。原文「募集上限を超えた追加の落札はさせない」で超過落札は廃止(参考資料2 p11)。
- 第3回は募集上限80万kWに対し超過落札ルールの適用で落札容量170万kW。第4回のリチウムイオン枠は40万kW。
- 経済安全保障推進法の認定メーカー製セルを使う案件を優先的に約定(同 p36)。セル調達先が落札可否に直結する。
1. 何が決まったのか:3区分×各40万kW、超過落札は廃止
長期脱炭素電源オークションは、20年間の固定収入を約束する代わりに、脱炭素電源の新設・改修を募る入札です。蓄電池もこの対象で、これまで多くの案件がここを収益の柱に据えてきました。今回変わるのは「何kWまで通すか」という枠の切り方と、その枠の効き方です。
資源エネルギー庁は2026年8月31日、電力安定供給ワーキンググループ(第6回)の配布資料を公表しました。そのうち参考資料2「長期脱炭素電源オークションの第4回募集に向けて」に、蓄電池で応札する事業者にとって前提が変わる内容が入っています。
合計の枠は80万kWから120万kWへ増えます。ただしリチウムイオン蓄電池だけを見ると、揚水リプレースと同居していた40万kW枠が、リチウムイオン専用の40万kW枠へ置き換わる形です。
エネ庁が示した理由は2点です。系統接続申込みが大幅に増加している蓄電池について落札ペースを調整すること、そして慣性力・ブラックスタート機能を持つ揚水を一定量確保することです。揚水を独立区分(c)に切り出したのは後者の手当てにあたります。

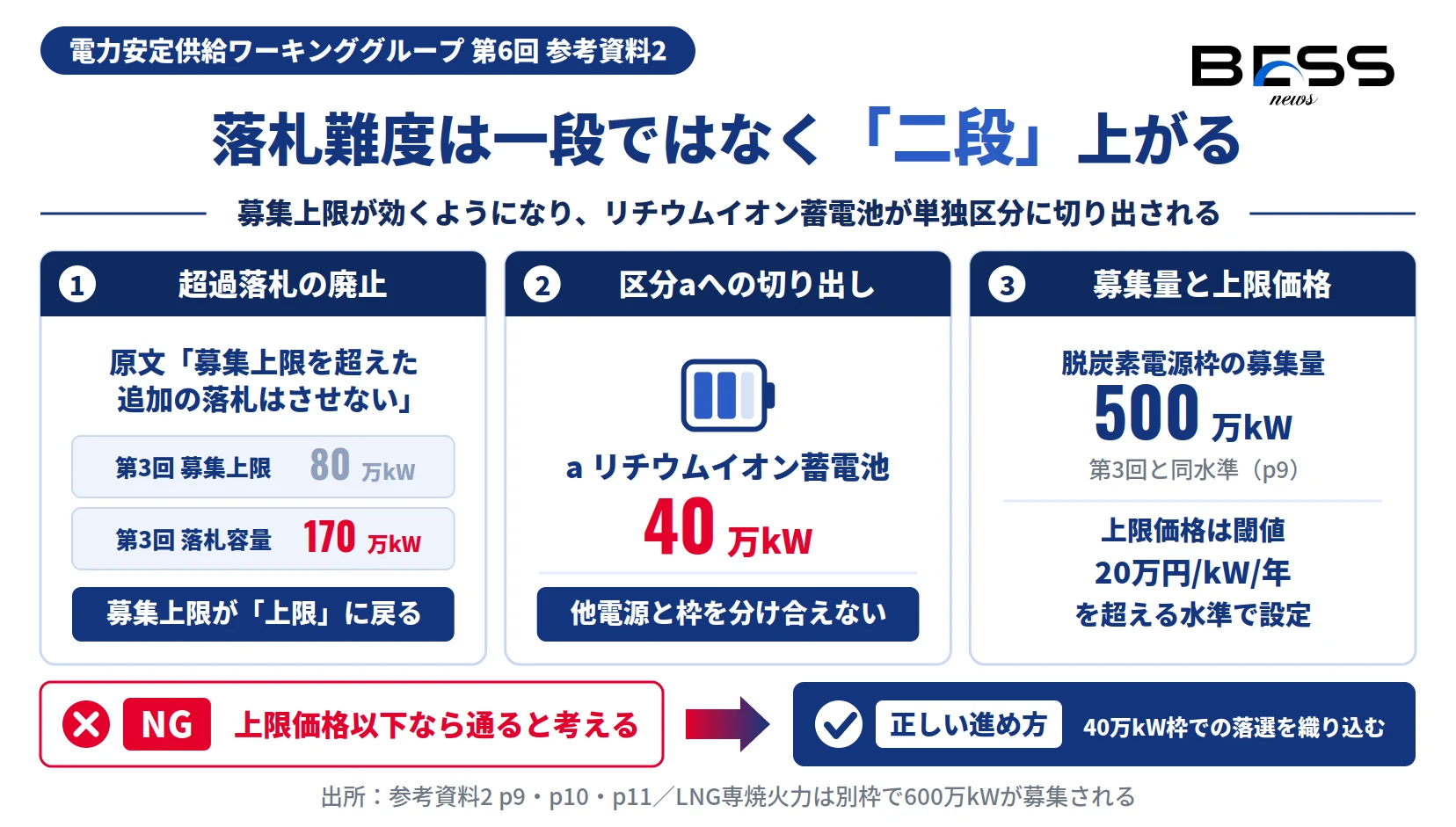

2. 第3回は170万kW落札できた——なぜ第4回は絞られるのか
要点まとめ 落札難度は一段ではなく二段上がる
募集上限の数字だけを追うと「80万kW→120万kWで枠が増えた」と読めます。しかし実績と並べると逆の絵になります。
参考資料2 p11によれば、第3回は募集上限80万kWに対し、超過落札ルールの適用により落札容量が170万kWに達していました。上限の2倍以上が通っていたことになります。募集上限は事実上の目安にすぎず、価格競争力があれば枠を超えて約定できました。
第4回はこの仕組みが消えます。リチウムイオン蓄電池の案件は区分aの40万kWで打ち止めとなり、それを超えた落札は行われません。第3回実績170万kWの大半がリチウムイオン蓄電池であったことを踏まえれば、リチウムイオンが獲得できる容量は実質的に大きく絞られる計算になります。
落札難度は一段ではなく二段上がると考えるのが妥当です。募集上限そのものが効くようになったこと(超過落札の廃止)と、リチウムイオンが単独区分に切り出されたこと(他電源と枠を分け合えなくなったこと)が、同時に起きるためです。
募集量そのものは、脱炭素電源枠で500万kWと第3回と同水準です(p9)。上限価格は閾値である20万円/kW/年を超える水準で設定されます(p10)。
3. 経済安保認定セルの「優先約定」が落札可否を左右する
要点まとめ 枠の中の順番が変わる
枠の広さに加えて、枠に入る順番も変わります。同じ価格を出しても、先に呼ばれる案件と後に回される案件ができます。

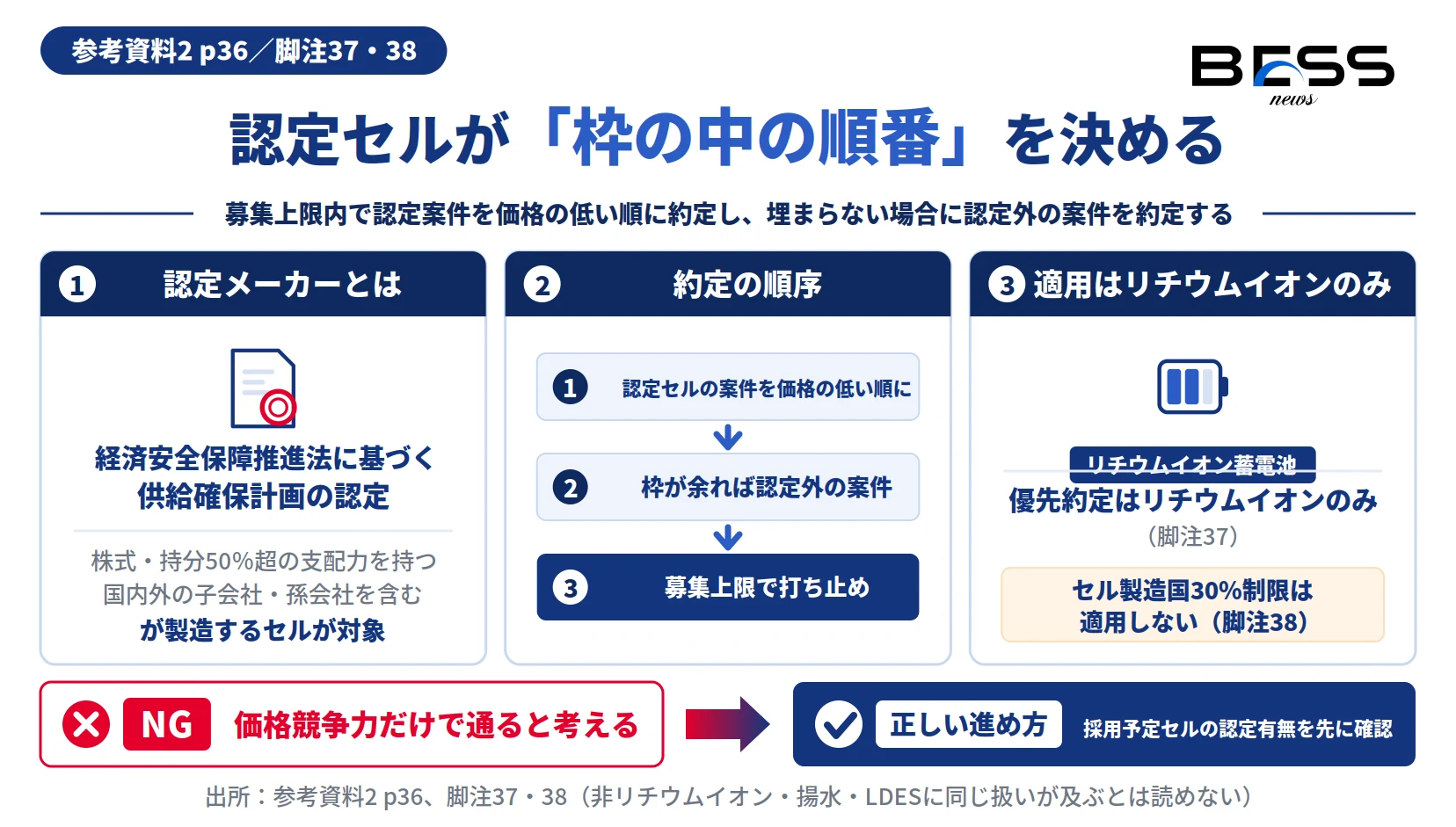

参考資料2 p36は、経済安全保障推進法に基づく供給確保計画の認定を受けているメーカー(当該メーカーが株式・持分50%超の支配力を持つ国内外の子会社・孫会社を含む)が製造するセルを使用する蓄電池の案件を、優先的に約定するとしています。
順序はこうなります。まず募集上限の枠内で、認定メーカー製セルを使う案件を価格の低い順に約定する。それで枠が埋まらなかった場合に、はじめて認定外セルの案件が拾われる。
これは価格だけの勝負ではなくなったことを意味します。同じ価格を出しても、認定メーカー製セルを積んでいる案件が先に通ります。逆にいえば、非認定セルを前提にした案件は、枠が余らない限り約定に届かない可能性があります。セル調達先の選定が、そのまま落札可否に直結します。
4. セル製造国30%制限はどこへ行ったのか(リチウムイオンには不適用)
第3回にあった「どこで作られたセルか」の縛りは、第4回では別の形に置き換わります。緩んだのではなく、効き方が変わったと読むのが正確です。
この置換関係は本文ではなく脚注に置かれているため、資料を通しで読まないと見落としやすい箇所です。第3回の30%制限を前提に調達仕様を組んでいる案件は、前提の条件そのものが差し替わっている点に注意が必要です。
5. 応札を検討している事業者が今週やるべき3つの確認
本件は検討段階の案ではありません。意見公募を終えた確定事項であり、準備を後ろ倒しにする理由はありません。
- 採用予定セルのメーカーの認定有無を確認する。経済安全保障推進法の供給確保計画の認定を受けているか。子会社・孫会社の扱い(株式・持分50%超支配)も含めて確認します。
- 非認定の場合、調達先変更の可否・コスト差・納期影響を試算する。優先約定の下では、非認定セルのままでは枠が余った場合しか拾われません。
- 自社案件がa/b/cのどの区分に属するかを確定する。リチウムイオンならa、それ以外の蓄電池ならb、揚水・LDESならc。区分ごとに競争密度がまったく異なります。
あわせて、落札確度が下がる前提での事業計画の見直しも必要になります。40万kW枠に申込みが集中すれば、落選を織り込んだ計画が要ります。落札確度の低下は融資条件・エクイティIRRの前提に直結するため、金融機関との条件協議も早い段階で始めておきたいところです。
6. 未確定・注意点
- 応札受付期間と約定結果の公表日は、本ワーキンググループの資料には記載がありません。ガイドライン(案)では「約定結果の公表時期は応札の受付期間終了時点から3か月後を目途」とされ、改定日は「2026年 月 日(後日掲載予定)」=未確定です。具体日程はOCCTOの「長期脱炭素電源オークション募集要綱(応札年度:2026年度)」側で確定します。
- 参考までに、第3回は2026年1月入札・2026年5月結果公表でした。第4回が同じ間隔になるとは限りません。
- 優先約定とセル製造国30%制限の不適用は、いずれもリチウムイオン蓄電池が対象です(脚注37・38)。非リチウムイオンや揚水・LDESに同じ扱いが及ぶとは読めません。
- 上限価格は「閾値20万円/kW/年を超える水準で設定」とされているのみで、具体の金額は本資料からは確定できません。
- 本記事は2026年8月31日公表の一次資料に基づきます。同日以降の続報は反映していません。
7. よくある質問
第4回で蓄電池はどれくらい落札できますか。区分a(リチウムイオン蓄電池)の募集上限は40万kWで、これを超えた落札は行われません。第3回は募集上限80万kWに対し超過落札ルールの適用で落札容量170万kWに達していましたが、第4回はこの超過落札が廃止されます。
「a リチウムイオン蓄電池の案件」「b リチウムイオン蓄電池以外の蓄電池の案件」「c 揚水の新設・リプレース等案件とLDESの案件」の3区分で、それぞれ40万kWずつです。第3回は「a 揚水リプレース+リチウムイオン蓄電池」「b 揚水新設+非リチウムイオン蓄電池+LDES」の2区分でした。
経済安全保障推進法に基づく供給確保計画の認定を受けているメーカー(株式・持分50%超支配の国内外の子会社・孫会社を含む)が製造するセルを使用する蓄電池の案件を、優先的に約定する仕組みです。募集上限内で認定案件を価格の低い順に約定し、それで埋まらない場合に非認定案件が約定されます。
脚注38により、第3回入札で導入したセル製造国30%制限ルールは、リチウムイオン蓄電池については適用しないとされています。優先約定もリチウムイオン蓄電池のみに適用されます(脚注37)。
決定事項です。意見公募手続を終えており、意見募集期間は令和8年7月17日〜令和8年8月16日、意見提出件数は72件、結果の公示日は令和8年8月31日です(参考資料4 p1)。資料の記述も「〜とした」という確定形です。
脱炭素電源枠の募集量は500万kWで第3回と同水準です。上限価格は閾値である20万円/kW/年を超える水準で設定されます。なおLNG専焼火力は別枠で600万kWが募集されるため、「第4回の募集量は500万kW」と単独で表記すると誤読を招きます。
本ワーキンググループの資料には具体日の記載がありません。ガイドライン(案)は「約定結果の公表時期は応札の受付期間終了時点から3か月後を目途」としており、改定日も「2026年 月 日(後日掲載予定)」で未確定です。具体日程はOCCTOの募集要綱(応札年度:2026年度)側で確定します。
資料では2つの理由が示されています。系統接続申込みが大幅に増加している蓄電池について落札ペースを調整すること、および慣性力・ブラックスタート機能を持つ揚水を一定量確保することです。
8. まとめ
- 第4回の募集上限は「a リチウムイオン蓄電池」「b リチウムイオン蓄電池以外の蓄電池」「c 揚水の新設・リプレース等+LDES」の3区分・各40万kW。
- 原文は「募集上限を超えた追加の落札はさせない」と明記。超過落札は廃止される。
- 第3回は募集上限80万kWに対し超過落札ルールの適用で落札容量170万kW。第4回のリチウムイオン枠は40万kW。
- 経済安全保障推進法の認定メーカー製セルを使う案件を優先的に約定。募集上限内で認定案件を価格の低い順に約定し、埋まらない場合に非認定案件を約定する。
- 脚注38によりセル製造国30%制限はリチウムイオン蓄電池には不適用。優先約定もリチウムイオンのみ(脚注37)。
- 募集量は脱炭素電源枠500万kW(第3回と同水準)、上限価格は閾値20万円/kW/年を超える水準。LNG専焼火力は別枠600万kW。
- 意見公募(令和8年7月17日〜8月16日・意見72件)を終え、結果の公示日は令和8年8月31日。確定事項である。
- 応札受付期間・約定結果公表日は本資料に記載がなく、OCCTOの募集要綱側で確定する。
