櫻貿易株式会社
市場・価格上級

需給調整市場への参入準備 ― 契約締結まで工事不要で約6ヶ月、専用線なら約15ヶ月の工程を読む

電力需給調整力取引所(EPRX)が公表する『(参考)事前準備が必要な内容』第10版(2026年3月13日以降適用・全15ページ)を解説する。需給調整市場への参入に必要な標準スケジュール、簡易指令システム/専用線オンラインの工事要否・工期・通信仕様・セキュリティ要件を、系統用蓄電池の参入計画の観点で整理した。

このページの要点

  1. 需給調整市場への参入から契約締結までの標準期間は、工事不要で約6ヶ月、簡易指令システムで約13ヶ月、専用線オンラインで約15ヶ月(第10版)。
  2. 簡易指令システムはOpenADR 2.0bに準拠し、経産省・IPAのERABサイバーセキュリティガイドラインのセキュリティ要件への準拠が必要。通信回線工事は新規約7ヶ月・エリア拡大約4ヶ月。
  3. 専用線オンラインは原則複ルート化で工事申込書受領後約9ヶ月、費用は事業者負担。テスト用回線の活用で本番停止を極小化する仕組みも示される。

出典:EPRX『(参考)事前準備が必要な内容』第10版(2026年3月13日以降・全15ページ)。

要旨 ― ひと言でいえば

需給調整市場に蓄電池を参入させるための「開業準備の工程表」である。通信回線をどう引くか(簡易指令か専用線か)で参入までのリードタイムが1年以上変わり、工期・費用・通信仕様が投資スケジュールと機器選定を左右する。

目次

  1. 需給調整市場参入の標準スケジュール(工事要否別の期間)
  2. 簡易指令システムの工事・通信仕様・セキュリティ要件
  3. 専用線オンラインの要件と蓄電池の参入計画への織り込み
  4. よくある質問(Q&A)
  5. 編集部の見立て(独自分析)
  6. 出典(一次情報)

需給調整市場参入の標準スケジュール ― 工事要否で約6〜15ヶ月

参入までの期間は、通信回線工事の要否によって大きく変わる。

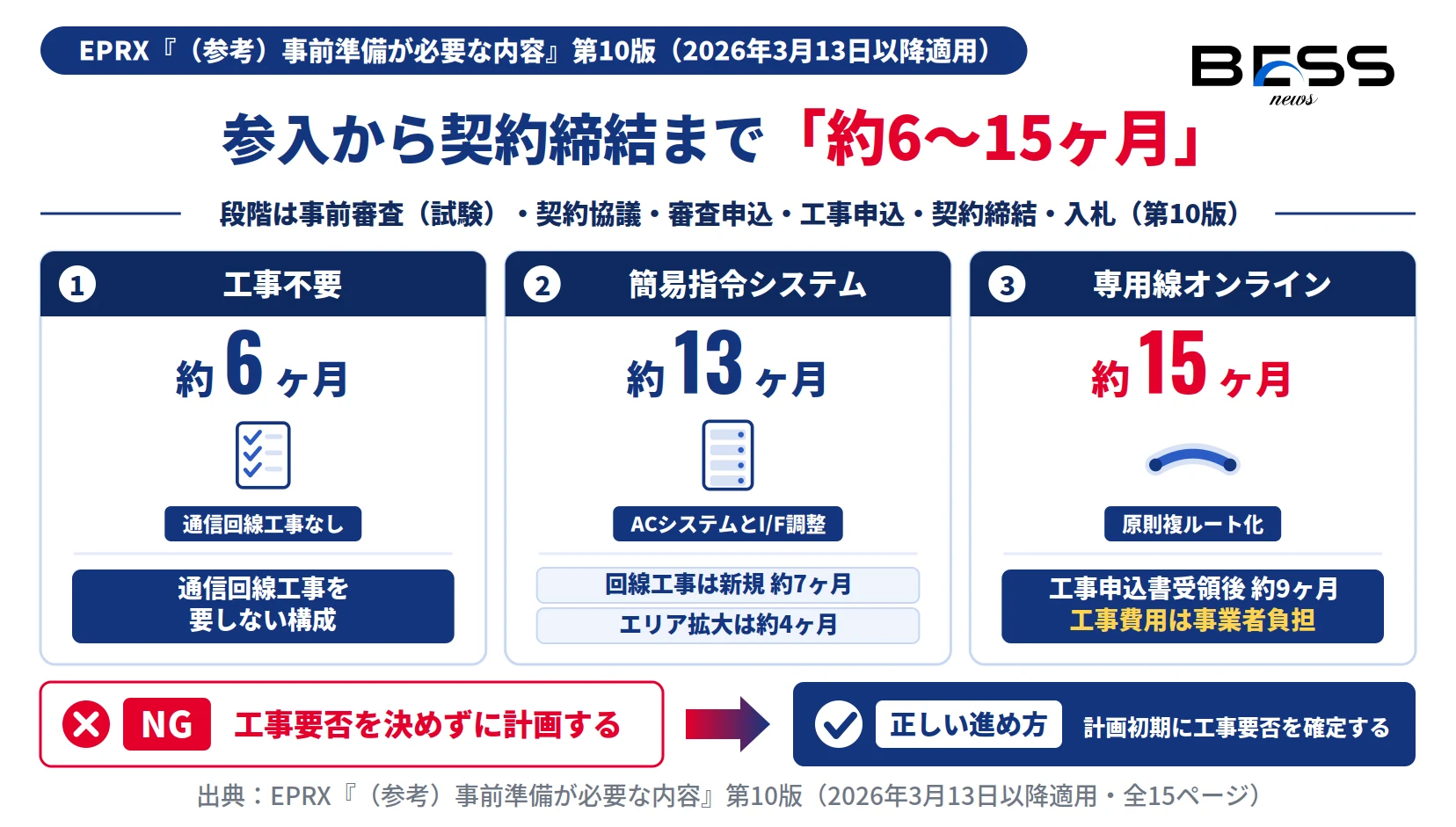

図1:需給調整市場への参入から契約締結までの標準期間(工事要否別)

需給調整市場への参入から契約締結までの標準期間。工事不要約6ヶ月、簡易指令システム約13ヶ月、専用線オンライン約15ヶ月を示す図

出典:EPRX『(参考)事前準備が必要な内容』第10版(2026年3月13日以降適用・全15ページ)。

需給調整市場への参入は、参入申込から工事実施を含む契約締結までを段階的に進める。各段階は事前審査(試験)・契約協議・審査申込・工事申込・契約締結・入札で構成され、申込から契約締結までの目安が段階別に示される。参入までの標準期間は工事要否によって異なり、工事不要で約6ヶ月、簡易指令システムが必要な場合は約13ヶ月、専用線が必要な場合は約15ヶ月とされる。

通信回線工事を要しない構成でも約半年、専用線オンラインを新設する場合は1年3ヶ月程度を見込む必要がある。通信方式の選択が参入リードタイムを決定づけ、蓄電池の投資回収開始時期に直結するため、計画初期の段階で工事要否を確定させることが重要になる。

一次資料の記載(要旨)

参入から契約締結までの標準期間は、工事不要で約6ヶ月、簡易指令システムが必要な場合約13ヶ月、専用線が必要な場合約15ヶ月とされる。各段階は事前審査(試験)・契約協議・審査申込・工事申込・契約締結・入札で構成され、申込から契約締結までの目安が段階別に示される。

— EPRX『(参考)事前準備が必要な内容』第10版

簡易指令システムの工事・通信仕様・セキュリティ要件

簡易指令システムは通信回線工事とOpenADR 2.0b・ERAB準拠が要件となる。

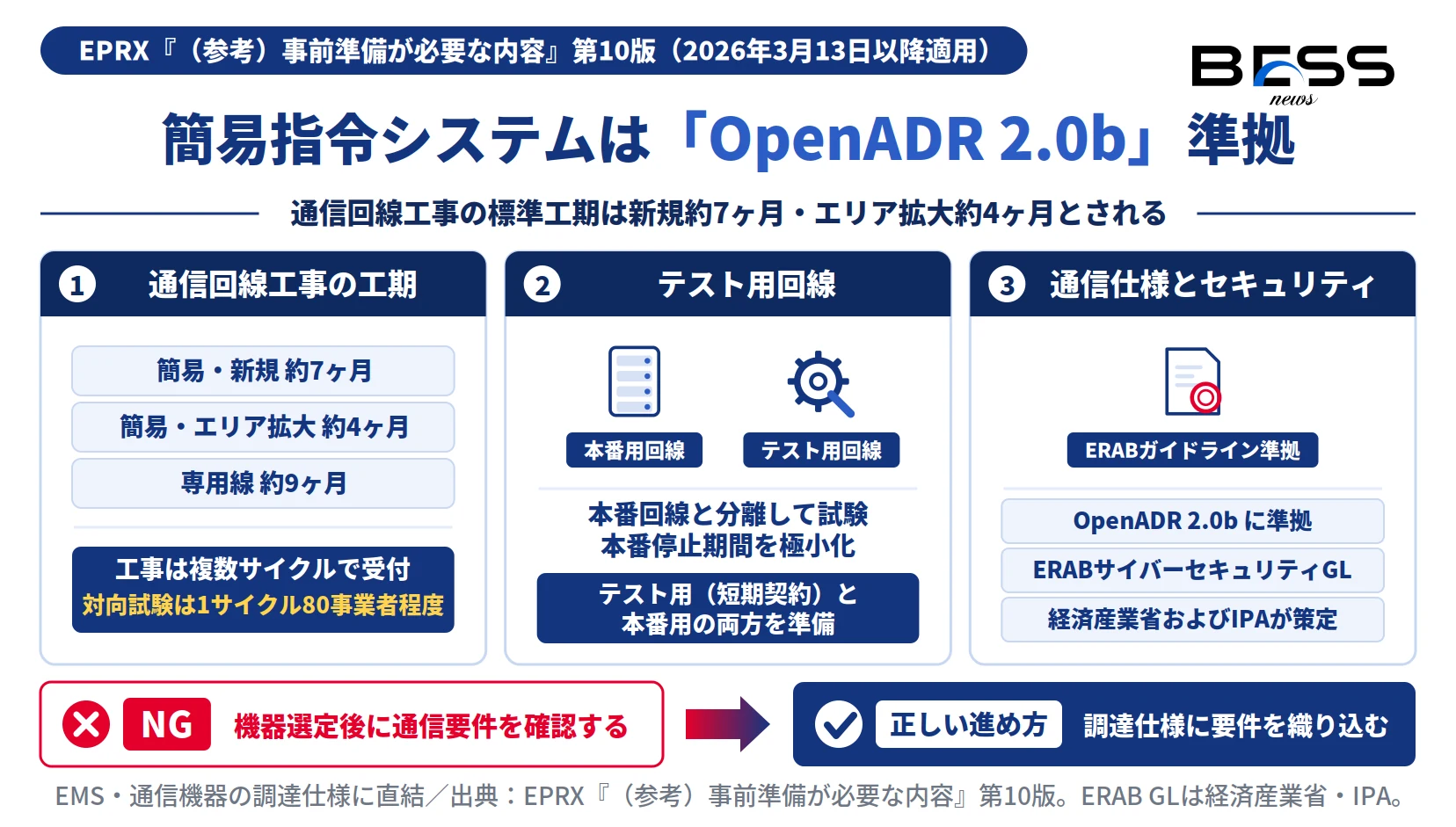

図2:簡易指令システムの工事工期・通信仕様・セキュリティ要件

簡易指令システムの通信回線工事は新規約7ヶ月・エリア拡大約4ヶ月、OpenADR 2.0bとERABガイドライン準拠が要件と示す図

出典:EPRX『(参考)事前準備が必要な内容』第10版。ERABガイドラインは経済産業省・IPAが策定。

簡易指令システムによる参入では、ACシステム(アグリゲーションコーディネーターのシステム)とTSOの簡易指令システムとのI/F仕様調整に加え、通信回線会社との回線契約・工事が必要になる。通信回線開通工事の標準工期は新規で約7ヶ月、エリア拡大で約4ヶ月とされる。工事施工は複数サイクルに分けて受け付けられ、対向試験は1サイクルあたり80事業者程度を見込む。

本番停止を抑えるテスト用回線(テストサイト)

本番回線の長期停止が困難なため、本番回線と分離したテスト用回線(テストサイト)を活用して本番停止期間を極小化し、接続可能上限の拡大を図る仕組みが導入されている。事業者はテスト用回線(短期契約)と本番用回線の両方を準備する必要がある。

通信仕様とサイバーセキュリティ要件

簡易指令システムの通信仕様はOpenADR 2.0b(OpenADR 2.0 Profile Specification B Profileおよびディマンドリスポンス・インタフェース仕様書)に準拠する。加えて、経済産業省およびIPAが定める『エネルギー・リソース・アグリゲーション・ビジネス(ERAB)に関するサイバーセキュリティガイドライン』のセキュリティ要件に準拠した対策が必要になる。

一次資料の記載(要旨)

簡易指令システムの通信仕様はOpenADR 2.0bに準拠し、経済産業省およびIPAが定めるERABに関するサイバーセキュリティガイドラインのセキュリティ要件に準拠した対策が必要。通信回線開通工事の標準工期は新規約7ヶ月・エリア拡大約4ヶ月。対向試験は1サイクルあたり80事業者程度を見込む。

— EPRX『(参考)事前準備が必要な内容』第10版

これらの通信・セキュリティ要件は、蓄電池のEMS・通信機器の調達仕様に直結する。OpenADR 2.0b対応とERABガイドライン準拠を機器選定段階で織り込む必要がある。

専用線オンラインの要件と蓄電池の参入計画への織り込み

専用線は複ルート化・約9ヶ月工期・事業者負担が前提になる。

専用線オンラインは原則複ルート化とされ、工事申込書受領後の標準工期は約9ヶ月である。工事費用は事業者負担で、工事着手は工事負担金の入金確認後となる。専用線は簡易指令システムより工期・費用の負担が大きい一方、一次・二次調整力①など専用線が要件となる商品への応札に必要な構成である。

参入計画では、通信方式の選択(簡易指令か専用線か)と工期(約13〜15ヶ月)・費用を投資スケジュールに織り込むことが前提になる。加えて、簡易指令システムの対向試験は1サイクルあたり約80事業者の上限があり、工事枠の空きや申込時期によって参入時期が後ろ倒しになるリスクがある。半導体不足による工事遅延リスクも示されており、早期の工事申込が重要である。

  • 通信方式(簡易指令/専用線)の選択と工期(約13〜15ヶ月)・費用を、蓄電池の参入計画・投資スケジュールに織り込む。
  • 簡易指令システムを選ぶ場合、OpenADR 2.0bおよび経産省・IPAのERABサイバーセキュリティガイドライン準拠の通信機能をEMS・通信機器の仕様に反映する。
  • 工事枠の上限(1サイクル約80事業者)と半導体不足リスクを踏まえ、早期に工事申込・テスト用回線/本番用回線の準備を進める。
  • 専用線を選ぶ場合、複ルート化・約9ヶ月工期・工事費用の事業者負担(入金後着手)を前提にキャッシュフロー計画へ反映する。

読者別の緊急度

初級(投資家・土地オーナー)2/5

参入までに1年以上かかる前提を把握しておくとよい。

中級(建設・メーカー・設計)4/5

設計・EMS担当はOpenADR 2.0b・ERABガイドライン準拠要件を今月中に確認すべき。

上級(事業者・アグリゲーター)5/5

参入を進める事業者は工期・工事枠・通信仕様を今すぐ計画に織り込む必要がある。

よくある質問(Q&A)

需給調整市場への参入にはどのくらいの期間がかかりますか?

参入申込から契約締結までの標準期間は、通信回線工事が不要な場合で約6ヶ月、簡易指令システムが必要な場合で約13ヶ月、専用線オンラインが必要な場合で約15ヶ月です(第10版)。

簡易指令システムの通信回線工事にはどのくらいかかりますか?

通信回線開通工事の標準工期は、新規で約7ヶ月、エリア拡大で約4ヶ月です。工事は複数サイクルに分けて受け付けられ、対向試験は1サイクルあたり80事業者程度を見込んでいます。

専用線オンラインの要件と工期は?

専用線オンラインは原則複ルート化とされ、工事申込書受領後の標準工期は約9ヶ月です。工事費用は事業者負担で、工事着手は工事負担金の入金確認後となります。

簡易指令システムに求められる通信仕様は?

通信仕様はOpenADR 2.0b(OpenADR 2.0 Profile Specification B Profileおよびディマンドリスポンス・インタフェース仕様書)に準拠し、経済産業省およびIPAが定める「ERAB(エネルギー・リソース・アグリゲーション・ビジネス)に関するサイバーセキュリティガイドライン」のセキュリティ要件に準拠した対策が必要です。

テスト用回線(テストサイト)とは何ですか?

本番回線と分離したテスト用回線で試験を行い、本番回線の停止期間を極小化して接続可能上限の拡大を図る仕組みです。事業者はテスト用回線(短期契約)と本番用回線の両方を準備する必要があります。

参入時期が遅れるリスクはありますか?

簡易指令システムの対向試験は1サイクルあたり約80事業者の上限があり、工事枠の空きや申込時期によって参入時期が後ろ倒しになる可能性があります。半導体不足による工事遅延リスクも示されており、早期の工事申込が重要です。

編集部の見立て(独自分析)

独自分析

  • 通信方式の選択(簡易指令約13ヶ月/専用線約15ヶ月)は、単なる工期差ではなく投資回収の開始時期そのものを1年以上ずらす経営判断であり、事業計画の初期に確定させる論点になる。
  • OpenADR 2.0bとERABサイバーセキュリティガイドラインへの準拠が要件化されていることは、蓄電池のEMS・通信機器の調達仕様が市場ルール側から規定されることを意味し、機器選定を後戻りできない工程に位置づける。
  • テスト用回線と対向試験の枠(1サイクル約80事業者)は、参入事業者数の増加を制度的に支えつつも、申込時期次第で参入が後ろ倒しになる律速点にもなり得る。早期申込の優位が構造的に生じる。

※本ブロックは一次資料の事実に基づく編集部の見立てであり、確定情報ではありません(2026年7月時点)。

この記事のまとめ

EPRX『(参考)事前準備が必要な内容』第10版は、需給調整市場への参入から契約締結までの標準期間を工事不要で約6ヶ月、簡易指令システムで約13ヶ月、専用線で約15ヶ月と示す。簡易指令システムはOpenADR 2.0bとERABサイバーセキュリティガイドラインに準拠し、通信回線工事は新規約7ヶ月・エリア拡大約4ヶ月、対向試験は1サイクル約80事業者。専用線は原則複ルート化・約9ヶ月工期・事業者負担。通信方式の選択が蓄電池の参入リードタイムとEMS機器仕様を左右するため、計画初期での確定と早期の工事申込が重要になる。

編集体制

執筆

BESSNEWS編集部

系統用蓄電池の制度・市場・ファイナンスを一次資料に基づき解説する専門編集チーム。

監修

BESS NEWS編集長

系統用蓄電池の電力市場・需給調整を専門とする社内専門家。本記事の数値・要件記述を確認。

出典(一次情報)

  1. 一般社団法人 電力需給調整力取引所(EPRX)『(参考)事前準備が必要な内容』第10版(2026年3月13日以降適用・全15ページ)
    https://www.eprx.or.jp/
  2. 保存済み一次資料PDF:02.04_蓄電池情報/01_市場制度(OCCTO・EPRX・JEPX)/EPRX/20260301_EPRX_(参考)事前準備が必要な内容(第10版)(2026313以降)[946.3KB].pdf

本記事は2026年3月13日以降適用の第10版の一次資料のみに基づいています(対象日より後の情報は含みません)。工期・要件は今後の更新で変更される可能性があります。適用可否・最新版の確認はEPRXの案内によります。

出典: BESS media(株式会社エコ革)
https://bessnews.jp/market/proffessional/4609403001001/

本記事は BESS media の転載条件(出典明記のうえ全文転載可)にもとづき転載しています。 記事内容の著作権は転載元に帰属します。
