櫻貿易株式会社
制度・政策・審議会初級系統アクセス/ノンファーム

接続検討は2026年4月に何が変わる?〜高圧の新様式と早期回答のポイントをやさしく解説〜配電系統に連系する高圧の発電等設備を対象に始まる、接続検討の運用変更と新様式のポイント

2026年4月から、配電系統に連系する高圧の発電等設備の接続検討では、申込時に「上位系統増強の受容性の有無」と「工事費負担金の上限額」を示す運用が始まります。 2026年4月から、配電系統に連系する高圧の発電等設備の接続検討では、申込時に「上位系統増強の受容性の有無」と「工事費負担金の上限額」を示す運用が始まります。この“早期回答”は、検討途中で申込者の条件に合わないと分かった場合に、主に「連系否」を速やかに返しやすくする仕組みです。全案件の承諾が一律に早くなる制度ではありません。

#制度(総称)#制度タイプ:系統アクセス#電力広域的運営推進機関#様式・フォーム#接続検討(申込・回答)

要点まとめ(まずここだけ3行)

迷ったら、まずはこの3点だけ押さえると全体像がつかめます

・申込時に示す項目が追加

:「上位系統増強の受容性の有無」と「工事費負担金の上限額」を申込時に示します。

・“早期回答”の意味

:条件不一致が分かった時点で、主に「連系否」を速やかに返しやすくする運用です

・読み方の注意

:標準的な単価は参考値で、接続検討回答書に記載されるのは工事費負担金の「概算」です。

本資料はOCCTO公開様式・資源エネルギー庁資料(一次情報)に基づく整理です。

背景と目的:なぜ見直すの?

何が課題で、何を早くしたいのか

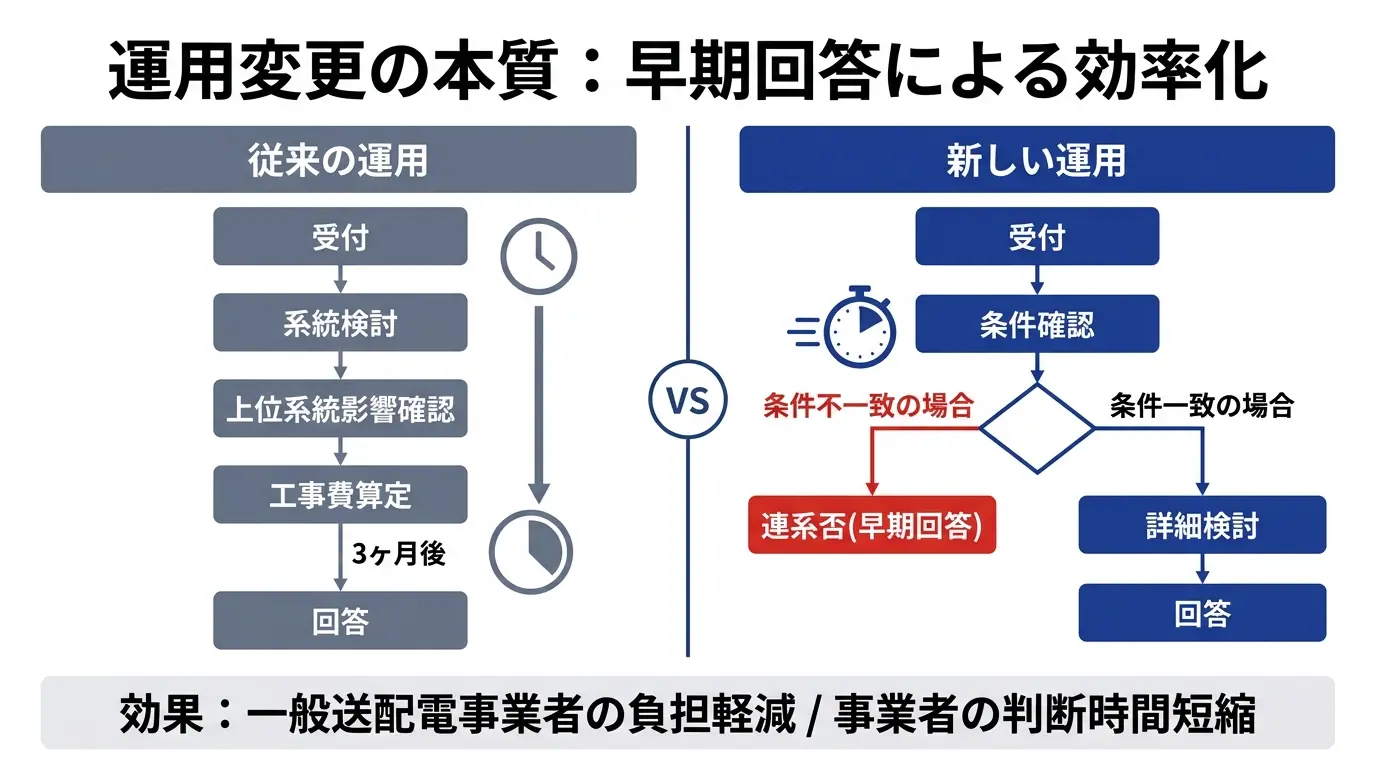

現行

:接続検討は原則、受付から3か月以内に回答する運用です。資源エネルギー庁資料では、接続に際して系統増強を要する場合、連系までに時間を要したり、工事費負担金が事業者の想定を上回ったりして、接続検討を行っても契約申込みに進まないケースが多く存在すると整理されています。

見直しの狙い

:申込時に「上位系統増強の受容性の有無」と「工事費負担金の上限額」を示してもらい、一般送配電事業者の検討途中で事業者の条件に合わないと判明した段階で、速やかに回答できるようにすることです。

資源エネルギー庁資料では、この運用は一般送配電事業者と、早期に事業を実現したい発電等設備の設置事業者の双方にメリットがあると整理されています。

用語メモ

配電系統

地域へ電気を届ける電線網(配電線・変圧設備など)。

高圧

家庭用より大きい電気の区分(事業用で一般的)。

上位系統増強

上流側(例:配電用変電所配電塔)の設備を強くする工事

新様式の具体的な変更点(高圧・配電系統向け)

申込時に示す「条件」によって、検討途中で条件不一致が判明した場合に速やかに回答できるようにする変更です。

接続検討の運用変更スタート

対象:

配電系統に連系する高圧の発電等設備。 2026年4月から開始です。 上位系統増強の受容性の有無を確認する対象設備は、配電用変電所・配電塔です。特別高圧系統に連系する発電等設備は、検討の上で適用が妥当と判断される場合に運用変更が行われます。

申込書で追加される主な確認事項:

① 負担可能上限額
② 連系地点における最大の受電電力または最小の受電電力が全量連系できない場合の、配電用変電所・配電塔の増強希望の有無

連系否となる代表例:

① 申込者が連系に必要な配電用変電所・配電塔の増強を希望しない場合
② 連系に必要な工事費負担金額が、申込者が提示した負担可能上限額を超過する場合

接続検討回答書に記載されるのは工事費負担金の「概算」です。標準的な単価は、増強工事の規模感を理解するための参考値であり、工事費負担金そのものではありません。

※例外(使用開始後3年以内)

:使用開始後3年以内の配電用変電所・配電塔の配電系統に連系すると判断された場合は、「希望する・しない」にかかわらず、負担可能上限額で連系可否を判断します。

キーワード:工事費負担金は「概算」。条件不一致(増強希望なし/上限額超過)を早めに判定できる運用です。

申込者が押さえるべき3つのポイント(その1)

記載例に沿って、申込時点で「負担できる上限」と「増強の希望」を明確にしておくことが重要です。

申込者が押さえるべきポイント

上限額は「実際に負担できる上限」を書く

申込書記載例では、連系に必要となる工事に対し、事業計画(事業採算性等)から許容される最大限の額を記載するとされ ています。事業計画から許容される金額より大きな金額や現実的ではない金額を記載した場合、申込者の事業計画と合致し ない検討結果となる可能性があると明記されています。
また、接続検討の結果、提示した負担可能上限額を超過する場合は「連系否(連系不可)」として回答し、この場合でも検討 料は返金しないと記載されています。

「増強を希望しない」は、必要増強が出た場合の連系否につながる

申込書記載例では、配電用変電所・配電塔の増強を「希望しない」とし、接続検討の結果、増強が必要と判断された場合 は、「連系否(連系不可)」として回答すると明記されています。
ただし、使用開始後3年以内の配電用変電所・配電塔の配電系統に連系すると判断された場合は、「希望する・しない」にか かわらず、負担可能上限額で連系可否を判断します。

次の章:ポイント3「標準的な単価は目安/回答書は概算」と、2026年1月・4月の違いを整理します。

申込者が押さえるべき3つのポイント(その2)

「目安」と「概算」を混同しないこと、そして“いつから何が適用か”を時系列で整理することがポイントです。

標準的な単価は「目安」、接続検討回答書は「概算」

申込書記載例では、配電用変電所・配電塔の標準的な単価は「送変電設備の標準的な単価の公表について」を参照するとしつつ、これは工事費負担金とは異なり、増強工事の規模感を理解する際の参考値であると説明しています。
また、高圧版の接続検討回答書記載例では、連系に必要な工事費負担金は「概算」として示されています。したがって、標準的な単価=工事費負担金、または接続検討回答書の時点で負担金が最終確定すると読むのは正確ではありません。

補足:2026年1月と4月の違い

2026年1月:

土地に関する書類提出が求められることを反映した新様式が公開され、2026年1月以降に受付する接続検討申込み・契約申込み案件から適用開始。

2026年4月:

配電系統に連系する高圧の発電等設備について、申込時に「上位系統増強の受容性の有無」と「工事費負担金の上限額」を示す運用が開始。

整理すると、1月は土地関係書類の反映、4月は接続検討の早期化に資する運用変更です。

次の章:よくある誤解Q&A(「早期回答=全案件が早くOK」ではない等)を整理します。

よくある誤解Q&A

「早期回答」の誤解が多いので、申込時に迷いやすい点をQ&Aで整理します。

Q

全部の案件で、接続検討の回答が早くなる?

A: いいえ。申込者の条件に合わないことが検討途中で判明した場合に、主に「連系否」を速やかに返しやすくする運用です。

Q

負担可能上限額は、高めに書くほど有利?

A: そうではありません。申込書記載例では、事業計画から許容される最大限の額を記載するとされ、現実的ではない金額を記載すると、申込者の事業計画と合致しない検討結果となる可能性があると明記されています。
注意:提示した負担可能上限額を超過して「連系否」となる場合でも、検討料は返金されません。

Q

増強「希望しない」を選ぶと、手続きが簡単になる?

A: いいえ。接続検討の結果、配電用変電所・配電塔の増強が必要と判断された場合は、「連系否」として回答すると記載例に明記されています。
ただし、使用開始後3年以内の配電用変電所・配電塔の配電系統に連系すると判断された場合は、「希望する・しない」にかかわらず、負担可能上限額で連系可否を判断します。

Q

特別高圧も、2026年4月から同じ運用?

A: 今回、2026年4月から開始すると整理されているのは、配電系統に連系する高圧の発電等設備です。 特別高圧系統に連系する発電等設備については、検討を行った上で、適用が妥当と判断される場合に運用変更を行うとされています。

Q

上限超過で連系否なら、検討料は返金される?

A: いいえ。申込書記載例では、接続検討の結果、提示した負担可能上限額を超過する場合は「連系否(連系不可)」として回答し、この場合、検討料は返金しないと明記されています。

出典(一次情報)

資源エネルギー庁「系統用蓄電池をはじめとする発電等設備の迅速な系統連系に向けた対応について」

(2026-02-09)

https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saisei_kano/smart_power_grid_wg/pdf/007_01_01.pdf

OCCTO「接続検討申込書の変更に伴う新様式の公開について」

(2026-03-24)

https://www.occto.or.jp/news/access_oshirase_2025_260318.html

OCCTO「接続検討申込書〖高圧〗記載例(太陽光・蓄電池・蓄電池併設)

https://www.occto.or.jp/assets/AP2K_kisairei_taiyoukou_202604.pdf

OCCTO「接続検討回答書〖別添(高圧)〗記載例」

https://www.occto.or.jp/assets/AP8_kisairei_202504r3.pdf

OCCTO「接続検討申込書の変更に伴う新様式の公開について」

(2025-12-15)

https://www.occto.or.jp/news/access_oshirase_2025_251215_souhaiden_shinyoushiki_1.html

監修者

監修者 青栁 福雄

青栁 福雄
Aoyagi fukuo

Energy Link 取締役 COO

系統運用・需要側制御・スマートグリッド分野の実務家。東京電力にて変電所の建設・運用・保守および大口顧客向けエネルギーソリューションに従事。マイエナジー出向時には2002年日韓ワールドカップの複数会場および国際放送センターの電源責任を担当。東光高岳では執行役員としてスマートグリッド事業を統括し、NEDO事業等に参画。2019年にEnergy Linkを創業し、分散型電源の導入・利活用を推進。

出典: BESS media(株式会社エコ革)
https://bessnews.jp/institutional/beginner/4611901102006/

本記事は BESS media の転載条件(出典明記のうえ全文転載可)にもとづき転載しています。 記事内容の著作権は転載元に帰属します。
