特別高圧工事の長期化で東京電力PGが早期情報提供を要請。変電所新設などを伴う標準工期は120ヶ月程度
東京電力パワーグリッド(東京電力PG)が、特別高圧(66kV以上)の工事について、早めの情報提供と事前協議を求める1ページの案内を出している。理由は、国内で活発な工場建設と、大都市圏や地方都市での大型データセンター建設が同じ時期に進み、設備工事の計画が増えて検討に時間がかかるようになったこと。そこへ人手不足と、2024年度の労働基準法改正による時間外労働の上限規制、4週8休の取り組みが重なり、工事期間も延びている。案内からリンクされた標準的な所要工期の資料では、変電所の新設などを伴う場合、申込みから送電までの目安は120ヶ月程度。案内は希望の供給時期に応えられないケースが生じているとも書いた。いずれの工期も確約ではない。
CONTENTS目次
何が起きたか:東京電力PGが、特別高圧(66kV以上)工事の新設・契約電力の増加・設備更新・廃止について、より一層の早期情報提供と事前協議の申込みを求めた。申込み前に「系統アクセスルール[特別高圧版]」を読むよう促している。
なぜ重要か:検討期間と工事期間の両方が延び、申込みから供給開始までの期間も長くなっている。希望の時期に供給できないケースが出ている、と送配電事業者自身が書いた。
何をすべきか:特別高圧で連系する系統用蓄電池を計画しているなら、連系時期の前提を申込み前に見直す。標準工期の表は需要側の受電を前提にした資料なので、発電側の連系にそのまま当てはめず、事前相談の場で個別に確かめる。
本稿の引用は、2026年10月4日に取得した掲載中の版による。掲載ページでは「(2026/8/4)更新」と表示されており、5月2日に採録した版から更新されている。採録時の要約と現行版の本文は、本稿で引いた範囲では食い違っていない。5月2日版の原本との差分は確かめていない。
何が案内されたか。検討も工事も長くなっている

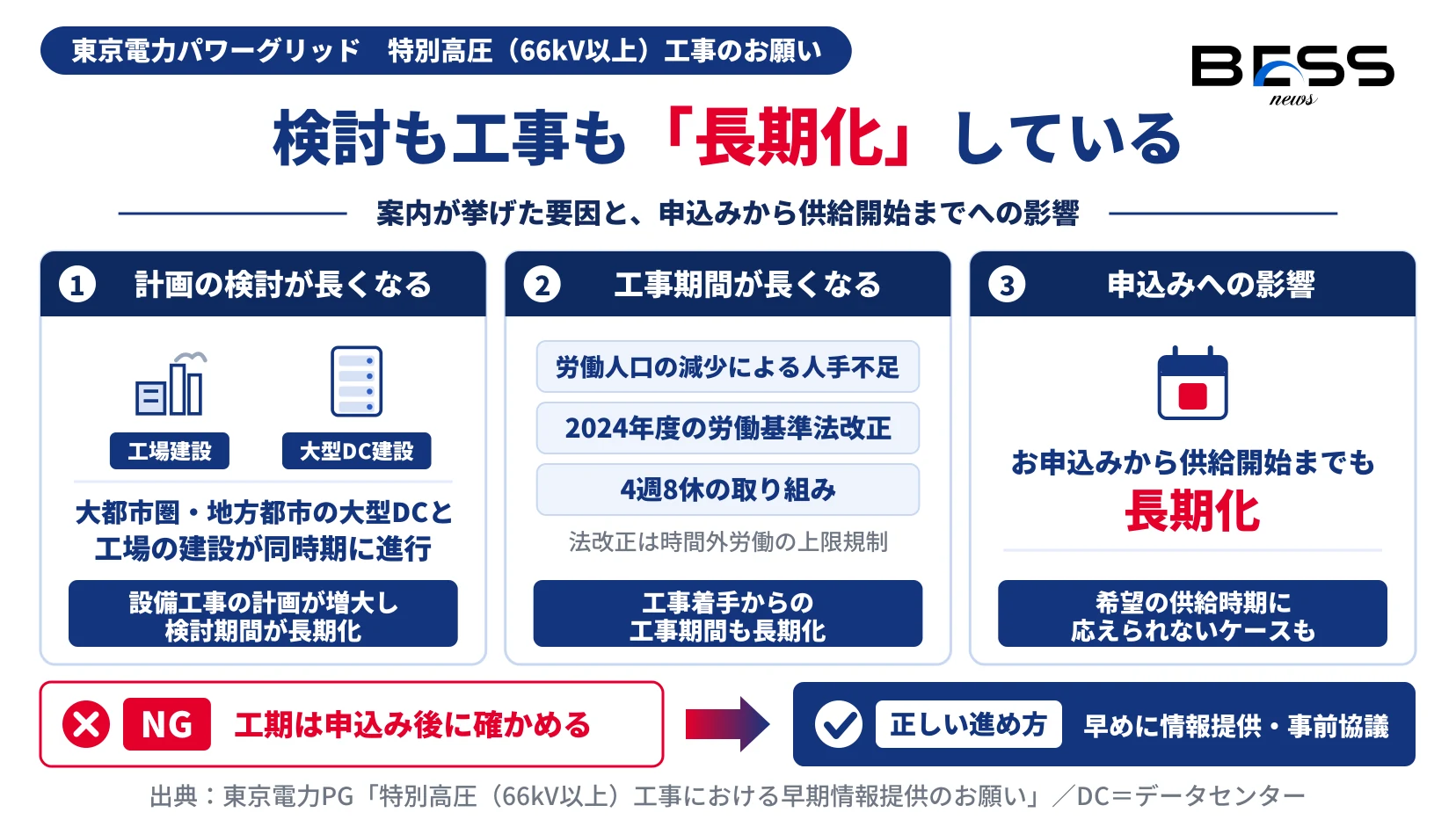

案内の本文は短い。前半は工事が長くなっている事情の説明で、要因は大きく2つに分かれる。
1つ目は計画の検討にかかる時間である。国内で活発な工場建設が行われ、大都市圏や地方都市では大型データセンターの建設が同時期に進んでいる。その影響で東京電力PGの設備工事の計画が増え、計画の検討に要する期間が長くなった。
2つ目は工事そのものの期間だ。労働人口の減少による人手不足、2024年度の労働基準法改正による時間外労働の上限規制、4週8休の取り組みを挙げ、工事着手からの期間も長くなっていると書く。
その結果として、申込みから供給開始までの期間も延びた。案内は次のように書いている。
お申込みから供給開始までの期間についても長期化しており、お客さまのご希望される供給時期にお応えできないケースが生じております
— 東京電力PG「特別高圧(66kV以上)工事における早期情報提供のお願い」工期が延びる見込みの話ではなく、すでに起きていることとして書かれている。
求められているのは早期情報提供と事前協議
後半が依頼である。対象は4つの場面で、新たに供給の開始を希望する場合、契約電力を増やす場合、設備を更新する場合、廃止を希望する場合。いずれも「より一層の早期情報提供および事前協議のお申込み」への協力を求めている。新設だけでなく、更新や廃止まで含めている点は見落としやすい。
案内には「こちら」のリンクが3つある。標準的な所要工期、事前協議の申込み、大規模供給ポテンシャルマップである。あわせて、申込みの前に送配電系統利用に関するルールのうち「系統アクセスルール[特別高圧版]」を一読するよう求めている。案内そのものは、東京電力PGの「高圧・特別高圧供給お申込み概要」のページに掲載されている。

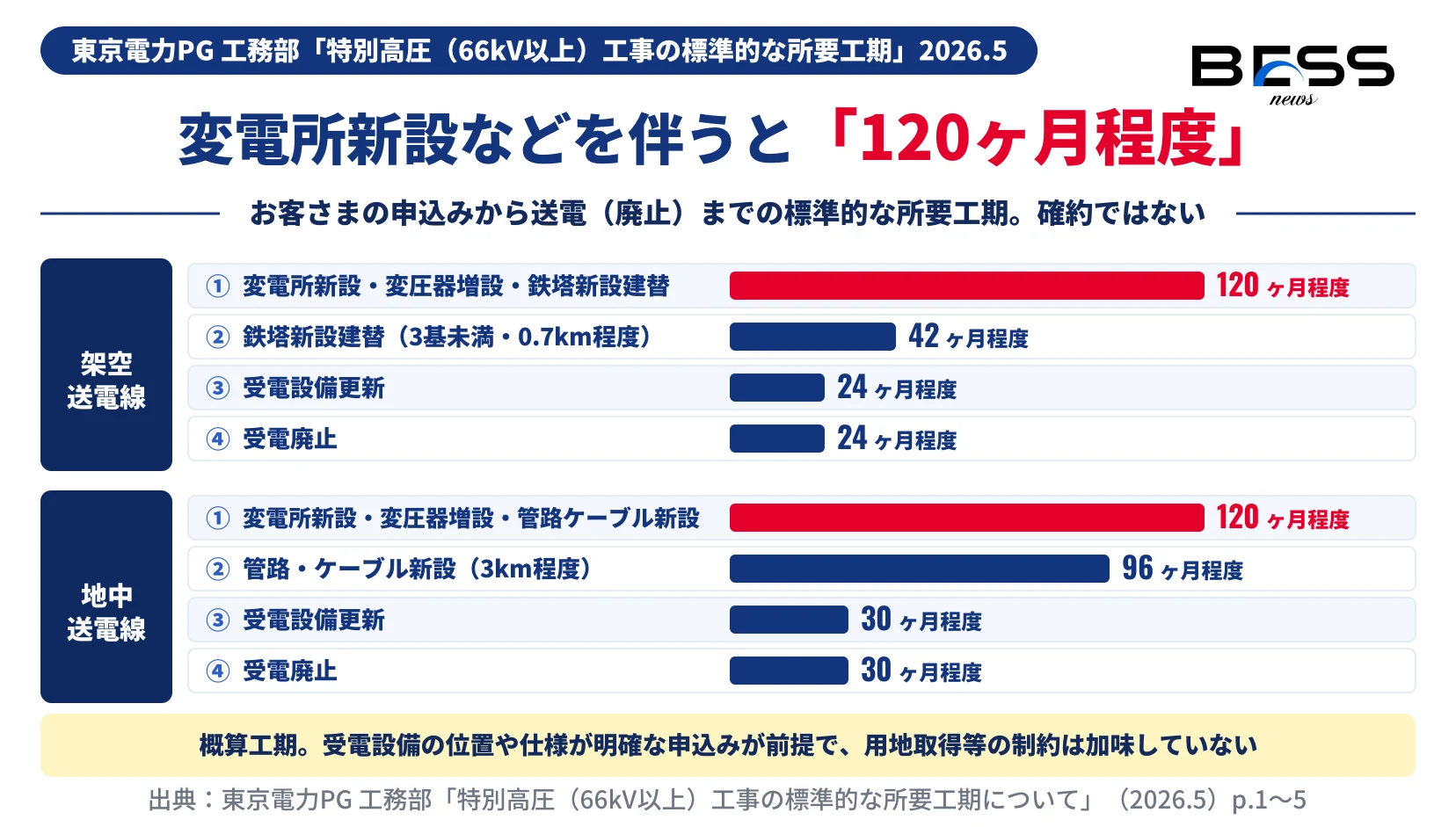

標準的な所要工期は24〜120ヶ月程度
標準的な所要工期の資料は5ページで、架空送電線による供給と地中送電線による供給に分けて、それぞれ4つのケースの目安を示す。期間は「お客さま申し込み~送電まで」、廃止の場合は「廃止まで」の総期間で、内訳の区分は示されていない。
| ケース | 工事内容 | 架空送電線 | 地中送電線 |
|---|---|---|---|
| ① | 変電所新設・変圧器増設など(架空は鉄塔新設建替、地中は管路ケーブル新設を含む) | 120ヶ月程度 | 120ヶ月程度 |
| ② | 架空は鉄塔新設建替(3基未満・0.7km程度)、地中は管路・ケーブル新設(3km程度) | 42ヶ月程度 | 96ヶ月程度 |
| ③ | 受電設備の更新 | 24ヶ月程度 | 30ヶ月程度 |
| ④ | 受電の廃止 | 24ヶ月程度 | 30ヶ月程度 |
数字だけを見て判断しないほうがいい。資料は概算工期であり、受電設備の位置や仕様が明確になった状態で申し込まれたことを前提にしている。既設設備や地域環境、用地取得などの制約は加味していない。案内本文も「この工期内に供給・廃止できることを確約するものではございません」と書く。目安より短くなる約束でも、長くならない約束でもない。
架空送電線の場合、変電所の新設などが要るかどうかで、目安は42ヶ月程度から120ヶ月程度へと3倍近く変わる。地中で3km程度の管路・ケーブルを新設するだけでも96ヶ月程度とされている。申込みの時点で、どのケースに近いかを先に把握しておく意味は大きい。
系統用蓄電池の開発でどう読むか
まず前提を整理する。この案内と標準工期の資料は、需要側の受電を前提に書かれている。「供給の開始」「ご契約電力」「受電設備」という語が使われ、発電設備や蓄電池への言及は無い。標準工期の表を、系統用蓄電池の発電側の連系工期として読み替える根拠は、資料の中には無い。
一方で、案内が申込み前に読むよう求めた「系統アクセスルール[特別高圧版]」(2025年4月1日改定)は、発電設備および蓄電池(発電設備等)または需要設備を、東京電力PGの22kV以上の特別高圧系統へ連系する場合を対象にしている。蓄電池は発電設備等として扱われ、手続きは系統情報の提示、事前相談、接続検討、契約申込み、供給対策検討、工事実施の順に進む。
編集部の読みでは、案内が挙げた2つの要因、つまり設備工事の計画の増大と工事期間の延びは、需要側の工事だけに限った事情として書かれてはいない。同じ特別高圧の送変電設備の検討と工事に携わる体制の話である以上、蓄電池の連系に必要な工事も同じ条件の中で順番を待つことになると考えるのが自然だろう。ただしこれは案内の文面からの推論で、東京電力PGが蓄電池の連系工期について何か示したわけではない。
対象の電圧も揃っていない。案内は66kV以上の工事、系統アクセスルールは22kV以上の特別高圧系統を対象にしている。22kV級で連系する案件がこの案内の対象に入るかは、文面からは読めない。
実務で確かめる順番を挙げておく。
| # | 確かめること | 根拠 |
|---|---|---|
| 1 | 計画地点の連系先が66kV以上か、22kV級か。案内の対象かどうかを切り分ける | 案内本文・系統アクセスルール |
| 2 | 系統アクセスルール[特別高圧版]を、事前相談の前に読んでいるか | 案内本文 |
| 3 | 充電用の受電を含め、需要側の申込みが要る構成か。要るなら標準工期の表のどのケースに近いか | 標準工期資料 p.1〜5 |
| 4 | 変電所新設・変圧器増設が要りそうか。要るなら目安は120ヶ月程度で、確約ではないことを事業計画に織り込んでいるか | 標準工期資料・案内本文 |
| 5 | 更新・廃止の予定も含め、事前協議の申込みを早めに出しているか | 案内本文 |
標準工期は需要側の受電の目安であり、蓄電池の運転開始時期の予測値ではない。それでも、送配電事業者が希望の供給時期に応えられないケースがあると書いた事実は、連系時期を前提にした収益計画の幅を考えるうえで無視できない。
よくある質問
編集部の見立て
- 案内でいちばん重いのは「ご希望される供給時期にお応えできないケースが生じております」の一文である。工期が延びているという一般論ではなく、すでに希望時期に間に合わない申込みが出ていることを送配電事業者が認めた。連系時期を固定した事業計画は、この前提で組み直す必要がある。
- 工事期間の延びの要因に、人手不足と2024年度の労働基準法改正を挙げている点も見逃せない。建設需要の山は時期がずれれば下がるが、人手と労働時間の制約はすぐには戻らない。延びた工期は当面続くと見ておくのが無難だろう。
- 標準工期の表は需要側の受電の目安で、蓄電池の発電側の連系工期は示されていない。ここは事前相談や接続検討の回答で個別に確かめるしかない。東京電力PGが発電側について同様の目安を出すかどうかは、引き続き確認したい。
編集体制と事実確認プロセス
BESS NEWSの記事はこう作っています
- BESS NEWSは一次情報主義を採ります。官公庁・電力広域的運営推進機関・一般送配電事業者などが自ら公表した文書とページのみを出典とし、業界紙・ニュースサイト・プレスリリース配信の二次情報は出典に用いません。
- 2026年10月4日、東京電力PGのサイトから案内PDF(1ページ)、標準的な所要工期のPDF(5ページ)、系統アクセスルール[特別高圧版]のPDF、掲載ページ3つの内容を取得して確かめました。直接のダウンロードはサイト側で拒否されたため、PDFは記事作成用の取得ツール経由で読み、標準工期の数値は複数回の取得で一致を確かめています。対照結果は「数値照合表」に示しました。
- 本稿の引用は2026年10月4日時点の掲載版によります。掲載ページは「(2026/8/4)更新」と表示しており、記事公開日(2026年5月2日)の版との差分は確かめていません。
- 採録データに記載していた出典URL(送配電系統利用に関するルールの旧URL)は2026年10月4日時点で404でした。本稿では現在のページURLを出典にしています。
- 系統用蓄電池への当てはめと、工期が当面続くという見方は、一次情報の文面にもとづく編集部の解釈です。東京電力PGの見解ではありません。
数値照合表
本文に出した主要な数値と事実を、一次情報の該当箇所と1対1で対照した表である。
| # | 本文の数値・事実 | 一次情報の記載 | 出典(該当箇所) |
|---|---|---|---|
| 1 | 対象は特別高圧(66kV以上)工事 | 表題「特別高圧(66kV 以上)工事における早期情報提供のお願い」 | 案内PDF(1ページ) |
| 2 | 工場建設と大型データセンター建設の同時進行 | 「国内で活発な工場建設」「大都市圏や地方都市における大型データセンター建設」 | 案内PDF |
| 3 | 検討期間の長期化 | 「設備工事の計画が増大し、計画の検討に要する期間が長期化しております」 | 案内PDF |
| 4 | 2024年度の労働基準法改正・4週8休・人手不足 | 「労働人口の減少による人手不足」「2024年度の労働基準法改正による時間外労働の上限規制」「4週8休の取り組み」 | 案内PDF |
| 5 | 工事期間の長期化 | 「工事着手からの工事期間も長期化しております」 | 案内PDF |
| 6 | 希望の供給時期に応えられないケース | 「お申込みから供給開始までの期間についても長期化しており、お客さまのご希望される供給時期にお応えできないケースが生じております」 | 案内PDF |
| 7 | 対象の4場面(新設・契約電力増加・更新・廃止) | 「新たに供給の開始を希望される場合や、ご契約電力を増加される場合、設備を更新される場合、または廃止をご希望される場合」 | 案内PDF |
| 8 | 早期情報提供と事前協議の要請 | 「より一層の早期情報提供および事前協議のお申込み」 | 案内PDF |
| 9 | 系統アクセスルール[特別高圧版]の一読 | 「『系統アクセスルール[特別高圧版]』をご一読ください」 | 案内PDF |
| 10 | 工期は確約ではない | 「あくまでも標準的な所要工期であり、この工期内に供給・廃止できることを確約するものではございません」 | 案内PDF |
| 11 | 架空 ①120・②42・③24・④24ヶ月程度(②は鉄塔3基未満・0.7km程度) | 標準所要工期(架空送電線による供給)のケース①〜④ | 標準所要工期PDF p.2〜3 |
| 12 | 地中 ①120・②96・③30・④30ヶ月程度(①②は3km程度) | 標準所要工期(地中送電線による供給)のケース①〜④ | 標準所要工期PDF p.4〜5 |
| 13 | 工期の範囲と前提(申込み〜送電・概算・仕様明確が前提) | 「お客さま申し込み~送電まで」/概算工期で、受電設備位置や仕様等が明確になった状態での申込みが前提 | 標準所要工期PDF p.1〜5(工務部・2026.5) |
| 14 | 系統アクセスルールの対象(22kV以上・蓄電池を含む) | 「発電設備および蓄電池(以下,発電設備等)または需要設備を当社22kV以上の特別高圧系統へ連系する」 | 系統アクセスルール[特別高圧版] 冒頭 |
| 15 | 系統アクセスルールの施行・改定 2016年4月1日・2025年4月1日 | 施行2016年4月1日、改定2025年4月1日 | 系統アクセスルール[特別高圧版] |
| 16 | 掲載ページの更新表示 | 「特別高圧(66kV以上)工事における早期情報提供のお願い(2026/8/4)更新」(2026年10月4日取得) | 高圧・特別高圧供給お申込み概要 |
出典(一次情報)
- 東京電力パワーグリッド「特別高圧(66kV以上)工事における早期情報提供のお願い」(採録日 2026年5月2日。本稿は2026年10月4日取得の掲載版を参照)
- 東京電力パワーグリッド「高圧・特別高圧供給お申込み概要」(2026年10月4日 取得)
- 東京電力パワーグリッド 工務部「特別高圧(66kV以上)工事の標準的な所要工期について」(2026年5月。本稿はp.1〜5を参照)
- 東京電力パワーグリッド「お申込みから送電までの所要期間」(2026年10月4日 取得)
- 東京電力パワーグリッド「送配電系統利用に関するルール」(2026年10月4日 取得)
- 東京電力パワーグリッド「系統アクセスルール[特別高圧版]」(2025年4月1日 改定)
※二次情報(業界紙・ニュースサイト・プレスリリース配信)は出典に用いていません。出典2・4・5は随時更新されるページで、本稿は取得時点の掲載にもとづきます。
出典: BESS media(株式会社エコ革)
https://bessnews.jp/institutional/proffessional/4614403102002/
本記事は BESS media の転載条件(出典明記のうえ全文転載可)にもとづき転載しています。 記事内容の著作権は転載元に帰属します。
