系統用蓄電池、充電の停止・制限を受け入れれば系統増強を待たずに連系へ。エネ庁が「早期連系追加対策」と充電側ノンファーム型接続の検討を示す
系統用蓄電池の接続待ちに、新しい選択肢が示された。資源エネルギー庁は2026年7月28日の再生可能エネルギー主力電源化小委員会(第3回)資料1で、N-1充電停止装置の導入や特定の時間帯における充電制限への同意等を前提に、系統増強せずに早期の系統接続を認める「早期連系追加対策」を実施するとした。中長期には、発電側ですでに使われているノンファーム型接続を、蓄電池の充電側にも導入することを目指して検討を進める。系統用蓄電池は2025年12月末時点で連系済み64万kWに対し、契約申込みが約3,000万kWある。運転開始を早める代わりに、充電の自由度を一部手放す。その損得を案件ごとに測る段階に入った。
CONTENTS目次
何が起きたか:資源エネルギー庁は2026年7月28日の再エネ主力電源化小委員会(第3回)資料1で、系統用蓄電池について、N-1充電停止装置の導入や特定時間帯の充電制限への同意を前提に、系統増強せずに早期の系統接続を認める「早期連系追加対策」を実施すると示した。中長期には、充電側(順潮流側)のノンファーム型接続の導入を目指して検討を進める。
なぜ重要か:系統用蓄電池は2025年12月末で連系済み64万kWに対し、契約申込みが約3,000万kWある。接続を待つ案件に、充電の自由度と引き換えに運転開始を早める選択肢が加わる。
何をすべきか:接続検討・契約申込み中の案件は、対策を使えるかと条件の中身を一般送配電事業者に確かめる。充電できない時間帯を置いた収益試算も作り直す。
何が示されたか。資料1 p.5の2行
再生可能エネルギー主力電源化小委員会の第3回は、2026年7月28日にオンラインで開かれた。最初の議題で資源エネルギー庁が出した資料1「分散型エネルギー推進戦略ワーキンググループでの議論について」は、同WGで議論してきた需要側・供給側の分散型リソースの施策を、小委員会に報告する8ページの資料である。
系統用蓄電池の接続にかかわるのは5ページ目、「供給側リソース②」の「系統用蓄電池の迅速な系統接続に向けたノンファーム型接続の導入等」という項目だ。書かれているのは次の2行だけである。
緊急時に蓄電池の充電を停止する装置(N-1充電停止装置)の導入や、特定の時間帯における充電制限に同意すること等を前提にして、系統増強せずに早期に系統接続を認める早期連系追加対策を実施
中長期的には、順潮流側(充電側)においても、逆潮流側(発電側)で現在導入されているような、系統容量を確保せずに系統接続を可能とするノンファーム型接続の導入を目指し、検討を進める

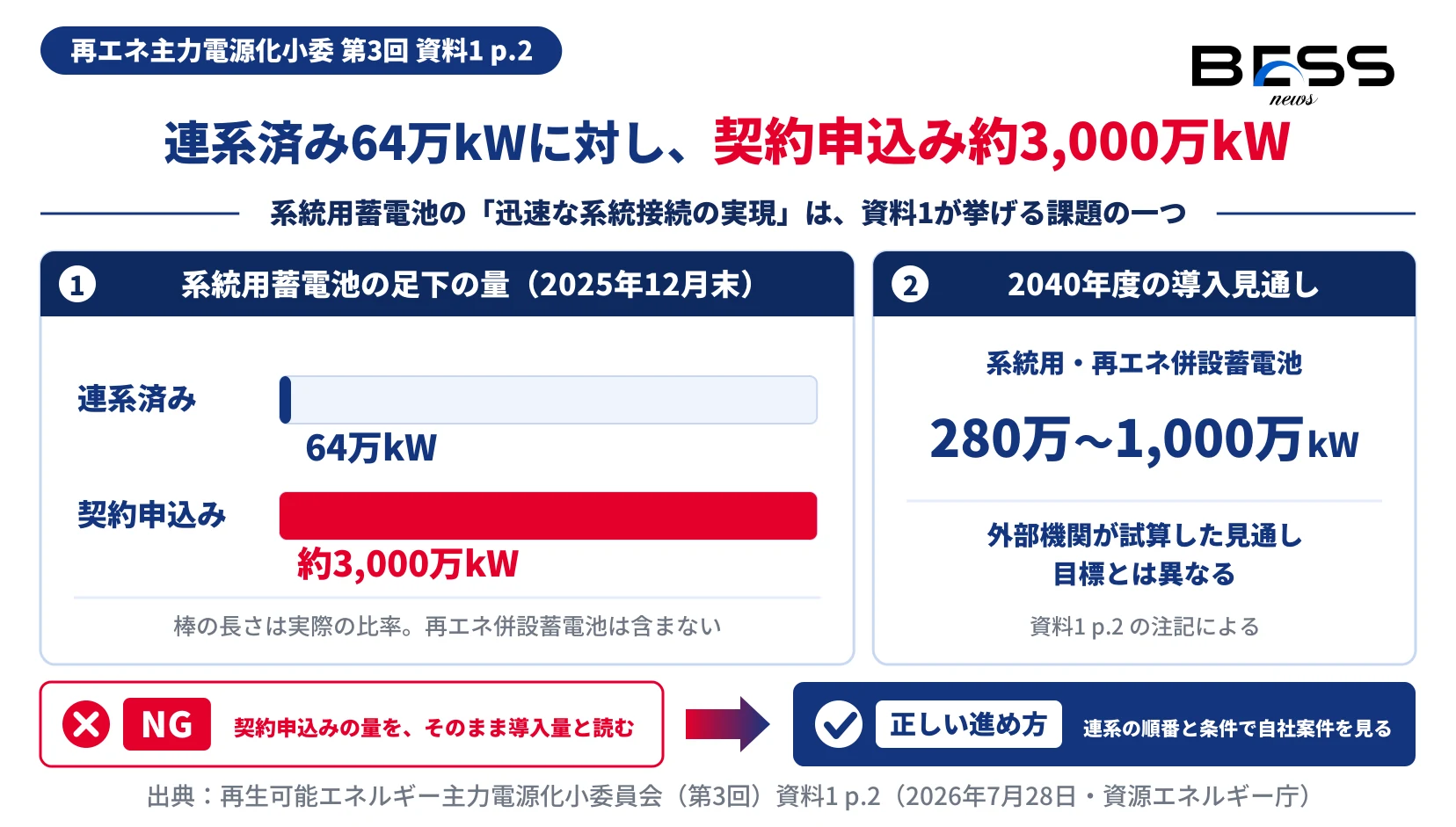

— 再エネ主力電源化小委 第3回 資料1 p.5背景の数字は2ページ目にある。系統用蓄電池の足下の導入量は64万kWで、契約申込みは約3,000万kWだ(2025年12月末時点。再エネ併設蓄電池は含まない)。同じ表は、系統用・再エネ併設蓄電池の主な課題の一つに「迅速な系統接続の実現」を挙げている。2040年度の導入見通しは280万〜1,000万kWとされているが、これは外部機関の試算で、目標とは異なると注記がある。
5ページ目には、接続の入口を締める施策も並んでいる。接続検討では、土地に関する書類提出の要件化、1事業者当たりの接続検討申込数の上限設定、事業者のニーズに合わない案件への早期回答。契約申込みでは、土地使用権原の提出の要件化、保証金の引上げ、工事費負担金を分割で払う場合の初回の最低支払額の設定である。申込みを絞る規律と、条件付きで早くつなぐ道が、同じページに置かれている。
早期連系追加対策の条件

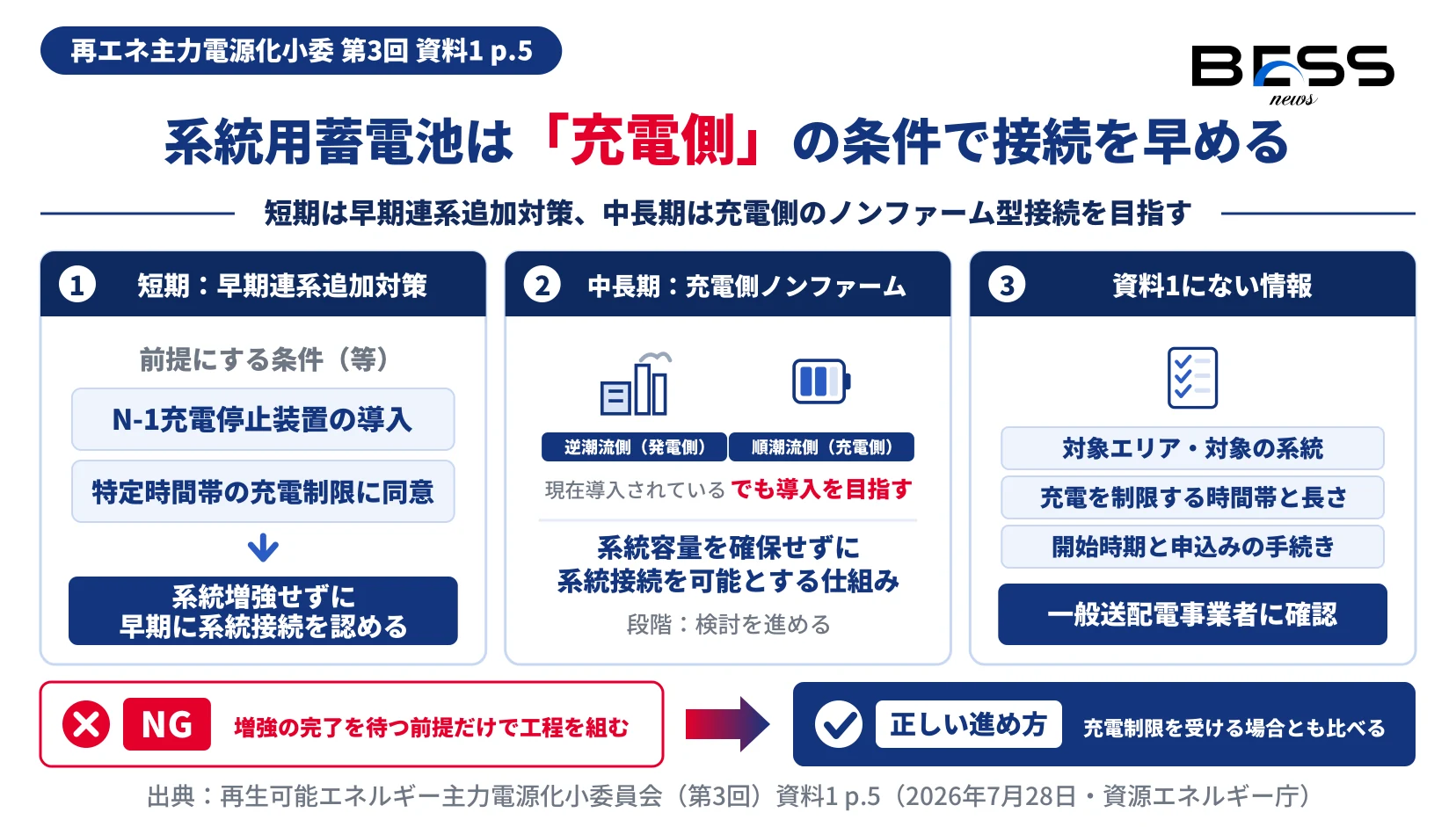

条件として名前が出ているのは2つ。1つ目はN-1充電停止装置の導入で、資料はこれを「緊急時に蓄電池の充電を停止する装置」と説明している。N-1は、系統計画で送変電設備の1つが故障した状態を想定するときに使う言い方だ。設備の事故で流せる量が落ちたら、蓄電池側が充電を止めて系統への負担を外す、という仕組みと読める。
2つ目は、特定の時間帯に充電を制限することへの同意である。どの時間帯か、1日に何時間か、季節で変わるのかは書かれていない。条件の列挙は「等」で終わっており、この2つ以外の条件が付く余地も残る。
引き換えに得られるのは「系統増強せずに早期に系統接続を認める」ことだ。増強工事の完了を待たずに運転を始められる、という意味になる。
資料1に載っていないことも多い。対象のエリアや系統、開始の時期、すでに接続検討や契約申込みを進めている案件にさかのぼって使えるのか、申込みの手続き。いずれも記載がない。実務で必要になるこれらの中身は、一般送配電事業者や今後の審議会資料で確かめるしかない。
充電側ノンファームの検討方向
ノンファーム型接続は、資料1の言葉では「系統容量を確保せずに系統接続を可能とする」接続の方式だ。容量を確保しない代わりに、系統が混む時間帯は出力を抑えられることを前提にする(一般的な仕組みの説明)。資料1は、これが逆潮流側(発電側)で「現在導入されている」と書く。蓄電池でいえば放電の側にあたる。
中長期の方針は、これを順潮流側(充電側)にも広げることだ。蓄電池は充電のとき系統から見て需要になる。資料の書き方からは、充電の側では今のところ系統容量を確保する前提で接続が組まれていると読める(編集部の解釈)。そこが接続を待つ原因の一つになっている、という整理だろう。
道路にたとえるなら、拡張工事を待たずに道を開け、混む時間帯は入口を閉める約束をしてもらう形に近い。早期連系追加対策はその約束を個別の条件で先に結ぶもの、充電側ノンファームはそれを接続のルールとして整える方向、と並べると分かりやすい。ただし後者は「導入を目指し、検討を進める」段階で、時期も設計も資料には出ていない。
収益影響と実務対応
資料1は、充電制限が事業収支にどう効くかを試算していない。ここからは編集部の見方である。
アービトラージは、安い時間帯に充電して高い時間帯に放電する運用だ。充電を制限される時間帯が安値の時間帯と重なれば、そのぶん値差を取りにくくなる。需給調整市場で調整力を出す場合も、充電できない時間帯があると、その時間帯の充電状態(SoC)の組み立てが変わる。どれだけ効くかは、制限の時間帯と長さが分かるまで計算できない。
同じ資料の2ページ目は、系統用蓄電池が「調整力としての活用が中心であり、アービトラージ活用は限定的」と課題を書き、4ページ目ではアービトラージにも資する運用への誘導を掲げている。充電の時間帯をしばる条件と、アービトラージへの誘導は、制限の時間帯によっては引っ張り合う。どの時間帯が対象になるかは、事業者だけでなく制度側にとっても設計の要になる。
補助金とのつながりも同じ資料にある。8ページ目の令和7年度補正「系統用蓄電池導入支援事業の公募の方針」は、将来、系統混雑緩和等に資する仕組みが整備された場合に、必要なエリアで一般送配電事業者との協議に応じることを必須要件とした。卸電力取引市場の取引量が一定割合以上の計画を採点で高く評価することも書かれている。充電側の制約を受け入れる方向の施策と、補助金の要件は、同じ流れの上にあると読める(編集部の解釈)。
接続を待つ案件の担当者が確かめることを、順に並べておく。
| # | 確かめること | 根拠 |
|---|---|---|
| 1 | 自社の接続検討・契約申込み中の案件が早期連系追加対策を使えるか。使えるなら、充電を制限する時間帯と装置の仕様は何か | 資料1 p.5(詳細は記載なし) |
| 2 | 系統増強を待つ場合と、充電制限を受けて早く運転を始める場合の収益試算を並べたか | 編集部の整理 |
| 3 | 補助金に応募する場合、系統混雑緩和の仕組みについて一般送配電事業者との協議に応じる必須要件を織り込んだか | 資料1 p.8 |
| 4 | 接続検討の土地書類・申込数の上限、契約申込みの土地使用権原・保証金の引上げに備えているか | 資料1 p.5 |
| 5 | 空き容量(予想潮流)マップやウェルカムゾーンマップで、立地の系統の状況を見たか | 資料1 p.5 |
早期連系追加対策は運転開始を早める道だが、充電の自由度を手放す条件が付く。条件の詳細が出るまでは、運転開始の前倒しと収益の目減りを、同じ表の上で比べられない。契約申込み約3,000万kWという数字も、そのまま将来の導入量を表すものではない。
よくある質問
編集部の見立て
- 今回の2行は、接続の順番を「増強が終わった順」から「条件をのめる順」へ一部ずらす話として読める。契約申込みが連系済みの40倍を超える状況で、充電を止める装置と時間帯の制限を受け入れる案件が先に動き出す。案件の価値は、どれだけ早く運転を始められるかと、どれだけ自由に充電できるかの掛け算で決まるようになる。
- 損得を決めるのは、資料に書かれていない「特定の時間帯」の中身である。制限が昼の再エネ余剰の時間帯にかかるのか、別の時間帯なのかで、アービトラージへの影響は逆向きにもなりうる。同じ資料がアービトラージへの誘導を掲げている以上、時間帯の設計は制度側にとっても一貫性が問われる。
- 充電側のノンファーム型接続は「目指し、検討を進める」にとどまる。それまでの間は、早期連系追加対策の個別条件が事実上の相場になる。最初に示される条件の時間帯と装置仕様は、後の制度設計の下敷きになりうる。一般送配電事業者からの回答と、次の審議会資料を追いたい。
編集体制と事実確認プロセス
BESS NEWSの記事はこう作っています
- BESS NEWSは一次情報主義を採ります。官公庁・電力広域的運営推進機関・一般送配電事業者などが自ら公表した文書とページのみを出典とし、業界紙・ニュースサイト・プレスリリース配信の二次情報は出典に用いません。
- 本稿の数値・引用は、資源エネルギー庁の第3回小委員会の開催ページと資料1(PDF、全8ページ)、議事次第を取得し、資料1のp.2・p.4・p.5・p.8の本文から該当箇所を特定して突合しています。対照結果は「数値照合表」に示しました。
- 本稿は会合当日(2026年7月28日)に公表された配布資料にもとづいて書いています。早期連系追加対策の対象エリア・充電制限の時間帯・開始時期は資料1に記載がなく、本稿でも推定で補っていません。
- ノンファーム型接続の一般的な仕組み、充電制限がアービトラージや調整力に与える影響、補助金要件との関係の読み方は、一次情報の事実にもとづく編集部の解釈です。確定的な見通しではありません。
数値照合表
本文に出した主要な数値と事実を、一次情報の該当箇所と1対1で対照した表である。
| # | 本文の数値・事実 | 一次情報の記載 | 出典(該当箇所) |
|---|---|---|---|
| 1 | 小委の開催日 2026年7月28日・オンライン | 「開催日 2026年7月28日」/議事次第「場所:オンライン会議」 | 第3回 開催ページ・議事次第 |
| 2 | 資料1の作成者と日付 | 「2026年7月28日 資源エネルギー庁」(表紙) | 資料1 p.1 |
| 3 | 早期連系追加対策の条件(N-1充電停止装置) | 「緊急時に蓄電池の充電を停止する装置(N-1充電停止装置)の導入」 | 資料1 p.5 |
| 4 | 早期連系追加対策の条件(特定時間帯の充電制限) | 「特定の時間帯における充電制限に同意すること等を前提にして」 | 資料1 p.5 |
| 5 | 系統増強せずに早期に接続 | 「系統増強せずに早期に系統接続を認める早期連系追加対策を実施」 | 資料1 p.5 |
| 6 | 中長期は充電側ノンファーム型接続を検討 | 「順潮流側(充電側)においても、逆潮流側(発電側)で現在導入されているような…ノンファーム型接続の導入を目指し、検討を進める」 | 資料1 p.5 |
| 7 | 連系済み 64万kW・契約申込み 約3,000万kW | 「64万kW (契約申込み 約3,000万kW)」 | 資料1 p.2 |
| 8 | 2025年12月末時点・再エネ併設は含まない | 注2「2025年12月末時点の系統用蓄電池の連系済み量及び契約申込み量。再エネ併設蓄電池の導入量は含まない。」 | 資料1 p.2 |
| 9 | 2040年度の導入見通し 280万〜1,000万kW(目標ではない) | 「280万kW~1,000万kW」「目標とは異なる」 | 資料1 p.2 |
| 10 | 主な課題「迅速な系統接続の実現」 | 供給側リソースの主な課題「迅速な系統接続の実現」 | 資料1 p.2 |
| 11 | アービトラージ活用は限定的 | 「調整力としての活用が中心であり、アービトラージ活用は限定的(系統用)」 | 資料1 p.2 |
| 12 | 接続検討・契約申込みの規律 | 「土地に関する書類提出の要件化、1事業者当たりの接続検討申込数の上限設定」「土地使用権原提出の要件化、契約申込み時の保証金の引上げ」 | 資料1 p.5 |
| 13 | 補助金の必須要件(一般送配電事業者との協議) | 「一般送配電事業者との協議に応じること。【必須要件】」 | 資料1 p.8 |
| 14 | 卸電力取引市場の取引量で高評価 | 「卸電力取引市場の取引量が一定割合以上とする計画の場合に採点審査において高く評価」 | 資料1 p.8 |
出典(一次情報)
- 資源エネルギー庁「総合資源エネルギー調査会 省エネルギー・新エネルギー分科会/電力・ガス事業分科会 再生可能エネルギー主力電源化小委員会(第3回)」(2026年7月28日 開催)
- 資源エネルギー庁「資料1 分散型エネルギー推進戦略ワーキンググループでの議論について」(2026年7月28日。本稿はp.2・p.4・p.5・p.8を参照)
- 資源エネルギー庁「再生可能エネルギー主力電源化小委員会(第3回)議事次第」(2026年7月28日)
※二次情報(業界紙・ニュースサイト・プレスリリース配信)は出典に用いていません。
出典: BESS media(株式会社エコ革)
https://bessnews.jp/institutional/proffessional/4623103102005/
