櫻貿易株式会社
制度・政策・審議会上級

国が「産業を集める18地域」を決めた——認定地域では電力系統が先に整備される

経済産業省が2026年9月11日、GX戦略地域(第1弾)として計18地域を認定した。コンビナート等再生型が川崎市の1地域、データセンター集積型が9地域10地点、脱炭素電源活用型が8地域10地点である。地域名の一覧そのものより、蓄電所の開発に効くのはその先の一文だ。認定地域には「設備投資の後押し、電力系統の先行整備、規制・制度改革等」が措置される。系統増強の順番に、産業立地政策が入ってくるということである。

読了目安:約7分対象読者:上級(系統用蓄電池の事業開発責任者・用地開発担当、エリア需給を見る市場参加者)種別:制度解説+立地戦略

認定された地域
18地域(20地点)
コンビナート等再生型
1地域(川崎市)
データセンター集積型
9地域(10地点)
脱炭素電源活用型
8地域(10地点)
類型(4)の二次公募
10月中旬頃・実施予定
図解サマリー(3行)

何が起きたか:経産省が審査委員会の審査を経て、GX戦略地域(第1弾)18地域を認定した。

なぜ重要か:認定地域には「電力系統の先行整備」が措置され、系統増強の順番に政策が関わってくる。

何をすべきか:自社の開発候補地・仕込み済み用地が18地域と重なるかを照合する。

ニュースとしては「どこが選ばれたか」の話に見える。ただ、地域名の一覧だけを読んで終わると、この発表でいちばん実務に効く部分を落とす。

GX戦略地域制度は、脱炭素電源と産業立地を結びつける産業政策である。従来のエネルギー政策が「電源をどこに作るか」「系統をどう増強するか」を主題にしてきたのに対し、この制度は脱炭素電源のある場所へ需要のほうを持っていくという逆向きの発想を制度にしたものだ。系統制約が需要地と電源立地の距離から生じている以上、需要側を動かせば送るべき電気の量そのものが減る、という理屈になる。

認定された18地域はどこか(全リスト)

GX戦略地域制度には4つの類型がある。今回認定されたのは、そのうち(1)から(3)の3類型である。

(1)コンビナート等再生型:1地域

川崎市。同市の南渡田(みなみわたりだ)地区で既存インフラを活用したGX関連スタートアップの生産拡大拠点を形成し、あわせて扇島地区で大規模なGX関連産業集積拠点の形成を目指す計画である。

(2)データセンター集積型:9地域(10地点)

申請自治体集積地を形成する地点
北海道石狩市、苫小牧市(2地点)
秋田県秋田市
宮城県富谷市
栃木県矢板市
茨城県常総市/つくば市
富山県南砺市
香川県綾川町/坂出市/丸亀市
福岡県北九州市/直方市/鞍手町
鹿児島県薩摩川内市

9地域で10地点になる理由は、北海道だけが石狩市と苫小牧市の2地点に分かれているためだ。経産省は「北海道2地点それぞれにおいてGW級のデータセンター集積地を形成します」と明記している。一方、茨城県の常総市/つくば市、香川県の綾川町/坂出市/丸亀市、福岡県の北九州市/直方市/鞍手町は、複数の市町にまたがってひとつの集積地を形成する形であり、地点としては1つに数えられている。1地域=1地点ではないという点は、エリアの需要増を見積もるときに効いてくる。

(3)脱炭素電源活用型:8地域(10地点)

申請自治体計画を実施する地点
青森県六ヶ所村、六戸町(2地点)
秋田県秋田市
福島県浪江町(申請主体が市町村のため省略)
新潟県聖籠町
新潟県柏崎市(申請主体が市町村のため省略)
新潟県小千谷市(申請主体が市町村のため省略)
福井県福井市、小浜市(2地点)
島根県松江市(申請主体が市町村のため省略)

この類型の定義は「脱炭素電源(再エネ・原子力)を活用した産業団地を整備し、脱炭素電源立地地域における産業立地モデルを創出する取組」である。再エネの集積地(青森・秋田・福島)と原子力の立地地域(新潟の柏崎・小千谷、福井の小浜、島根の松江、青森の六ヶ所)の双方が入っているのがこの類型の特徴で、ひとくくりに読むと系統への効き方を読み違える。

なお、秋田県(秋田市)は(2)データセンター集積型と(3)脱炭素電源活用型の両方に名前が出ている。

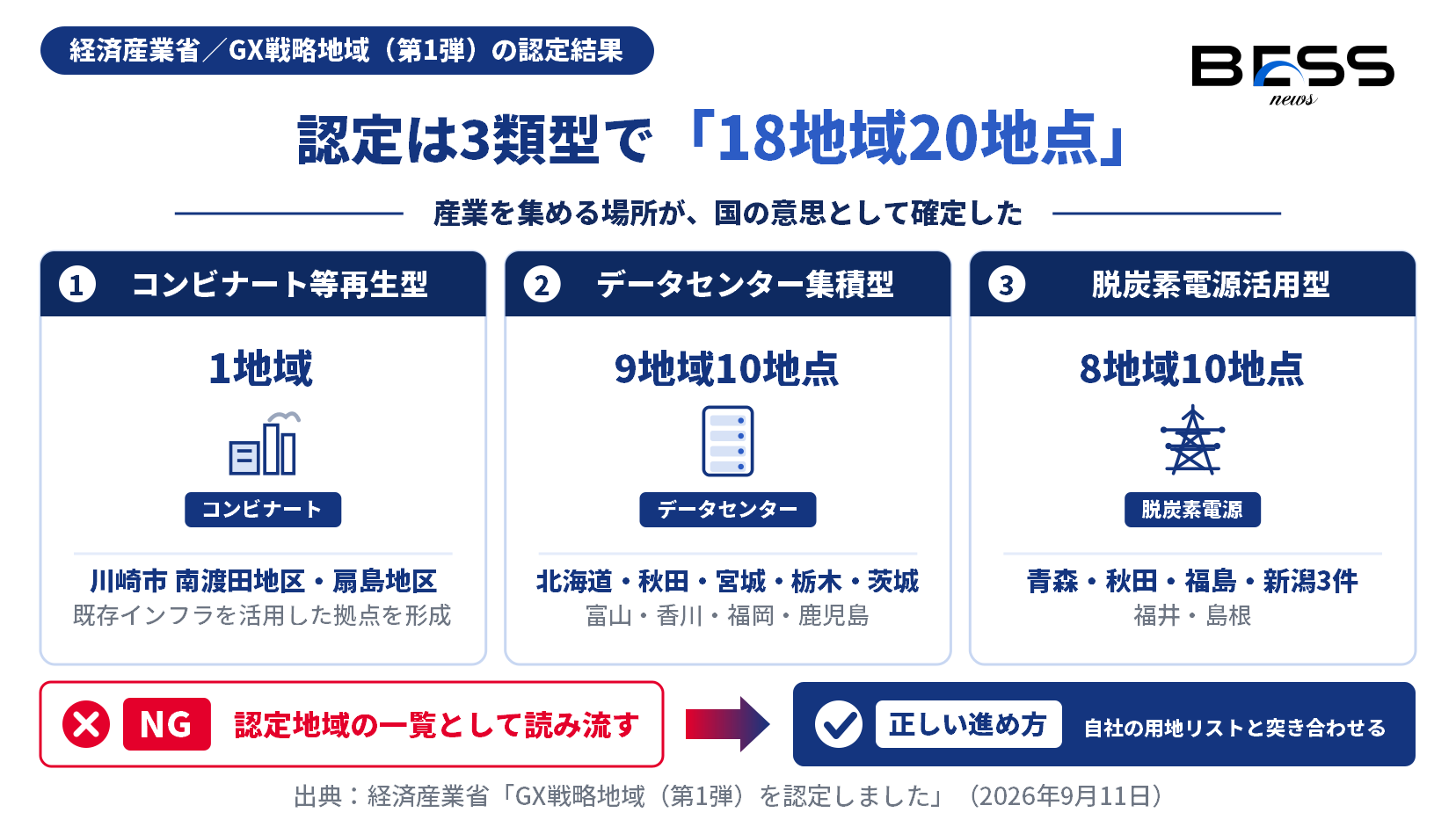

GX戦略地域(第1弾)の認定結果を3類型に分けた図。コンビナート等再生型が川崎市の1地域、データセンター集積型が9地域10地点、脱炭素電源活用型が8地域10地点で、合計18地域20地点。
図1:3類型の認定結果。合計で18地域20地点になる。出典=経済産業省「GX戦略地域(第1弾)を認定しました」(該当箇所:2. GX戦略地域(第1弾)の認定/認定結果)。作図=BESS NEWS編集部。

「電力系統の先行整備」という一句の重さ

今後の進め方として、経産省はこう書いた。

認定されたGX戦略地域に対しては、設備投資の後押し、電力系統の先行整備、規制・制度改革等を通じて、産業クラスターの形成を後押ししていきます

系統用蓄電池の実務で重いのは2番目である。

系統増強は通常、需要が先に手を挙げてから動く。接続検討を申し込み、工事費負担金を負担し、そのうえで増強工事が行われる。増強の順番は事業者の申込順と一括検討プロセスの結果に従う。開発中の案件が増強待ちで何年も止まるのは、この順序が需要主導だからだ。

「先行整備」は、この順序に国の産業立地政策を差し込むという宣言に読める。認定された18地域では、需要が手を挙げるより前に系統側が動きうるということであり、空容量の出方と増強の順番が政策的に変わりうる。自社の開発候補地が認定地域と重なるかどうかを確認する実益は、ここにある。

読み取れていない事項

その先行整備が具体的にどの設備を、どの時期に、誰の費用負担で行うのかは、今回の公表資料に記載が見当たらない。本稿執筆時点では未確認である。確認の窓口は属地の一般送配電事業者になる。

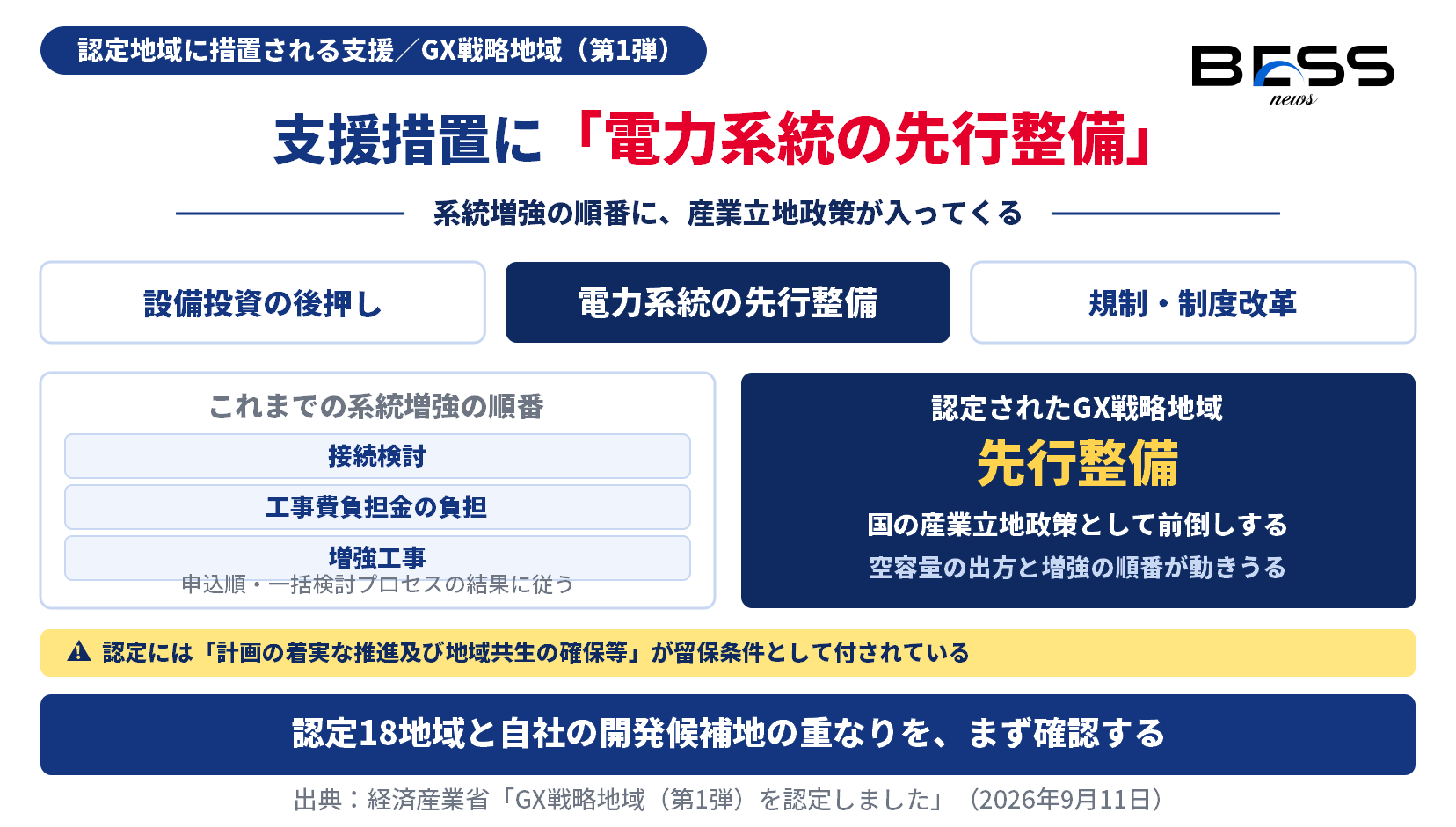

認定されたGX戦略地域に措置される3つの支援を示す図。設備投資の後押し、電力系統の先行整備、規制・制度改革のうち、先行整備は従来の接続検討から工事費負担金を経る需要主導の順番を前倒しするものである。
図2:支援措置の3本と、そのうち「電力系統の先行整備」が従来の順序に対して持つ意味。出典=経済産業省「GX戦略地域(第1弾)を認定しました」(該当箇所:3-1. 今後の進め方(GX戦略地域)/認定結果の注記)。作図=BESS NEWS編集部。

2類型で、蓄電所への効き方が逆になる

3類型を地域名のリストとして読むと、この非対称が見えない。

データセンター集積型は、需要が増える話である

目標は今後10年程度でGW級のデータセンター集積地を形成することであり、1か所あたり1GW級の常時負荷が新設される前提の計画だ。エリアに大口需要が乗れば需給は締まる方向に動く。充電に使える余剰が減れば充電コストは上がる一方で、需給が締まるほど調整力の価値は上がる。

認定地点のうち北海道(石狩市・苫小牧市)、秋田県秋田市、福岡県(北九州市・直方市・鞍手町)、鹿児島県薩摩川内市は、これまで再エネの出力制御が起きてきたエリアに当たる。そこに10年スパンで常時負荷が乗るという計画である。

脱炭素電源活用型は、電源の近くで消費させる話である

再エネ・原子力の立地地域に産業団地を整備し、そこで電気を使う。青森県六ヶ所村・六戸町、秋田県秋田市、福島県浪江町のような再エネ集積地では、余剰の受け皿が需要側に生まれることになり、同一エリアの蓄電所から見れば下げ調整の機会が減る方向に働きうる。新潟県柏崎市・小千谷市、福井県小浜市、島根県松江市は原子力の立地地域であり、こちらはベースロード電源の近傍に需要を置く設計だ。

秋田市が両方の類型に出てくるのは、洋上風力の集積地に大口需要を持ち込む構図である。「余剰の吸収先が増える」ことと「エリアプライスが平準化する」ことが同時に起きるため、単純な追い風とも逆風とも言えない。既存アセットの収益モデルを見直すなら、充電単価と制御回数の前提を両方いじる必要がある。

認定は無条件ではない

経産省は認定結果に注記を付けている。

認定に当たっては、計画の着実な推進及び地域共生の確保等を留保条件として付しています

各地域の計画概要は後日公表します

認定は確約ではない。計画の進捗や地域合意が満たされなければ見直される余地が残る。さらに計画概要が後日公表である以上、現時点で公開されているのは有望地域を選定した2026年4月24日時点の計画概要(コンビナート等再生型2.1MB、脱炭素電源活用型2.4MBのPDF)にとどまる。

つまり、GW級データセンターの想定受電電力も、運転開始時期も、蓄電池を併設するかどうかも、認定後の資料としてはまだ出ていない。用地取得や系統確保をこの認定だけを根拠に前倒しするのは、現段階では材料が足りない。後日公表を待って読む価値がある。

制度の系譜と、次に動く日程

この認定は単発の発表ではなく、2年がかりの手続きの到達点である。

時期できごと
2025年2月「GX2040ビジョン」を閣議決定。GX産業立地政策の方向性を提示
2025年8月「GX戦略地域制度」を創設
2026年4月24日有望地域(1次審査通過地域)を選定。各自治体が事業計画を磨き上げ
2026年9月11日審査委員会の審査を経て、GX戦略地域(第1弾)を認定
2026年10月中旬頃類型(4)GX地域共創補助金の二次公募を実施予定

「第1弾」という書き方のとおり、これで打ち止めではない。今回認定に至らなかった有望地域については「国も伴走しつつ事業計画の磨き上げを継続し、計画の熟度が十分に高まった段階で、GX戦略地域として認定していきます」とされており、第2弾以降が随時出る運用になる。

類型(4)の脱炭素電源地域貢献型(GX地域共創補助金)は今回の認定対象ではない。一次公募は2026年7月17日から9月1日で受け付けを終えて審査中、二次公募は10月中旬頃から実施予定で、詳細は決まり次第公表されるとされている。電源立地地域に貢献する事業者の設備投資を支援する枠であり、電源併設型・地域貢献型の蓄電所を検討しているなら、公募要領の公表を待つ価値がある。

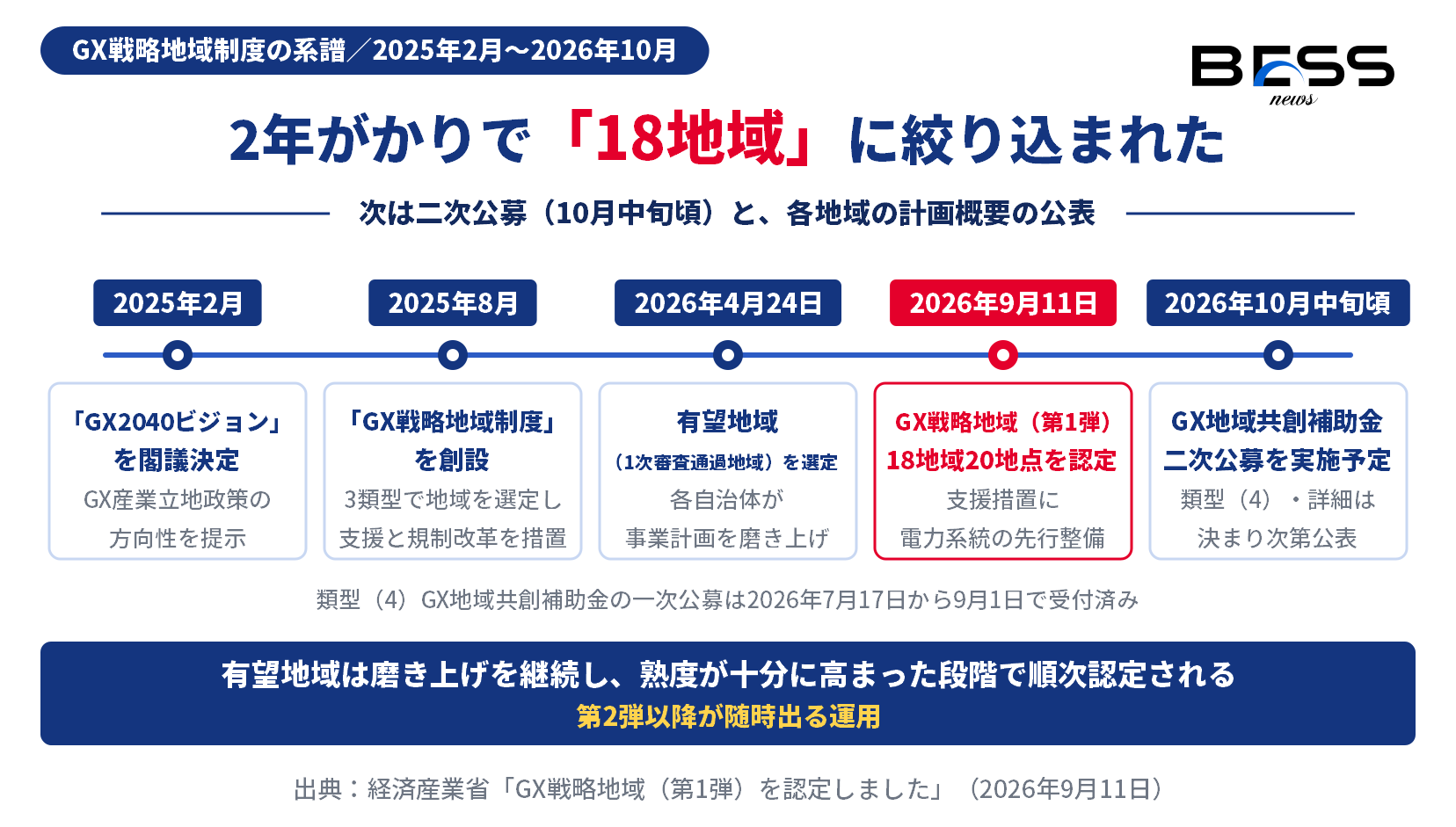

GX戦略地域制度の系譜を示す時系列図。2025年2月のGX2040ビジョン閣議決定、2025年8月の制度創設、2026年4月24日の有望地域選定、2026年9月11日の第1弾認定、2026年10月中旬頃の二次公募予定を並べている。
図3:GX2040ビジョンの閣議決定から第1弾認定までの系譜と、次に動く日程。出典=経済産業省「GX戦略地域(第1弾)を認定しました」(該当箇所:1. GX戦略地域制度の概要/3-2・3-3. 今後の進め方)。作図=BESS NEWS編集部。

編集部の見立て

  1. 支援措置の3項目のうち、蓄電所開発のリスク構造を直接動かしうるのは「電力系統の先行整備」だけである。設備投資の後押しは事業者の資金の話、規制・制度改革は範囲が広すぎて現段階では読み切れない。認定地域内の案件のリスクプレミアムが下がる可能性はあるものの、対象範囲も時期も未公表である以上、今それを収支計画に織り込むのは早い。
  2. 注視すべきは第2弾である。有望地域のうち今回認定されなかった地域は、磨き上げを続ければ順次認定されうる。有望地域のリスト(2026年4月24日)と今回の認定リストの差分が、次に動く候補地になる。
  3. 需要の新設と出力制御の常襲エリアが重なっているのは、蓄電所にとって単純な吉凶では読めない。北海道・秋田・九州はいずれも下げ調整の機会で稼いできた地域であり、そこに常時負荷が入る。10年スパンの話ではあるが、長期の収益前提を置き直す材料にはなる。

今週やること

#アクション期限
1認定18地域(20地点)を自社の開発候補地・仕込み済み用地のリストと照合し、重なる案件を洗い出す2026-09-19
2重なる案件について、属地の一般送配電事業者に「電力系統の先行整備」の対象範囲・時期・接続検討の扱いを確認する2026-09-30
3各地域の計画概要の後日公表を監視対象に登録し、GW級データセンターの想定受電電力・運転開始時期・蓄電池併設の有無を確認する継続
4GX地域共創補助金(類型4)の二次公募要領の公表を監視し、電源立地地域での蓄電所案件の適合性を判断する2026-10-20

数値照合表

本文に出した数値・日付を、一次情報の記載と1対1で対照した表である。

#項目本文の値一次情報(出典・該当箇所)
1認定の総数3類型 計18地域(20地点)経産省リリース(2. 認定/認定結果)
2コンビナート等再生型1地域=川崎市(南渡田地区・扇島地区)同 リリース(認定結果(1))
3データセンター集積型9地域(10地点)同 リリース(認定結果(2))
4脱炭素電源活用型8地域(10地点)同 リリース(認定結果(3))
5北海道の扱い石狩市・苫小牧市の2地点それぞれでGW級の集積地を形成同 リリース(認定結果(2)の注記)
6データセンター集積型の目標今後10年程度でGW級のデータセンター集積地を形成同 リリース(1. 制度の概要(2))
7脱炭素電源活用型の定義脱炭素電源(再エネ・原子力)を活用した産業団地を整備同 リリース(1. 制度の概要(3))
8支援措置設備投資の後押し、電力系統の先行整備、規制・制度改革等同 リリース(3-1. 今後の進め方)
9留保条件計画の着実な推進及び地域共生の確保等同 リリース(認定結果の注記)
10計画概要の公表各地域の計画概要は後日公表同 リリース(認定結果の注記)
11有望地域の選定日2026年4月24日(令和8年4月24日)有望地域の選定リリース(表題・公表日)
12制度の系譜2025年2月にGX2040ビジョンを閣議決定、2025年8月にGX戦略地域制度を創設同 リリース(1. 制度の概要)
13GX地域共創補助金 一次公募2026年7月17日から9月1日で受付済み同 リリース(3-3. 今後の進め方)
14GX地域共創補助金 二次公募10月中旬頃から実施予定・詳細は決まり次第公表同 リリース(3-3. 今後の進め方)
15先行整備の対象設備・時期・費用負担未確認(公表資料に記載が見当たらない)同 リリース(全文)

よくある質問

Q1. GX戦略地域(第1弾)に認定されたのは何地域ですか。
3類型あわせて18地域です。内訳はコンビナート等再生型が1地域(川崎市)、データセンター集積型が9地域10地点、脱炭素電源活用型が8地域10地点で、地点数の合計は20地点になります。
Q2. データセンター集積型に認定されたのはどこですか。
北海道(石狩市、苫小牧市)、秋田県(秋田市)、宮城県(富谷市)、栃木県(矢板市)、茨城県(常総市/つくば市)、富山県(南砺市)、香川県(綾川町/坂出市/丸亀市)、福岡県(北九州市/直方市/鞍手町)、鹿児島県(薩摩川内市)の9地域10地点です。9地域で10地点になるのは、北海道の2地点それぞれでGW級のデータセンター集積地を形成するためです。
Q3. 脱炭素電源活用型に認定されたのはどこですか。
青森県(六ヶ所村、六戸町)、秋田県(秋田市)、福島県浪江町、新潟県(聖籠町)、新潟県柏崎市、新潟県小千谷市、福井県(福井市、小浜市)、島根県松江市の8地域10地点です。再エネの集積地と原子力の立地地域の双方が含まれています。
Q4. 「電力系統の先行整備」とは具体的に何をするのですか。
経済産業省は今後の進め方として「設備投資の後押し、電力系統の先行整備、規制・制度改革等を通じて、産業クラスターの形成を後押ししていきます」と記載しています。ただし、どの設備を、どの時期に、誰の費用負担で整備するのかについては、今回の公表資料に記載が見当たりません。本稿執筆時点では未確認です。
Q5. 認定されれば、その地域の計画は確定したということですか。
いいえ。経済産業省は「認定に当たっては、計画の着実な推進及び地域共生の確保等を留保条件として付しています」と注記しています。認定は無条件の確約ではなく、計画の進捗や地域共生の確保が満たされない場合には見直される余地が残ります。
Q6. GX地域共創補助金の二次公募はいつですか。
類型(4)脱炭素電源地域貢献型(GX地域共創補助金)の一次公募は2026年7月17日から9月1日で受け付けを終えており、現在審査中です。二次公募は10月中旬頃から実施予定で、詳細は決まり次第公表されるとされています。
Q7. 各地域の計画の中身はいつ分かりますか。
経済産業省は「各地域の計画概要は後日公表します」としており、公表時期は示されていません。現時点で公開されているのは有望地域を選定した2026年4月24日時点の計画概要(PDF)です。認定後の最終計画が公表されれば、GW級データセンターの想定受電電力・運転開始時期・蓄電池併設の有無を読み取れる見込みです。
Q8. 今回認定されなかった有望地域はどうなりますか。
経済産業省は「国も伴走しつつ事業計画の磨き上げを継続し、計画の熟度が十分に高まった段階で、GX戦略地域として認定していきます」としています。第2弾以降が随時出る運用になります。

編集体制と事実確認プロセス

BESS NEWSの記事はこう作っています

  • BESS NEWSは一次情報主義を採ります。官公庁・電力広域的運営推進機関・一般送配電事業者・執行団体が自ら公表した文書とページのみを出典とし、業界紙・ニュースサイト・プレスリリース配信の二次情報は出典に用いません。
  • 地域名・類型・日付は一次情報に記載された表記をそのまま引用します。記載が見当たらない事項は「未確認」と明記し、推測で埋めません。本稿では「電力系統の先行整備」の対象設備・時期・費用負担がこれに当たります。
  • 本文に登場した主要な数値・日付は「数値照合表」で出典と1対1で対照できるようにしています。
  • 事実確認の限界は隠さず本文に記載します。本稿の出典1は配布PDFのないHTML形式のニュースリリースであるため、照合表の出典欄はURLと該当する節の見出し語で示し、ページ番号は記載していません。
  • エリア需給や収益への影響についての記述は、一次情報の事実に基づく編集部の解釈です。確定した見通しではありません。

出典(一次情報)

  1. 経済産業省:GX戦略地域(第1弾)を認定しました(2026年9月11日)
  2. 経済産業省:GX戦略地域制度の有望地域(1次審査通過地域)を選定しました(2026年4月24日)
  3. 経済産業省:「GX戦略地域制度」に関する政策ページ

※二次情報(業界紙・ニュースサイト・プレスリリース配信)は出典に用いていません。地域名・類型・支援措置・留保条件・公募日程はすべて出典1の記載によります。
