系統用蓄電池の補助金、残り47日。締切は11月4日17時必着で、郵送も要る

土地があり、系統につなげる目処も立ってきた。次は資金である。系統用蓄電池を新しく建てるときに使える国の補助事業のうち、いま窓が開いているのが令和7年度補正の「系統用蓄電システム等導入支援事業」だ。執行しているのは一般社団法人環境共創イニシアチブ(SII)。その事業ページに2026年9月18日、公募説明動画が載った。再生時間は47分34秒。ただし公募が今日から始まったわけではない。開始は9月4日で、締切は2026年11月4日17時必着。残りは47日である。

読了目安:約8分対象読者:初級(系統用蓄電池への投資を検討する投資家・土地オーナー、案件の事業開発担当者)種別:補助金の実務解説

締切
11月4日 17:00必着。持参は不可
9月18日時点の残り
47日公募開始は9月4日
交付決定
2027年1月上旬以降予定
対象の規模
1,000kW以上最大受電電力。系統に直接接続
要点まとめ(3行)

何が起きたか:SIIが2026年9月18日、令和7年度補正「系統用蓄電システム等導入支援事業」の公募説明動画(再生時間47分34秒)を公開した。公募そのものは2026年9月4日に始まっており、締切は2026年11月4日17時必着、交付決定は2027年1月上旬以降の予定である。

なぜ重要か:電力系統に直接接続する最大受電電力1,000kW以上の蓄電システムを対象とする補助事業で、応募の可否が案件の成立を左右する。申請にはGビズIDプライムとJグランツでの電子申請に加え、配送状況が確認できる手段での郵送が要る。

何をすべきか:GビズIDプライムの保有状況を今日確認する。自社案件が5本ある蓄電池補助事業のどれに当たるかを、受電電力と接続先から判別する。公募要領の補助対象設備の項に自社設備を突き合わせる。

動画が出た日と、公募が始まった日は違う

SIIの事業ページの新着情報に、2026年9月18日付で一行が加わった。「『令和7年度補正 系統用蓄電システム等導入支援事業』の公募説明動画を公開しました。」というものである。動画は2本、いずれも再生時間47分34秒と表示されている。事業内容と事業要件を説明する、と案内されている。

ここを取り違えると日数の勘定が狂う。動画の公開は補足の更新であって、公募そのものは2026年9月4日に始まっている。9月18日を起点に数えれば締切まで47日だが、「今日開いた公募」と読んでしまうと、頭の中の残り日数が2週間ぶん増える。実務ではその2週間が、GビズIDプライムの取得や見積の取り直しで消える幅とほぼ同じである。

事業ページの新着情報を時系列に並べると、こうなる。

  • 2026年9月1日:公募説明会(東京・名古屋・大阪・福岡の各会場)のエントリー受付開始
  • 2026年9月4日:公募開始
  • 2026年9月8日:申請書類および交付申請の手引き公開
  • 2026年9月18日:公募説明動画公開

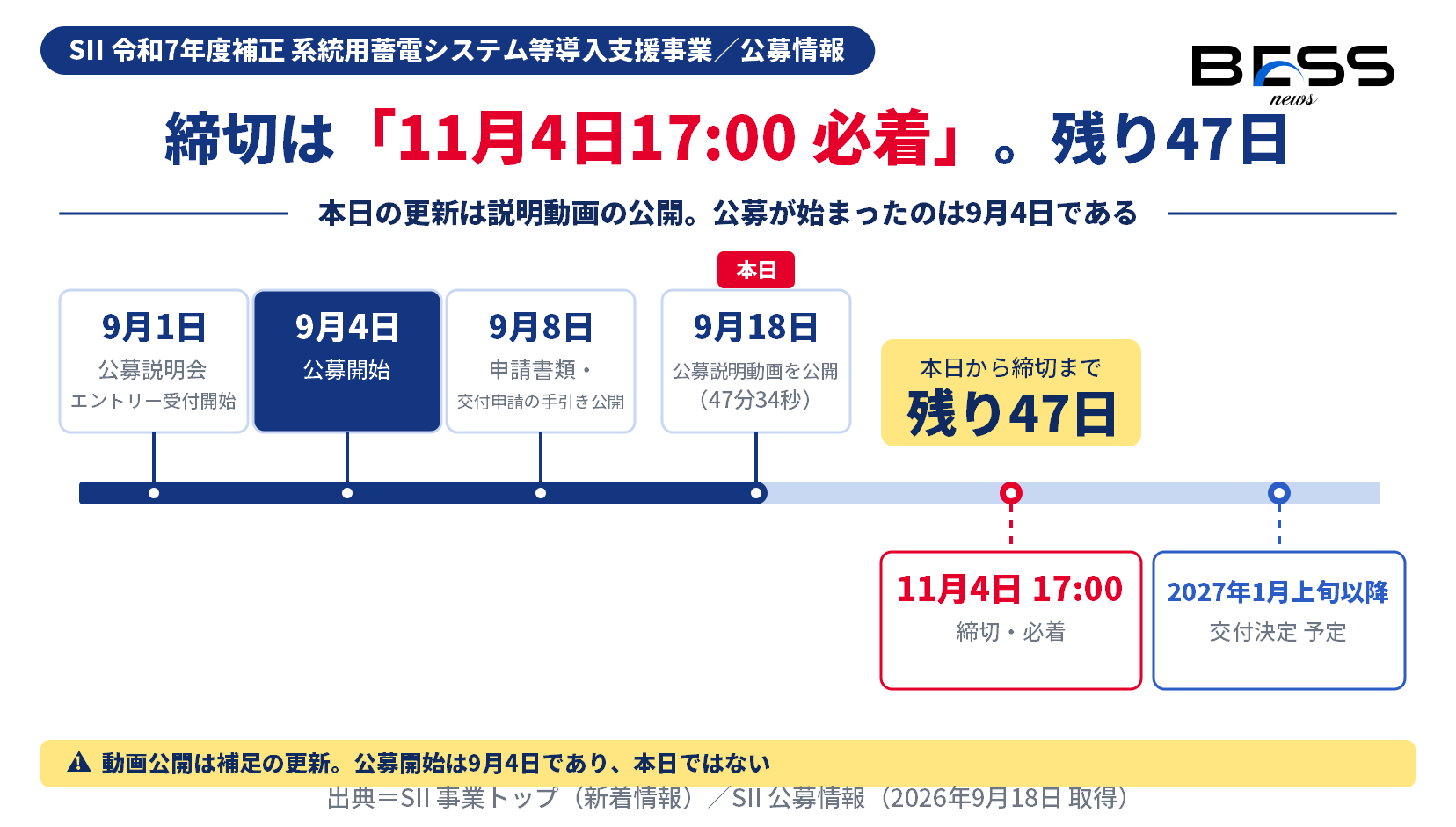

2026年9月1日の説明会エントリー受付開始から9月4日の公募開始、9月8日の申請書類公開、9月18日の説明動画公開を経て、11月4日17時必着の締切と2027年1月上旬以降の交付決定予定に至る時系列を示す図。
図1:公募開始から交付決定までの時系列。出典=SII 事業トップ(新着情報)およびSII 公募情報。作図=BESS NEWS編集部。

会場での説明会が先にあり、そこへ行けなかった事業者のために録画が出た、という順序である。動画が出たから何かが変わった、という話ではない。変わっていないのは締切のほうで、こちらは動かない。

11月4日17時必着。残り47日をどう配るか

公募情報ページに書かれている期間は、2026年9月4日(金)から2026年11月4日(水)17:00 必着である。日付だけでなく時刻まで指定されている。そして提出方法についてこう明記されている。

申請書類は、配送状況が確認できる手段で郵送してください。(直接、持参は不可。)

— SII 公募情報ページ

持ち込みができない以上、11月4日の17時は「SIIの手元に着いている時刻」である。投函した日ではない。配送状況が追える手段を指定しているのは、届いた届かないの争いを避けるためだろうが、事業者から見れば、逆算の起点が一段手前へずれるということでもある。

交付決定は2027年1月上旬以降を予定、とされている。申請から結果まで2か月ほど空く前提で、機器の発注や工事の契約をどう組むかを考えることになる。

残り47日で最初に着手すること

書類の中身ではない。GビズIDプライムのアカウントである。申請はJグランツを使う電子申請で、GビズIDプライムが前提になる。SIIも「お早めに申請をお願いします」と注意を出している。申し込んだその日に使えるものではないので、ここが未着手なら今日の作業はこれ一本でよい。

自分の案件はどれか。5本の分岐を間違えない

SIIが執行している蓄電池関連の補助事業は1本ではない。5本ある。そして設置場所と規模で、該当する事業が機械的に分かれる。申請先を取り違えれば、中身がどれだけ整っていても対象外になる。

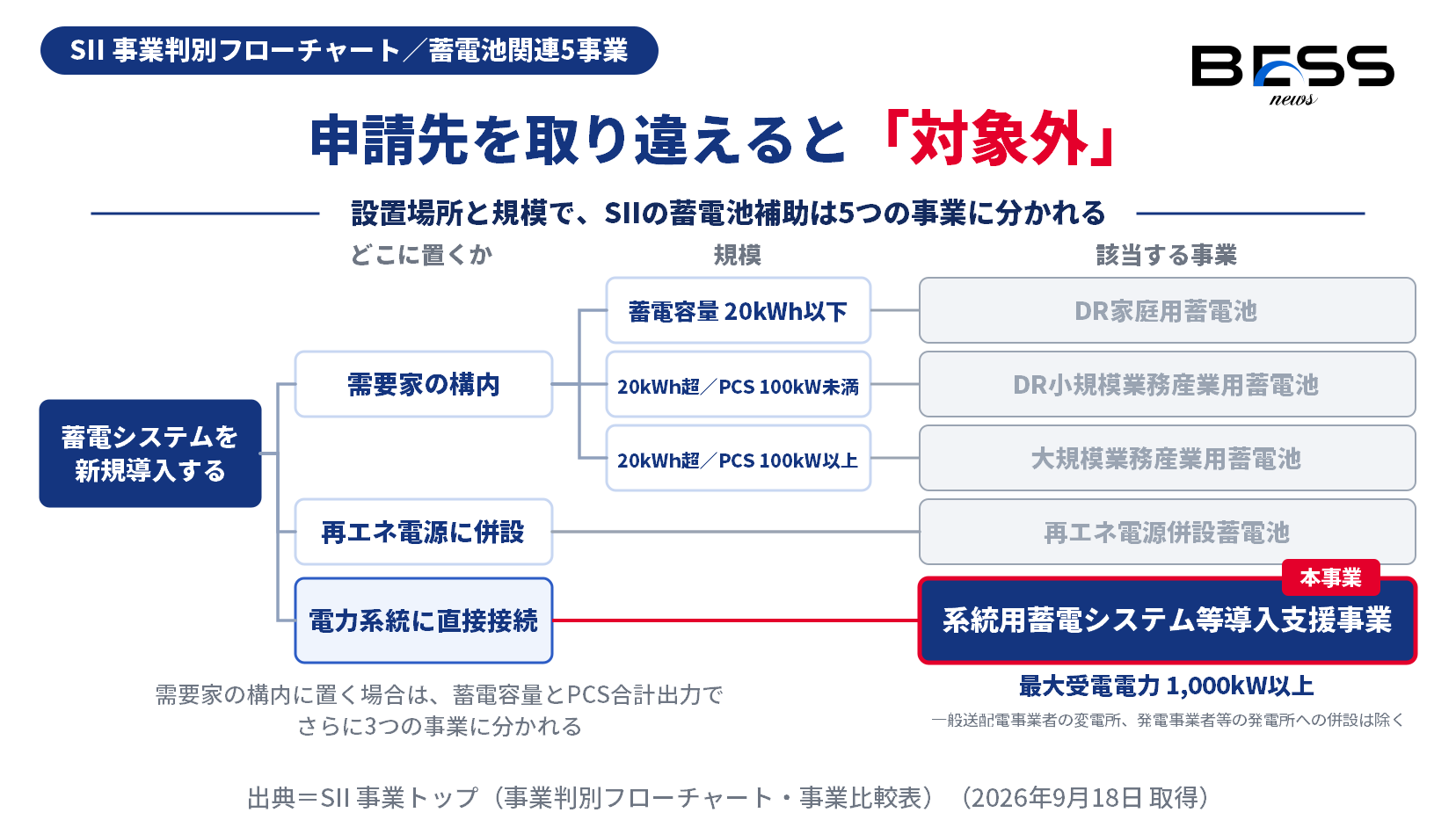

設置場所と規模によってSIIの蓄電池関連5事業が分かれる判別の分岐を示す図。電力系統に直接接続し最大受電電力1,000kW以上のとき系統用蓄電システム等導入支援事業に該当する。
図2:SIIの蓄電池関連5事業の判別。出典=SII 事業トップ(事業判別フローチャート・事業比較表)。作図=BESS NEWS編集部。

分岐はこうなっている。

  • 需要側に設置し、蓄電容量が20kWh以下 → DR家庭用蓄電池
  • 需要側に設置し、20kWh超かつ蓄電池PCSの合計出力が100kW未満 → DR小規模業務産業用蓄電池
  • 需要側に設置し、20kWh超かつ蓄電池PCSの合計出力が100kW以上 → 大規模業務産業用蓄電池
  • 発電事業者の再生可能エネルギー電源に併設(PCS合計100kW以上・最大受電電力は原則1,000kW以上) → 再エネ電源併設蓄電池
  • 電力系統に直接接続し、最大受電電力が1,000kW以上 → 本事業(系統用蓄電池)

本事業の対象は、「日本国内において、太陽光・風力等変動再エネのさらなる導入加速化のため、各種電力市場等を通じ調整力等を供出する蓄電システムを新規で導入する事業」と説明されている。設置場所の要件には除外もある。一般送配電事業者の変電所、および発電事業者等の発電所への併設は、この事業からは除かれる。

「系統につなぐ大きい蓄電池だから系統用」で済ませず、受電電力の値と、どこへつなぐのかを先に固めておきたい。ここは自己申告ではなく、事業ページの判別フローチャートの分岐そのものである。

Jグランツと郵送の二本立て

申請の経路は2つ使う。片方だけでは完結しない。

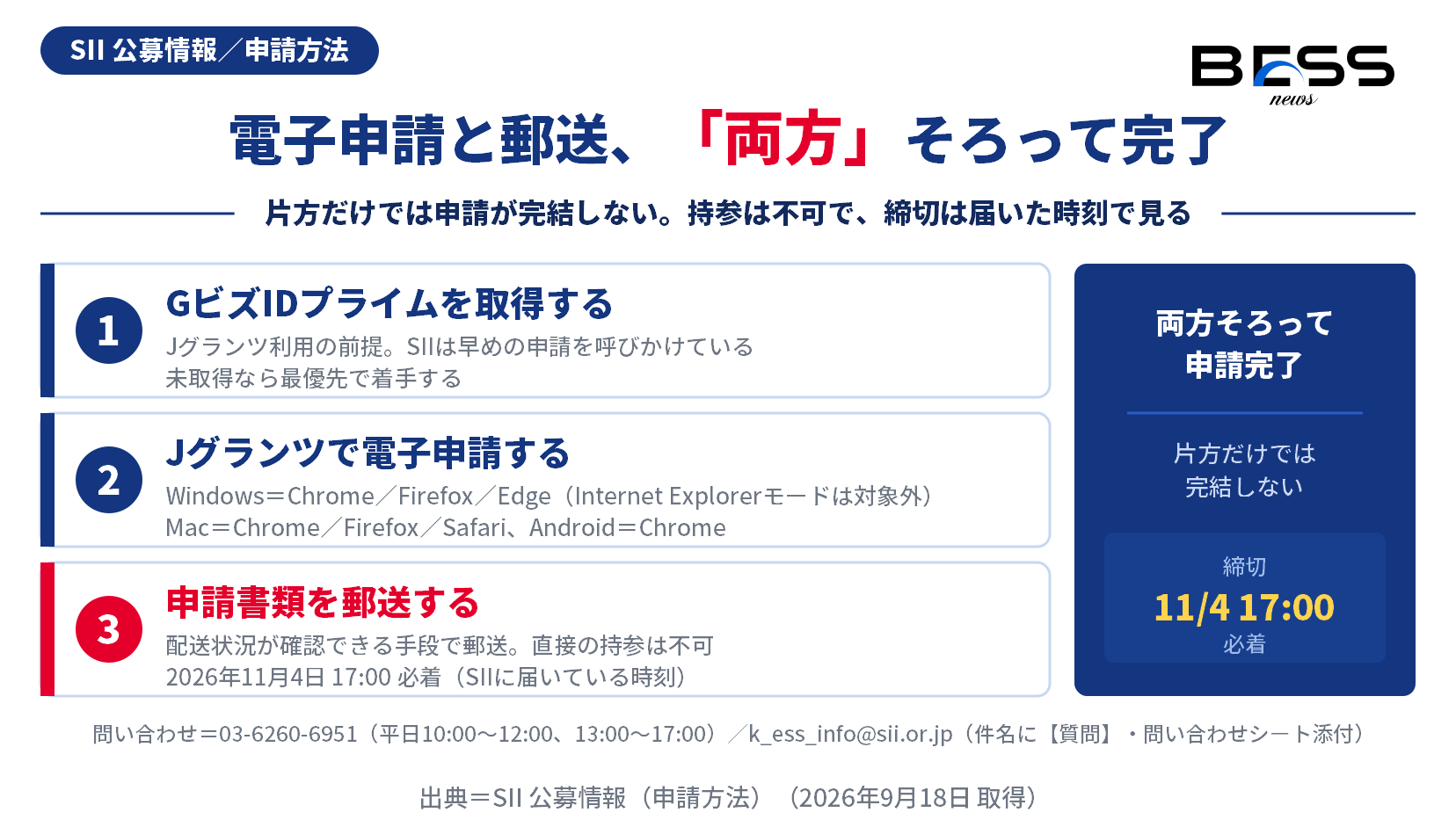

GビズIDプライムの取得、Jグランツによる電子申請、配送状況が確認できる手段での郵送という3段の申請手順を示す図。持参は不可で締切は11月4日17時必着である。
図3:申請の3段。出典=SII 公募情報(申請方法)。作図=BESS NEWS編集部。

電子申請はJグランツで行う。前提はGビズIDプライムのアカウントである。利用できるブラウザにも指定があり、WindowsはChrome・Firefox・Edge(Internet Explorerモードは対象外)、MacはChrome・Firefox・Safari、AndroidはChromeとなっている。社内の標準ブラウザがIEモード運用のままの会社は、ここで一度止まる。

そのうえで、申請書類の郵送も必要になる。前述のとおり配送状況が確認できる手段で送り、持参は不可である。

分からない点の窓口は公募情報ページに出ている。電話は03-6260-6951で、受付は平日の10時から12時と13時から17時。メールはk_ess_info@sii.or.jp宛で、件名に【質問】を入れ、問い合わせシートを添付する形式になっている。締切が近づくほど窓口は混む。聞くことがあるなら10月のうちに聞いておきたい。

何で稼ぐ想定か。4つの市場と立地の手がかり

公募情報ページは、この蓄電システムが収益を得る先として「各種電力市場等」を挙げ、中身を4つに分けている。卸電力市場(スポット市場・時間前市場)、需給調整市場(一次調整力から三次調整力等)、容量市場(kW)、そして相対契約である。

このうち一点、収益設計に直接効く記述がある。容量市場について「ほかの取引とも併用が可能」と明記されていることだ。kW価値とkWh価値を別々に積む前提が、補助事業の公式ページ側にも書かれている。

事業の背景として書かれているのは、再エネの導入が先行する北海道や九州で、太陽光・風力等の変動再エネのシェアが全需要の7割以上となる断面も出てきており、余剰再エネの有効活用と脱炭素化された調整力の確保が急ぐべき課題である、という説明である。

立地については、公募情報ページが「ウェルカムゾーンマップ」へのリンクを置いている。北海道から沖縄までの一般送配電10社が公開しているもので、新たな大規模送電線の建設が不要で早期に電力供給を開始できる場所を示した地図である。補助事業の公式ページが立地の目安としてこの地図を参照している、という事実そのものが、用地の説明材料として使える。

補助率も上限額も、この記事には書かない

ここは正直に書いておく。補助率、補助上限額、サイクル数や保証年数といった設備の詳細要件、調整力の供出義務が何年かかるのか。これらは本稿では扱わない。公募要領PDF・交付規程・交付申請の手引き・事業概要パンフレットの本体を、本稿の作成時点で取得できていないためである。

補助金の記事でいちばん読まれるのは金額の条件である。それが無い記事は片手落ちに見えるだろう。それでも、他の補助金からの類推や一般論で数字を置くことはしない。金額の条件を読み違えたまま申請の可否を判断すれば、損害が出るのは読者の側だからである。

自社の設備が要件に合うかどうかは、公募要領の補助対象設備の項(1-6)を自分の目で読んで確かめてほしい。9月8日に交付申請の手引きと申請書類が公開されており、47分34秒の説明動画はその要件解釈の助けになる。金額の条件は、公募要領を取得できしだい別稿で補う。

よくある質問

Q1. 9月18日に公募が始まったのですか。
いいえ。公募開始は2026年9月4日です。9月18日にSIIが公開したのは公募説明動画(再生時間47分34秒)で、公募そのものはすでに動いています。締切は2026年11月4日17時必着で、9月18日時点の残りは47日です。
Q2. 補助率と補助上限額はいくらですか。
本稿では扱いません。公募要領PDF・交付規程・交付申請の手引き・事業概要パンフレットの本体を本稿の作成時点で取得できておらず、補助率・補助上限額・サイクル数等の詳細な設備要件・調整力供出義務の年限はいずれも未確認です。推測で数字を置くことはしません。SIIの公募情報ページから公募要領を入手し、1-6.補助対象設備の項をご自身で確認してください。
Q3. 自分の案件が系統用蓄電池の事業に当たるかは、どこで判断しますか。
設置場所と規模で分かれます。電力系統に直接接続し、最大受電電力が1,000kW以上であれば本事業です。需要側に設置する場合は蓄電容量20kWhと蓄電池PCS合計出力100kWを境にDR家庭用・DR小規模業務産業用・大規模業務産業用へ分かれ、発電事業者の再エネ電源に併設する場合は再エネ電源併設蓄電池になります。なお本事業では、一般送配電事業者の変電所および発電事業者等の発電所への併設は除かれます。
Q4. GビズIDプライムはいつまでに取ればよいですか。
期限そのものはSIIのページに書かれていません。ただし申請にはJグランツでの電子申請が必要で、その前提がGビズIDプライムのアカウントです。SIIは早めの申請を呼びかけています。締切が11月4日17時必着である以上、未取得なら今日着手するのが安全です。
Q5. 電子申請だけで完結しますか。
しません。Jグランツによる電子申請に加えて、申請書類の郵送が必要です。公募情報ページには、配送状況が確認できる手段で郵送すること、直接の持参は不可であることが明記されています。
Q6. 11月4日17時を過ぎた場合はどうなりますか。
公募情報ページに書かれているのは2026年11月4日(水)17:00 必着という一点のみです。締切後の受付、期間の延長、次回公募の有無についての記載は確認できていません。未確認の事項ですので、事情がある場合はSIIの問い合わせ窓口(03-6260-6951、平日10時から12時・13時から17時)で直接確認してください。
Q7. 交付決定はいつですか。
2027年1月上旬以降を予定、とされています。申請から結果までおよそ2か月空く前提になります。交付決定の前に着手した費用の扱いについては、公募要領本体を取得していないため本稿では未確認です。
Q8. 説明動画は見たほうがよいですか。
事業内容と事業要件を説明するものと案内されており、再生時間は47分34秒です。会場での公募説明会(東京・名古屋・大阪・福岡)に行けなかった事業者にとっては、要件解釈を確認する手段になります。ただし動画は公募要領の代わりではありません。申請の可否は公募要領の記載で判断してください。

編集部の見立て

  1. この告知で実務に効くのは、動画が出たことよりも「残り47日が確定している」ことである。公募開始が9月4日だという事実を押さえていない事業者は、頭の中の締切を2週間甘く見積もっている。その差は、GビズIDプライムの取得にかかる日数でそのまま消える。
  2. 5事業の切り分けは、事業者側の自己認識ではなく受電電力と接続先で決まる。最大受電電力1,000kW以上・電力系統に直接接続、という2条件のどちらかが外れれば別の事業になる。設計が固まりきっていない案件ほど、先に接続先の確定を急ぐべきである。
  3. 公式ページがウェルカムゾーンマップを立地の手がかりとして掲げている点は、用地取得の議論で使える。補助事業の公式ページが参照している地図だ、と言えることには重みがある。ただし地図に載っていることが採択を保証するわけではない。

11月4日17時までにやること

#アクション目安
1GビズIDプライムのアカウント保有状況を確認する。未取得なら即日着手9月中
2自社案件の最大受電電力と接続先を確定し、5事業のどれに当たるかを判別する9月中
3公募要領・交付規程・交付申請の手引き(9月8日公開)と申請様式一式を入手し、補助対象設備の項と自社設備を突き合わせる10月上旬
447分34秒の公募説明動画を視聴し、要件の解釈を確認する。不明点は問い合わせシートで質問する10月上旬
5Jグランツで使うブラウザ環境を確認する(Internet Explorerモードは対象外)10月中旬
6郵送分の書類を、配送状況が追える手段で発送する。17時はSIIに届いている時刻である10月下旬

編集体制と事実確認プロセス

BESS NEWSの記事はこう作っています

  • BESS NEWSは一次情報主義を採ります。官公庁・電力広域的運営推進機関・一般送配電事業者・執行団体が自ら公表した文書とページのみを出典とし、業界紙・ニュースサイト・プレスリリース配信の二次情報は出典に用いません。
  • 本稿の数値・引用は、SIIの公募説明動画ページ、公募情報ページ、事業トップページの3本を取得し、本文から該当箇所を特定して突合しています。対照結果は「数値照合表」に示しました。
  • 記載が見当たらない事項は「未確認」と明記し、推測で埋めません。本稿では、補助率、補助上限額、サイクル数・保証年数等の詳細設備要件、調整力供出義務の年限、締切後の取扱いと次回公募の有無、交付決定前に着手した費用の扱いがこれに当たります。公募要領PDF・交付規程・交付申請の手引き・事業概要パンフレットの本体を本稿の作成時点で取得していないためで、他の補助金からの類推では埋めません。
  • 残り47日の配分、GビズIDプライムを最優先とする判断、接続先を先に確定すべきという記述は、一次情報の事実にもとづく編集部の解釈です。確定的な見通しではありません。

数値照合表

本文に出した主要な数値と事実を、一次情報の該当箇所と1対1で対照した表である。

#項目本文の値一次情報(出典・該当箇所)
1本日の更新内容公募説明動画の公開SII 公募説明動画 ページ表題
2動画の再生時間47分34秒(2本表示)SII 公募説明動画 各動画の表示
3公募開始日2026年9月4日(金)SII 公募情報 公募期間の欄
4締切2026年11月4日(水)17:00 必着SII 公募情報 公募期間の欄
5対象日時点の残り日数47日2026年9月18日から締切までの日数(編集部算出。起点はSII 公募情報)
6交付決定の時期2027年1月上旬以降 予定SII 公募情報 スケジュールの欄
7提出方法配送状況が確認できる手段で郵送。持参は不可SII 公募情報 申請方法の欄
8電子申請の前提Jグランツ/GビズIDプライムアカウントSII 公募情報 申請方法の欄
9設備要件(系統用の区分)電力系統に直接接続/最大受電電力 1,000kW以上SII 事業トップ 事業判別フローチャート
10対象からの除外一般送配電事業者の変電所、発電事業者等の発電所への併設SII 事業トップ/SII 公募情報
11想定される市場4つ(卸電力・需給調整・容量・相対契約)SII 公募情報 各種電力市場等の欄
12容量市場の扱いほかの取引とも併用が可能SII 公募情報 各種電力市場等の欄
13これまでの経緯4件(9月1日・9月4日・9月8日・9月18日)SII 事業トップ 新着情報
14問い合わせ窓口03-6260-6951(平日10:00〜12:00、13:00〜17:00)SII 公募情報 問い合わせ先の欄
15対応ブラウザWindows=Chrome・Firefox・Edge(Internet Explorerモード対象外)/Mac=Chrome・Firefox・Safari/Android=ChromeSII 公募情報 申請方法の欄
16背景として示された再エネ比率北海道・九州で全需要の7割以上となる断面SII 公募情報 事業目的の欄
17補助率・補助上限額本稿では扱わない(未確認)公募要領PDF本体を本稿の作成時点で未取得

出典(一次情報)

  1. SII「公募説明動画(令和7年度補正 系統用蓄電システム等導入支援事業)」(2026年9月18日 公開)
  2. SII「公募情報(令和7年度補正 系統用蓄電システム等導入支援事業)」(2026年9月18日 取得)
  3. SII「事業トップ(令和7年度補正 系統用蓄電システム等導入支援事業)」(2026年9月18日 取得)

※二次情報(業界紙・ニュースサイト・プレスリリース配信)は出典に用いていません。出典2・3は随時更新されるページであり、本稿は作成時点で取得した本文にもとづきます。補助率・補助上限額等は公募要領本体を未取得のため本稿では扱っていません。
