データセンター等を早くつなぐため、系統用蓄電池にN-1充電停止装置の事後設置や充放電制限を求めることの検討を提起(次世代電力系統WG 第13回)
資源エネルギー庁は2026年10月6日の次世代電力系統ワーキンググループ(WG)第13回で、データセンターや半導体工場など大規模需要を早く系統につなぐ策の検討を提起した。候補の1つが「蓄電池に対する規律強化による系統容量の開放(N-1充電停止装置の事後的な設置、充放電制限)」である。蓄電池が充電側で押さえている系統容量を、後から付ける装置や制限によって需要に回す、という考え方だ。資料は「検討を行ってはどうか」と問いかける形で、対象になる蓄電池、条件、費用負担は示していない。
CONTENTS目次
何が起きたか:次世代電力系統WG 第13回の資料1が、大規模需要の早期連系策の候補に、系統用蓄電池へのN-1充電停止装置の事後的な設置と充放電制限を挙げた(p.15・p.17)。
なぜ重要か:充電側で系統容量を確保した蓄電池に、連系後に新たな制約がかかる方向の議論になりうる。資料の図は、事後設置によって「増強しなくても一般需要を接続することが可能に」と描いている(p.17)。
何をすべきか:需要地の近くで充電側の容量を確保している案件は、事故時の充電停止や充放電制限が後から入った場合の影響を見積もっておく。具体化は次回以降のWGで、いまは検討の入口である。
何が示されたか:早期連系策の3つの候補
資料1「大規模需要に対する規律確保と今後の対応について」(資料1、25頁)は3章構成で、蓄電池にかかわるのは2章「大規模需要に係る今後の検討課題」である。資源エネルギー庁は、発電側ではノンファーム型接続やN-1電制などのコネクト&マネージがすでに入っている一方、需要側は受電制限への受容性から発電側の仕組みをそのまま当てはめるのは難しいとしたうえで、次の早期連系策の検討を提起した(p.15)。
- 特定条件下での受電制限による早期連系策(N-1時の受電制限、特定時間帯の受電制限)
- 蓄電池に対する規律強化による系統容量の開放(N-1充電停止装置の事後的な設置、充放電制限)
- 契約申込みプロセスにおける先着優先の在り方(案件の特性を踏まえた取り扱い)
資料はこの3つを「検討を行ってはどうか」と書いている。決まった方針ではなく、WGでの議論を始めるための事務局の問いかけである。p.11は、需要側の「特定条件下での早期連系策」が、充電側で系統容量を確保する蓄電池の接続ルールの見直しと密接に関連するため、「併せて本日から本WGで検討を深掘りすることとしたい」としている。
背景として資料は、データセンターの新増設に伴う最大需要電力が、2026年度と比べて2035年度には600万kW程度上乗せされる見込みだと示した(p.13、OCCTOの需要想定を資源エネルギー庁が編集)。10月1日の第8回日本成長戦略会議で、電力需要の増加を踏まえた電力インフラの確保が当面の検討課題の一つとされたことも挙げている(p.12)。
「事後的な設置」の図が描いていること

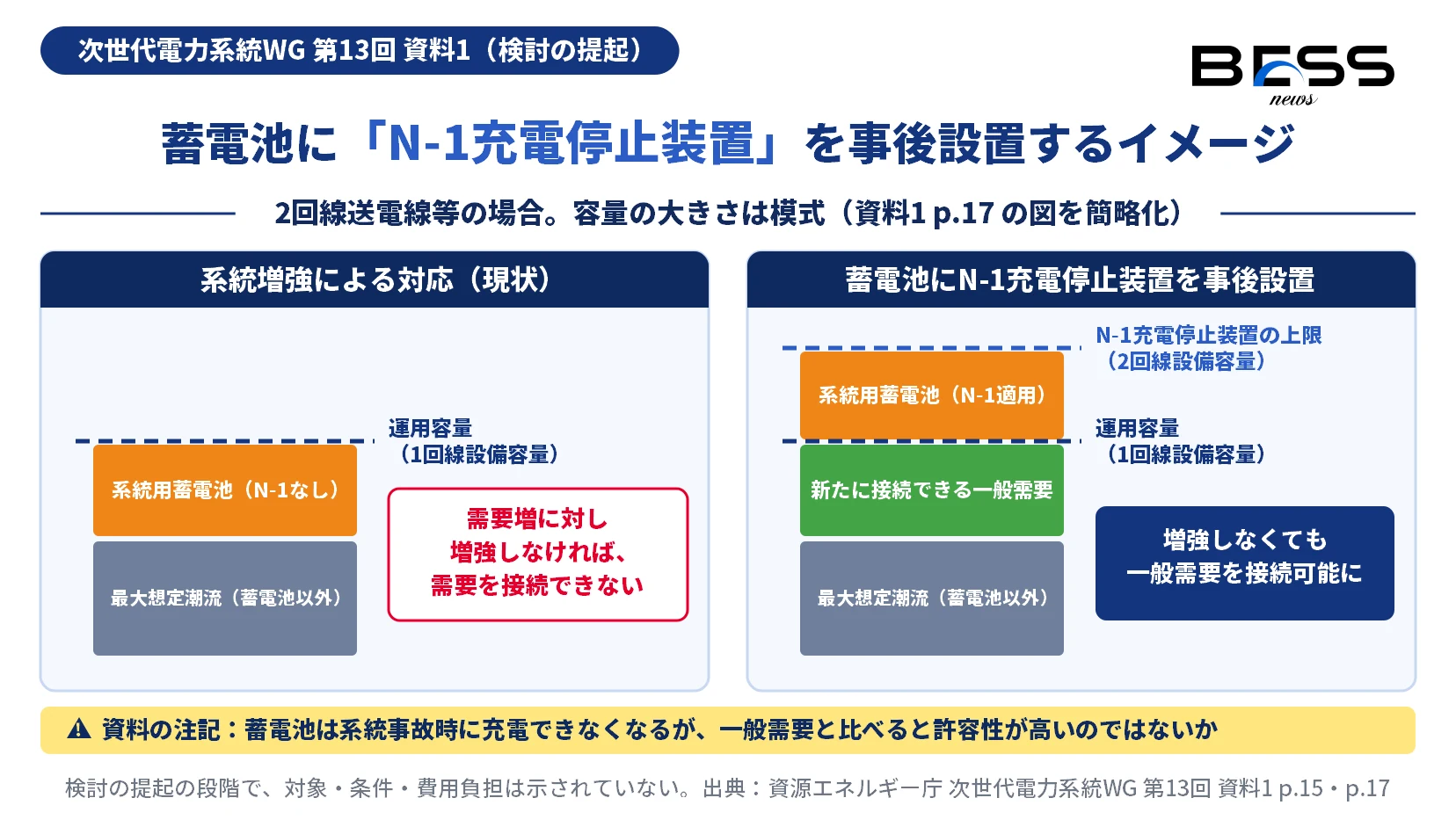

蓄電池への規律強化の考え方は、p.17の「蓄電池に対するN-1充電停止装置の事後的な設置のイメージ」に描かれている。2回線の送電線などを例に、現状と事後設置の場合を並べた図だ。
現状では、蓄電池以外の最大想定潮流に系統用蓄電池(N-1なし)の分が乗り、運用容量(1回線設備容量)が埋まっている。新しい需要をつなぐには系統の増強が要る。これに対し、蓄電池にN-1充電停止装置を後から付けると、蓄電池の分は「N-1充電停止装置の上限(2回線設備容量)」の側で扱われ、運用容量の内側に「新たに接続できる一般需要」の枠が生まれる、という描き方である。
蓄電池は系統事故時に充電できなくなるが、一般需要と比べると、許容性が高いのではないか
出典:資料1 p.17 の図中の注記事故のときに止まっても影響が小さいのは需要より蓄電池だ、という見立てが、この案の前提になっている。もう一方の「充放電制限」については、p.15に項目名があるだけで、どの時間帯にどれだけ制限するのかといった中身は書かれていない。
まだ決まっていないこと
資料1から読み取れる範囲で、蓄電池事業者にとって大事な点のほとんどは、まだ示されていない。
| 論点 | 資料1の記載 |
|---|---|
| 対象になる蓄電池 | 「事後的な設置」とあるだけで、既に連系・契約した案件を含むのか、どの系統の案件かは書かれていない |
| 発動の条件・制限の量 | N-1充電停止は系統事故時の停止として図示。充放電制限は項目名のみ |
| 費用負担・補償 | 記載なし。需要側の受電制限については「費用負担」が論点として挙がっている(p.16) |
| 時期 | 記載なし。「本日から本WGで検討を深掘り」(p.11) |
需要側の受電制限について資料が示した初期的な論点も、蓄電池側の議論の行方を占う手がかりになる。共通の論点として、対策の位置づけ(暫定か恒久か)、対象系統、適用上限、費用負担。N-1時の受電制限に特有の論点として「蓄電池N-1電制との関係性」が挙がっている(p.16)。p.17はさらに、これら以外にどのような方策が検討に値するかをWGに問うている。
7月の「早期連系追加対策」との違い
BESS NEWSは2026年7月28日の記事で、同じ日に開かれた再エネ主力電源化小委員会 第3回の資料1が示した「早期連系追加対策」を伝えた。N-1充電停止装置の導入や特定時間帯の充電制限に同意することを前提に、系統増強をせずに蓄電池を早くつなぐという、蓄電池側の選択肢だった。
編集部の見方では、今回の資料1が挙げたのは向きが逆の話である(資料1は7月の対策との関係には触れておらず、この案を「蓄電池に対する接続ルールの見直し」とも呼んでいる。p.17)。つなぎたいのは大規模な需要で、そのために蓄電池の側に装置の事後設置や充放電制限を求め、系統容量を空ける。資料は項目名で「蓄電池に対する規律強化」と書いている。同じN-1充電停止装置でも、蓄電池事業者にとっての意味は、早く連系するための条件から、連系後に加わりうる制約へと変わる。
同じ資料で示された、需要側の空押さえ規律
資料1の1章は、大規模需要家の系統の空押さえ対応策のまとめである(p.7)。30MW以上の需要家を対象に、段階別契約の途中段階で供給開始日を1年を超えて延期したり契約電力を減らしたりした場合には容量開放(空き容量が30MW未満の系統)、最終契約電力に1年を超えて届かない場合などには費用精算(全エリア)を行う。既存の契約にも、託送供給等約款の改定以降は適用するとされた。2027年4月1日付で関係規程類を改定し、同日から運用を始める予定とされた。託送供給等約款の改定案は同日の参考資料1に「現時点のイメージ」として示され、今後認可申請を行う予定とされている。
この規律は需要家に向けたもので、系統用蓄電池が直接の対象ではない。ただ、需要側の空押さえを整理したうえで、次の段階として既存系統の容量をどう配り直すかに議論が進み、その中で蓄電池が名指しされた、という流れは押さえておきたい。
蓄電池事業者が今確かめること
| # | 確かめること | 根拠 |
|---|---|---|
| 1 | 自社案件が、データセンターなど大規模需要の申込みが集まる地域で、充電側の系統容量を確保しているか | 資料1 p.11・p.15・p.17 |
| 2 | 系統事故時に充電が止まる場合、止まる頻度と時間を置いた収益の感度 | 資料1 p.17 |
| 3 | N-1充電停止装置を後から付ける場合の設備・改修の費用感(一般送配電事業者・EPCに確認) | 資料1 p.15・p.17 |
| 4 | 次回以降のWGで示される対象(既設を含むか)・条件・費用負担 | 資料1 p.11・p.16 |
今回は検討の提起で、対象・条件・費用負担はまだ何も決まっていない。現時点で収益前提を下げる根拠にはならないが、需要地の近くで充電側の容量を押さえた案件ほど、議論の行方の影響を受けやすい。
よくある質問
編集部の見立て
- 「事後的な設置」という言葉が、この議論の重さを決める。新しく連系する蓄電池への条件にとどまるのか、既に連系・契約した蓄電池にも及ぶのかで、影響を受ける案件の数も、収益前提への効き方も大きく変わる。次回以降のWGで最初に確かめたいのはこの線引きだ。
- N-1充電停止は系統事故時という限られた場面の停止で、常時の充放電制限とは重さが違う。資料は2つを同じ項目に並べているが、蓄電池事業者にとっては別物として議論を追う必要がある。
- 需要側にもN-1時・特定時間帯の受電制限を検討するとしており、資料は「蓄電池N-1電制との関係性」を論点に挙げた。需要と蓄電池のどちらにどれだけ制約を負わせるかの配分が、これからの議論の中心になると編集部はみている。
編集体制と事実確認プロセス
BESS NEWSの記事はこう作っています
- BESS NEWSは一次情報主義を採ります。官公庁・電力広域的運営推進機関・一般送配電事業者などが自ら公表した文書とページのみを出典とし、業界紙・ニュースサイト・プレスリリース配信の二次情報は出典に用いません。
- 本稿は、次世代電力系統WG 第13回の資料1(25頁)と参考資料1にもとづきます。いずれも2026年10月6日の監視で取得しました。
- 資料1は原本PDF(Wayback Machine経由で取得)でテキストを取り出し、頁番号(原本に印刷された番号)を照合しました。参考資料1は本文テキスト(Jina Reader経由)で確認しています。
- 蓄電池に対する規律強化は検討の提起の段階で、対象・条件・費用負担は資料に示されていません。本文で「まだ決まっていないこと」として整理した点は、資料に記載が無いことを確かめたうえで書いています。
- 「編集部の見立て」は一次情報の事実にもとづく編集部の解釈で、確定的な見通しではありません。
数値照合表
本文に出した主要な数値と記載を、一次情報の該当箇所と1対1で対照した表である。
| # | 本文の数値・事実 | 一次情報の記載 | 出典(該当箇所) |
|---|---|---|---|
| 1 | 早期連系策の3候補(受電制限・蓄電池への規律強化・先着優先の在り方) | 「以下の早期連系策などについて検討を行ってはどうか」として3項目 | 資料1 p.15 |
| 2 | 蓄電池への規律強化の中身:N-1充電停止装置の事後的な設置、充放電制限 | 「蓄電池に対する規律強化による系統容量の開放(N-1充電停止装置の事後的な設置、充放電制限)」 | 資料1 p.15 |
| 3 | 蓄電池の接続ルールの見直しと併せて本日から深掘り | 「充電側で系統容量を確保する蓄電池の接続ルールの見直しと密接に関連することから、これと併せて本日から本WGで検討を深掘りすることとしたい」 | 資料1 p.11 |
| 4 | データセンター分の最大需要電力 2035年度に2026年度比600万kW程度上乗せ | 「2026年度と比較して、2035年度には600万kW程度上乗せされる見込み」 | 資料1 p.13 |
| 5 | 図中の注記 | 「蓄電池は系統事故時に充電できなくなるが、一般需要と比べると、許容性が高いのではないか」 | 資料1 p.17 |
| 6 | 需要側の受電制限の論点に「蓄電池N-1電制との関係性」 | 「①N-1時の受電制限に特有の論点:…蓄電池N-1電制との関係性 など」 | 資料1 p.16 |
| 7 | 空押さえ規律の対象は30MW以上、容量開放は空き容量30MW未満の系統、費用精算は全エリア | 対象需要家「30MW以上の需要家(大規模需要家)」、規律対象「空き容量が30MW未満である系統」「全エリア」 | 資料1 p.7 |
| 8 | 2027年4月1日付で関係規程類を改定し運用開始の予定 | 「2027年4月1日付で関係規程類を改定し、同日より運用を開始する予定」 | 資料1 p.7 |
| 9 | 託送供給等約款の改定案は現時点のイメージ、今後認可申請を予定 | 「今後、認可申請を実施予定」「あくまで現時点のイメージであり、今後変更の可能性がございます」 | 参考資料1 p.2 |
| 10 | 第8回日本成長戦略会議は10月1日 | 「10月1日、第8回日本成長戦略会議が開催され」 | 資料1 p.12 |
出典(一次情報)
- 資源エネルギー庁「大規模需要に対する規律確保と今後の対応について」次世代電力系統ワーキンググループ 第13回 資料1(PDF・25頁)(2026年10月6日 公表。本稿は p.4・p.7・p.11〜13・p.15〜17 を参照)
- 資源エネルギー庁「空押さえ対応策に関する託送供給等約款の改定案」次世代電力系統ワーキンググループ 第13回 参考資料1(PDF)(2026年10月6日 公表)
- 次世代電力系統ワーキンググループ 第13回(開催資料一覧)(2026年10月6日 開催)
※二次情報(業界紙・ニュースサイト・プレスリリース配信)は出典に用いていません。
出典: BESS media(株式会社エコ革)
https://bessnews.jp/institutional/proffessional/4630203102001/
本記事は BESS media の転載条件(出典明記のうえ全文転載可)にもとづき転載しています。 記事内容の著作権は転載元に帰属します。
